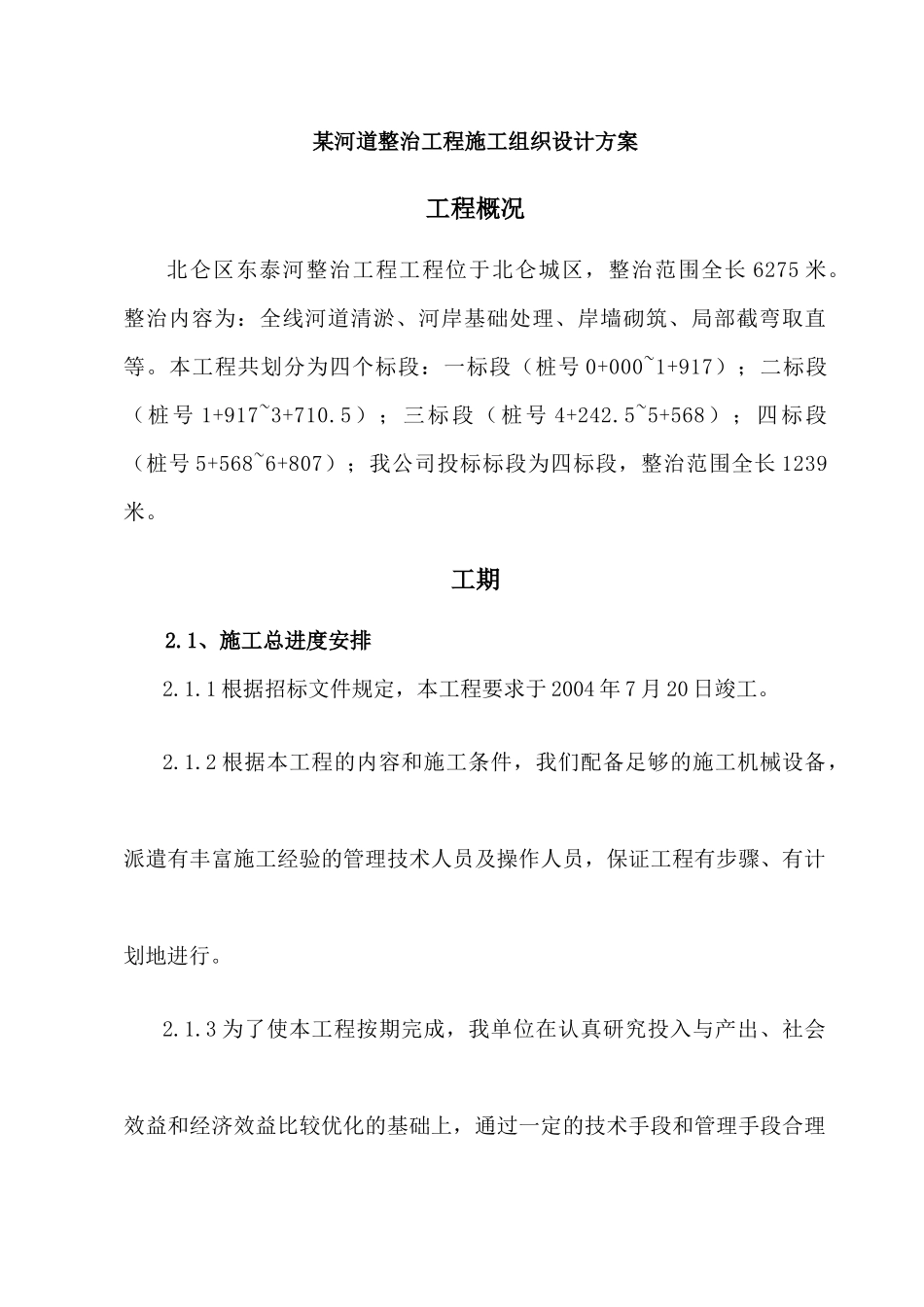

某河道整治工程施工组织设计方案工程概况北仑区东泰河整治工程工程位于北仑城区,整治范围全长6275米
整治内容为:全线河道清淤、河岸基础处理、岸墙砌筑、局部截弯取直等
本工程共划分为四个标段:一标段(桩号0+000~1+917);二标段(桩号1+917~3+710
5);三标段(桩号4+242
5~5+568);四标段(桩号5+568~6+807);我公司投标标段为四标段,整治范围全长1239米
1、施工总进度安排2
1根据招标文件规定,本工程要求于2004年7月20日竣工
2根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行

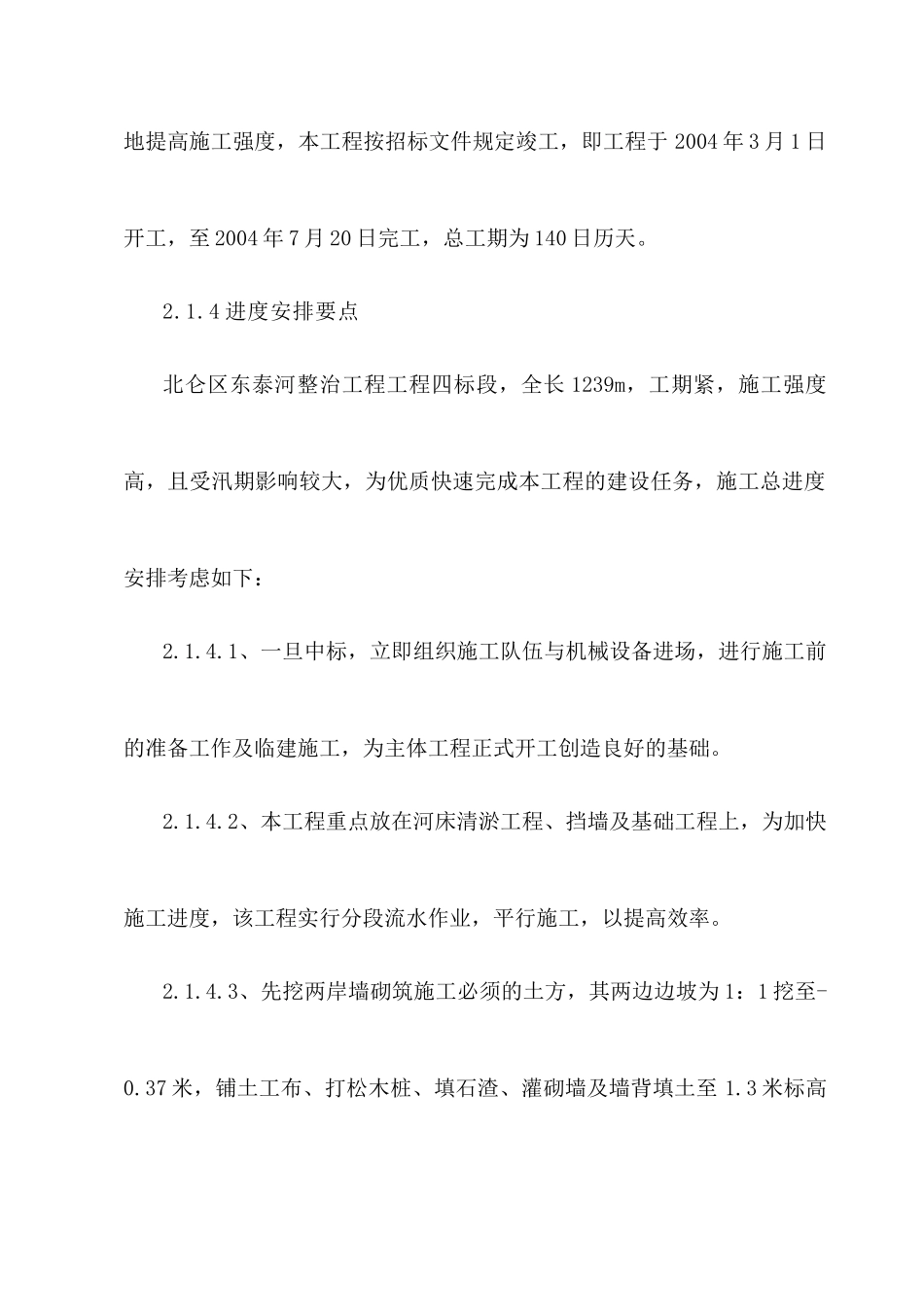

3为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度,本工程按招标文件规定竣工,即工程于2004年3月1日开工,至2004年7月20日完工,总工期为140日历天
4进度安排要点北仑区东泰河整治工程工程四标段,全长1239m,工期紧,施工强度高,且受汛期影响较大,为优质快速完成本工程的建设任务,施工总进度安排考虑如下:2
1、一旦中标,立即组织施工队伍与机械设备进场,进行施工前的准备工作及临建施工,为主体工程正式开工创造良好的基础
2、本工程重点放在河床清淤工程、挡墙及基础工程上,为加快施工进度,该工程实行分段流水作业,平行施工,以提高效率
3、先挖两岸墙砌筑施工必须的土方,其两边边坡为1:1挖至-0
37米,铺土工布、打松木桩、填石渣、灌砌墙及墙背填土至1
3米标高时,挖除河中间土方至设计标高-1
37米,最后挖除平台外3
4米土方至设计边坡,并分段进水作护脚镇压,及时拆除施工道填土,放水进河至水位0

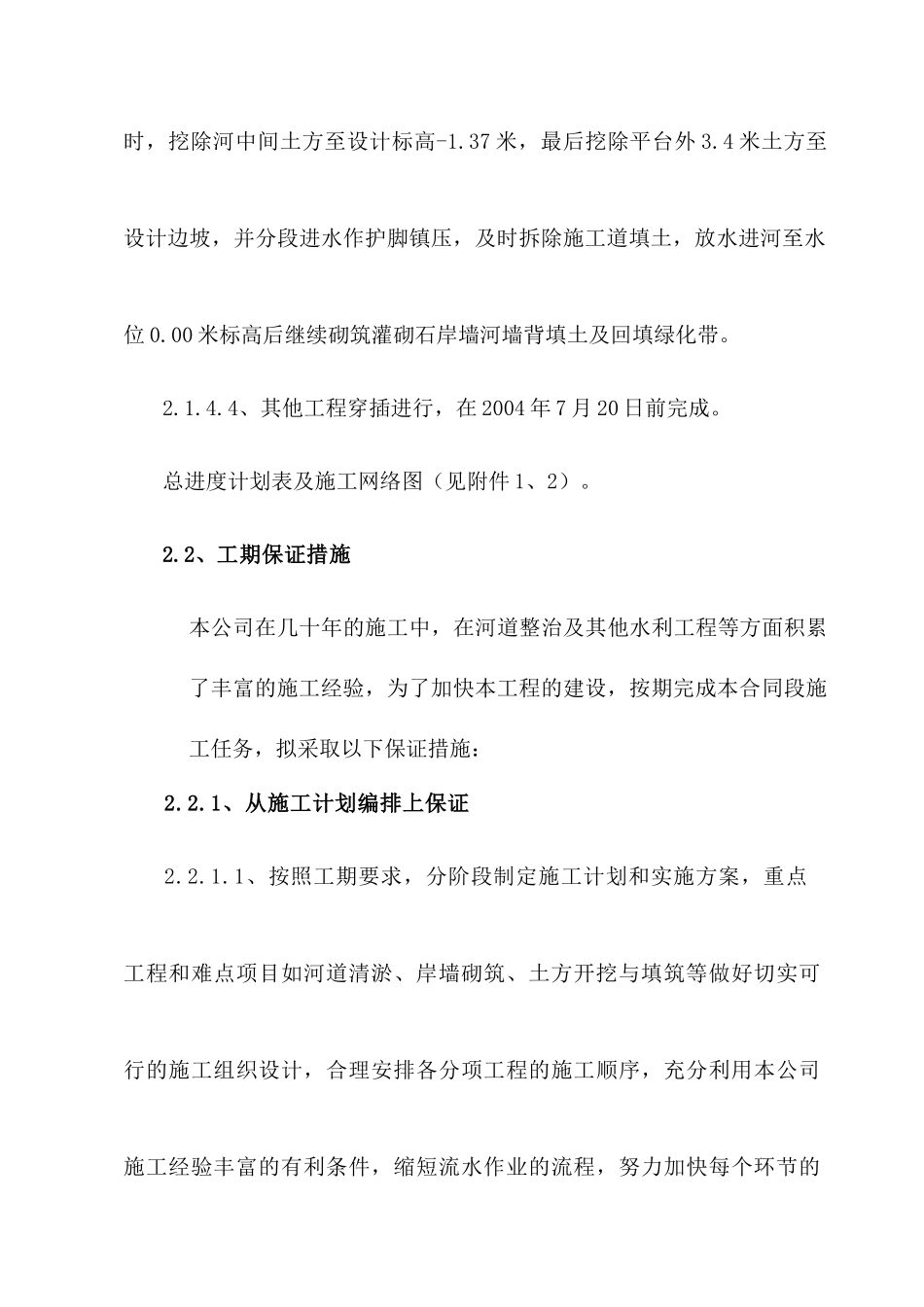

00米标高后继续砌筑灌砌石
