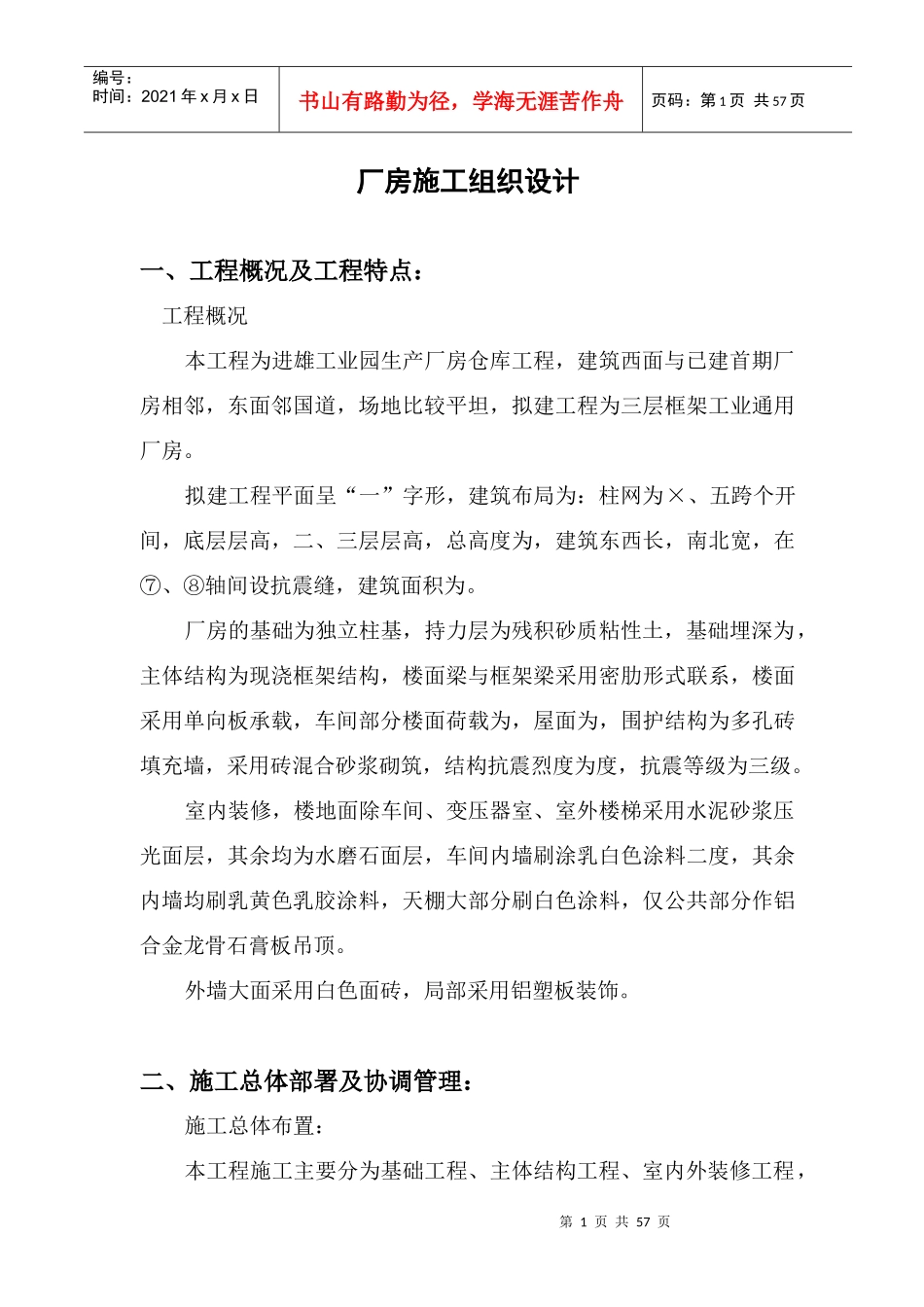

第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共57页厂房施工组织设计一、工程概况及工程特点:工程概况本工程为进雄工业园生产厂房仓库工程,建筑西面与已建首期厂房相邻,东面邻国道,场地比较平坦,拟建工程为三层框架工业通用厂房
拟建工程平面呈“一”字形,建筑布局为:柱网为×、五跨个开间,底层层高,二、三层层高,总高度为,建筑东西长,南北宽,在⑦、⑧轴间设抗震缝,建筑面积为
厂房的基础为独立柱基,持力层为残积砂质粘性土,基础埋深为,主体结构为现浇框架结构,楼面梁与框架梁采用密肋形式联系,楼面采用单向板承载,车间部分楼面荷载为,屋面为,围护结构为多孔砖填充墙,采用砖混合砂浆砌筑,结构抗震烈度为度,抗震等级为三级
室内装修,楼地面除车间、变压器室、室外楼梯采用水泥砂浆压光面层,其余均为水磨石面层,车间内墙刷涂乳白色涂料二度,其余内墙均刷乳黄色乳胶涂料,天棚大部分刷白色涂料,仅公共部分作铝合金龙骨石膏板吊顶
外墙大面采用白色面砖,局部采用铝塑板装饰

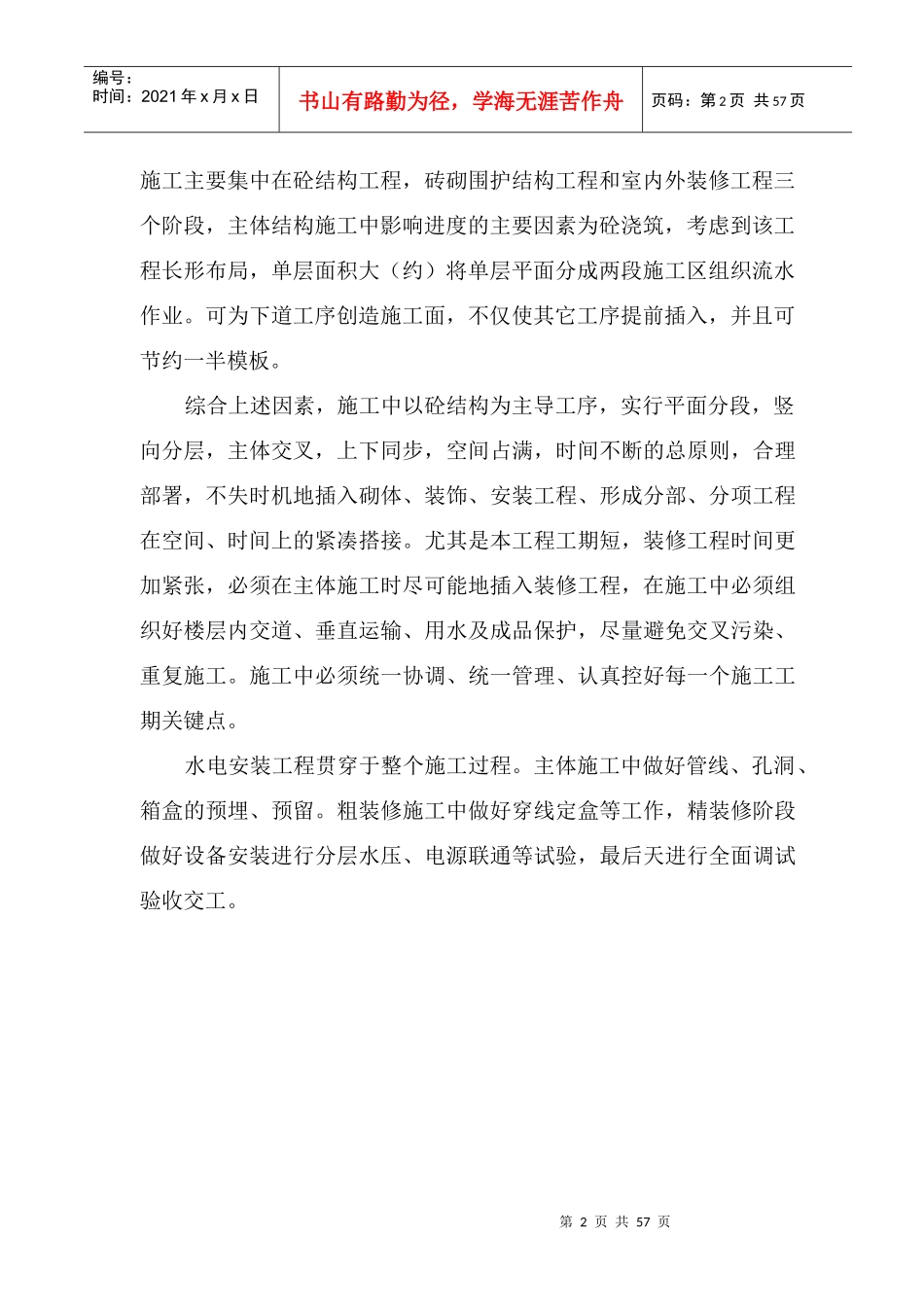

二、施工总体部署及协调管理:施工总体布置:本工程施工主要分为基础工程、主体结构工程、室内外装修工程,第2页共57页第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共57页施工主要集中在砼结构工程,砖砌围护结构工程和室内外装修工程三个阶段,主体结构施工中影响进度的主要因素为砼浇筑,考虑到该工程长形布局,单层面积大(约)将单层平面分成两段施工区组织流水作业
可为下道工序创造施工面,不仅使其它工序提前插入,并且可节约一半模板
综合上述因素,施工中以砼结构为主导工序,实行平面分段,竖向分层,主体交叉,上下同步,空间占满,时间不断的总原则,合理部署,不失时机地插入砌体、装饰、安装工程、形成分部、分项工程在空间、时间上的紧凑搭接
尤其是本工程工期短,装修工程时间更加紧张,必须
