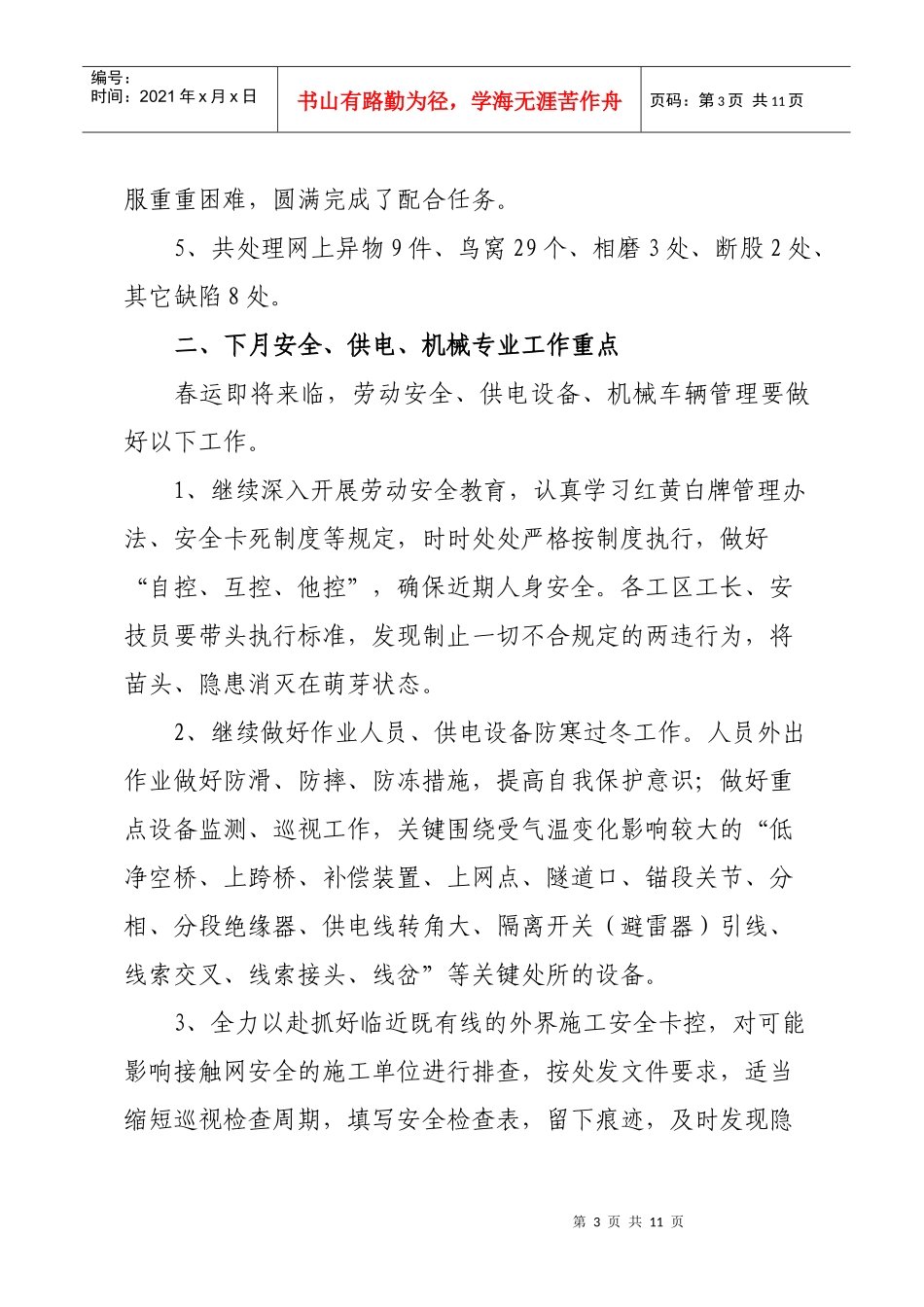

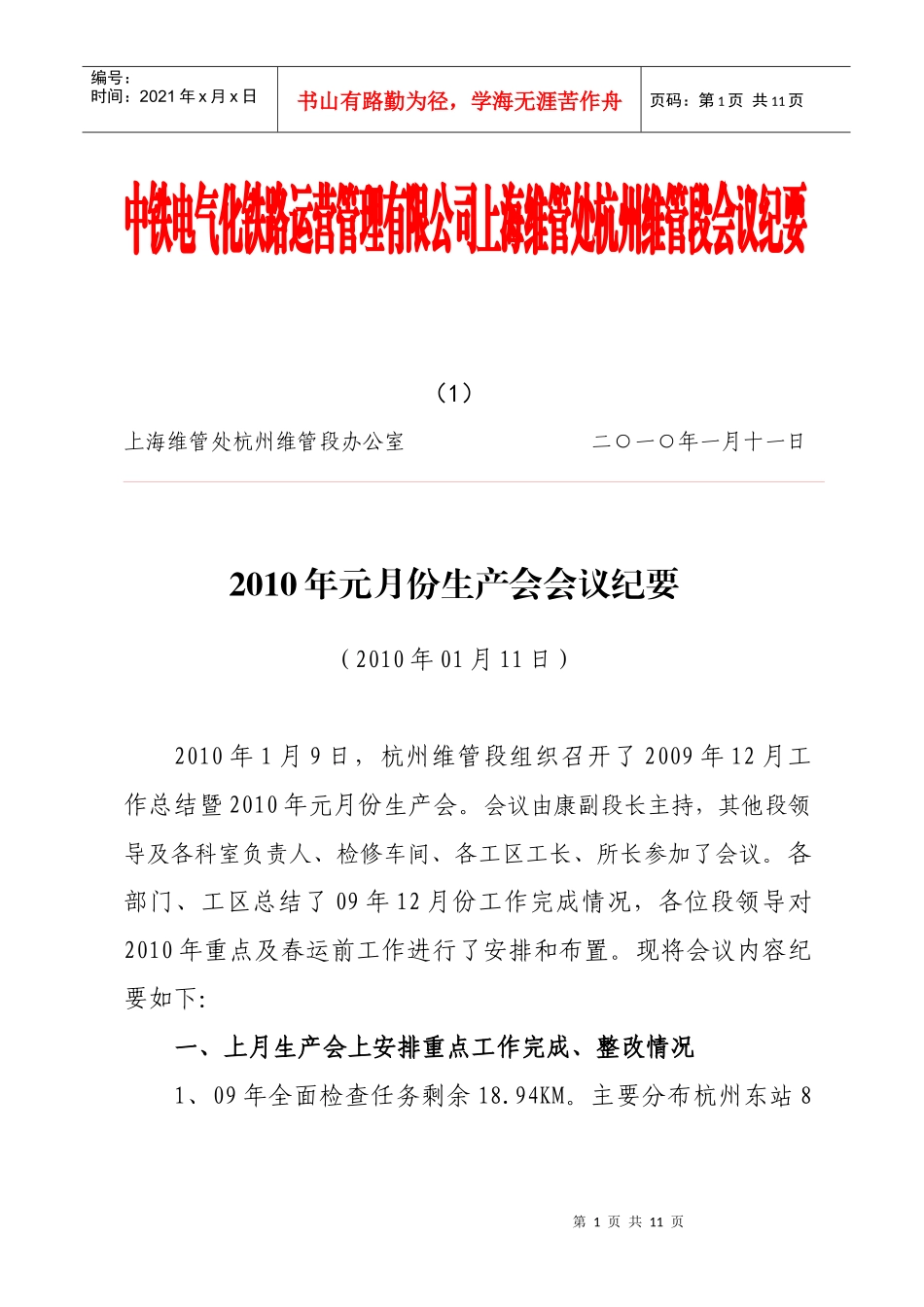

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页中铁电气化铁路运营管理有限公司上海维管处杭州维管段会议纪要(1)上海维管处杭州维管段办公室二○一○年一月十一日2010年元月份生产会会议纪要(2010年01月11日)2010年1月9日,杭州维管段组织召开了2009年12月工作总结暨2010年元月份生产会
会议由康副段长主持,其他段领导及各科室负责人、检修车间、各工区工长、所长参加了会议
各部门、工区总结了09年12月份工作完成情况,各位段领导对2010年重点及春运前工作进行了安排和布置

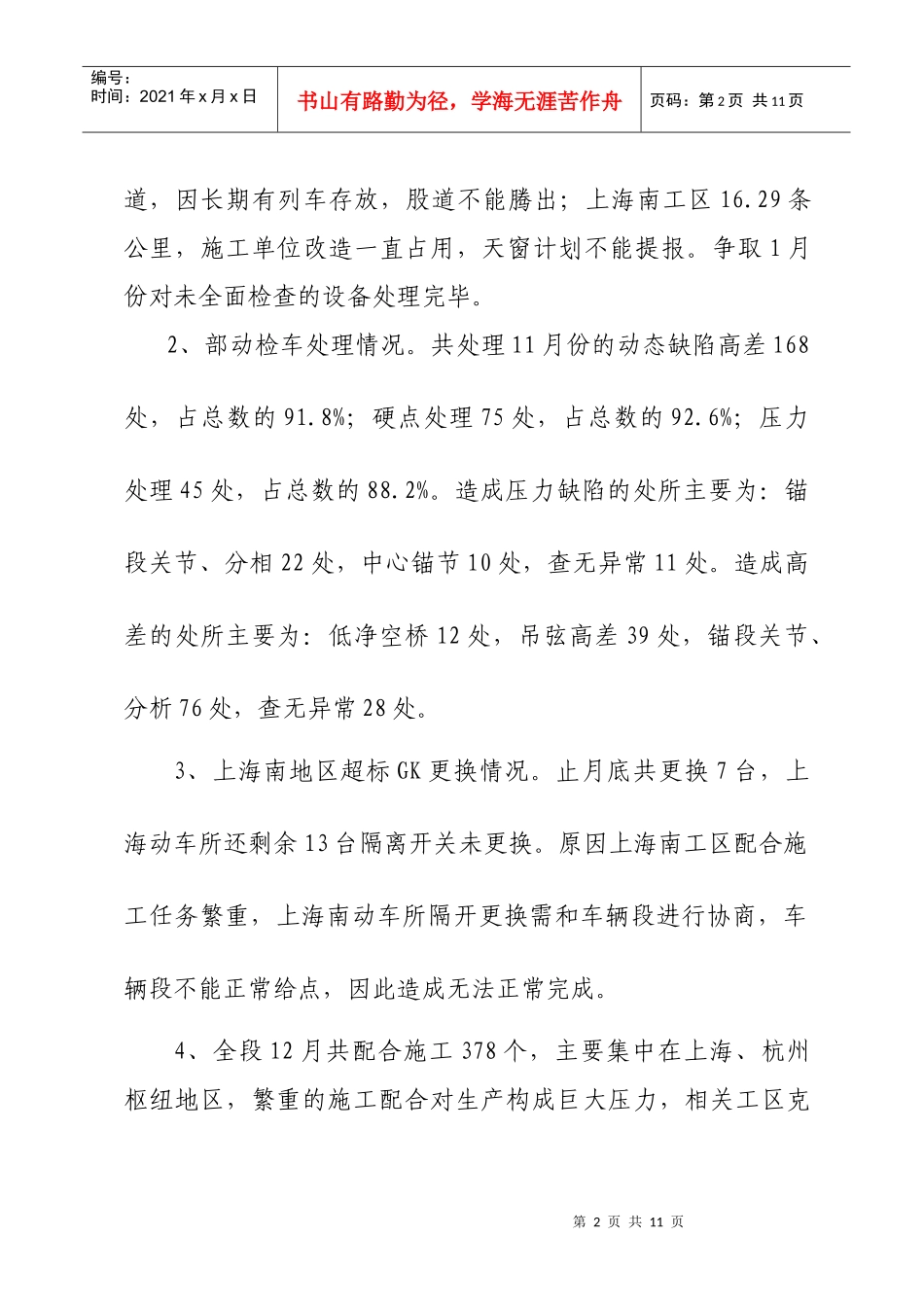

现将会议内容纪要如下:一、上月生产会上安排重点工作完成、整改情况1、09年全面检查任务剩余18
主要分布杭州东站8第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页道,因长期有列车存放,股道不能腾出;上海南工区16
29条公里,施工单位改造一直占用,天窗计划不能提报
争取1月份对未全面检查的设备处理完毕
2、部动检车处理情况
共处理11月份的动态缺陷高差168处,占总数的91
8%;硬点处理75处,占总数的92
6%;压力处理45处,占总数的88
造成压力缺陷的处所主要为:锚段关节、分相22处,中心锚节10处,查无异常11处
造成高差的处所主要为:低净空桥12处,吊弦高差39处,锚段关节、分析76处,查无异常28处
3、上海南地区超标GK更换情况
止月底共更换7台,上海动车所还剩余13台隔离开关未更换
原因上海南工区配合施工任务繁重,上海南动车所隔开更换需和车辆段进行协商,车辆段不能正常给点,因此造成无法正常完成
4、全段12月共配合施工378个,主要集中在上海、杭州枢纽地区,繁重的施工配合对生产构成巨大压力,相关工区克第3页共11页第2页共11页编号:时间:2021年x月x
