第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页河北金城建筑工程监理有限公司工程监理会议纪要金城监字第(42)期建华苑工程监理会议纪要时间:2011年4月18日星期一地点:建华苑会议室主持人:周毅参加单位及人员:建设单位:安凤海、陶涛、乔红征、付勇胜监理单位:沈宜仁、庞子川、王绍峰、王景生、孙新波施工单位:1#(河北新大地):张建强2#3#(石家庄住宅开发三公司):张根杰6#(石家庄联建建筑工程有限公司)王进财会议内容:一、检查分析工程进度完成情况,提出下阶段进度目标及其落实措施

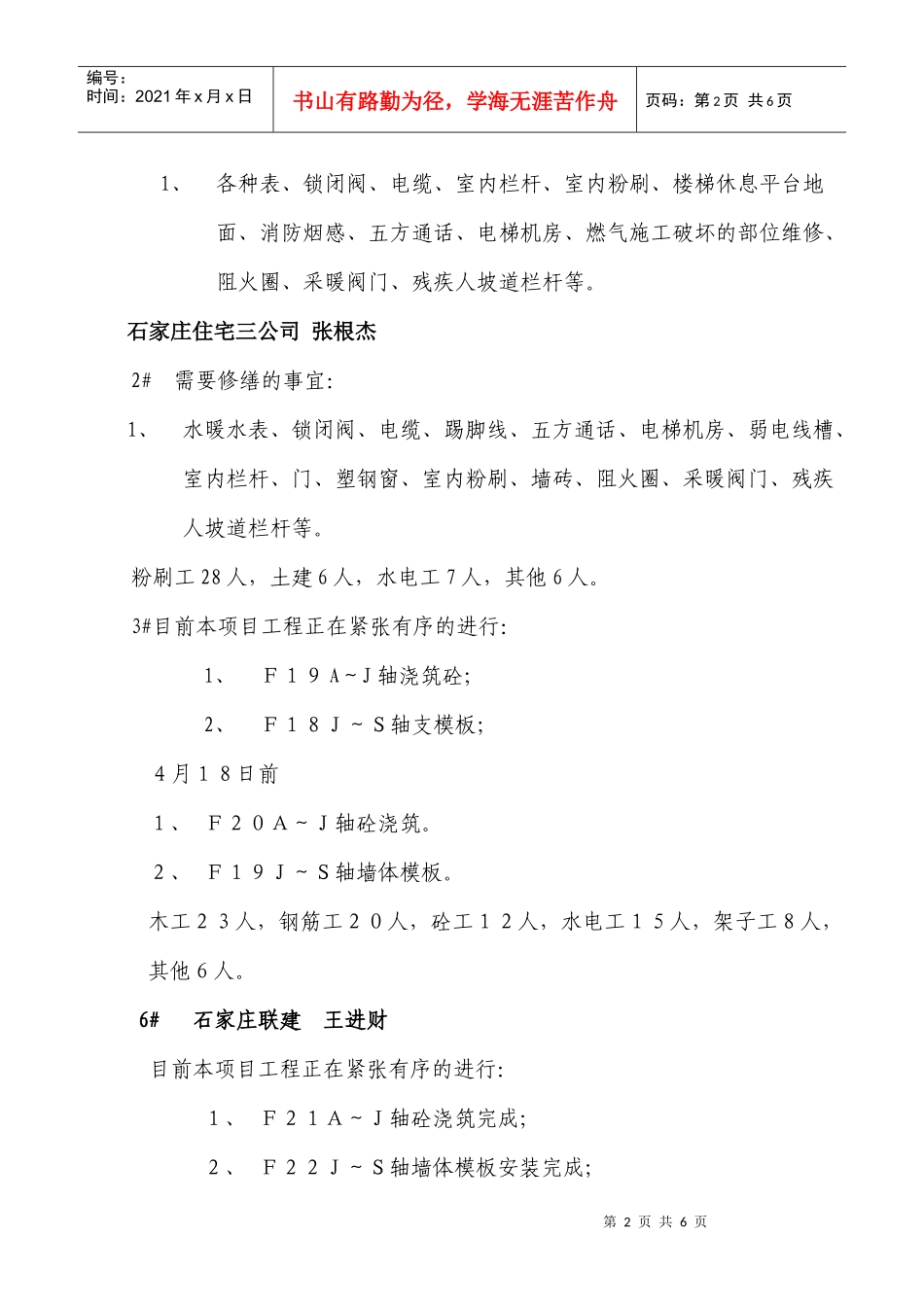

1#河北新大地张建强:1#需要修缮的事宜:第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页1、各种表、锁闭阀、电缆、室内栏杆、室内粉刷、楼梯休息平台地面、消防烟感、五方通话、电梯机房、燃气施工破坏的部位维修、阻火圈、采暖阀门、残疾人坡道栏杆等
石家庄住宅三公司张根杰2#需要修缮的事宜:1、水暖水表、锁闭阀、电缆、踢脚线、五方通话、电梯机房、弱电线槽、室内栏杆、门、塑钢窗、室内粉刷、墙砖、阻火圈、采暖阀门、残疾人坡道栏杆等
粉刷工28人,土建6人,水电工7人,其他6人
3#目前本项目工程正在紧张有序的进行:1、F19A~J轴浇筑砼;2、F18J~S轴支模板;4月18日前1、F20A~J轴砼浇筑
2、F19J~S轴墙体模板
木工23人,钢筋工20人,砼工12人,水电工15人,架子工8人,其他6人
6#石家庄联建王进财目前本项目工程正在紧张有序的进行:1、F21A~J轴砼浇筑完成;2、F22J~S轴墙体模板安装完成;第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页4月18日前1、F22A~J轴砼浇筑完成;2、F23J~S轴墙体模板安装完成;目前有电工10人
