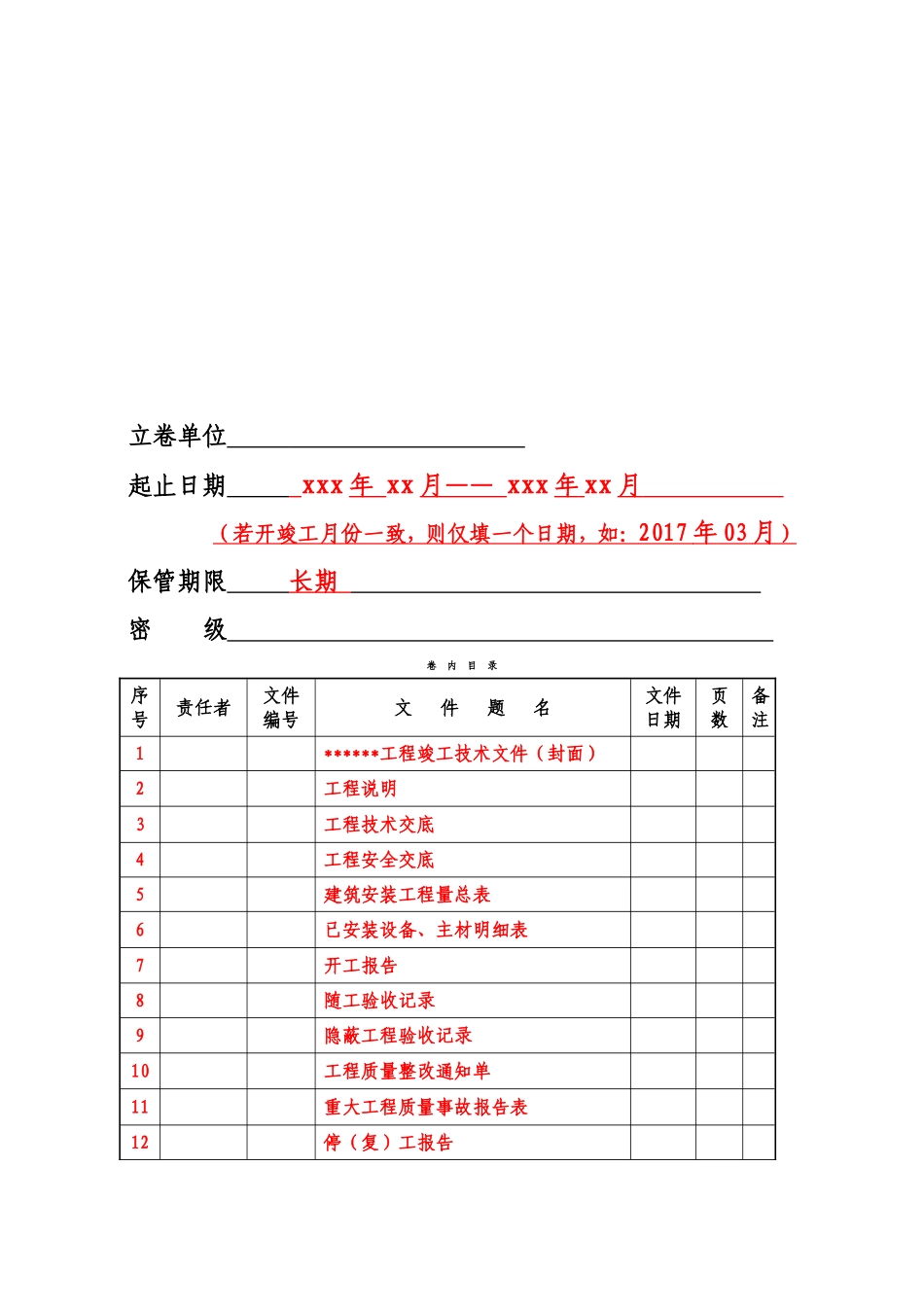

竣工资料包括内容及装订顺序1)封皮2)卷内目录3)竣工技术文件封面(单位工程含)4)工程说明(单位工程含)5)工程技术交底(单位工程含)根据工程情况做技术交底6)工程安全交底(单位工程含)必须包含五项内容
结合工程施工实际情况做安全交底,是管道就写管道的,架空就写架空的,不是管道工程出现架空的交底内容
7)建筑安装工程量总表(单位工程含)8)已安装设备明细表(单位工程含)9)开工报告(单位工程含):由施工单位填写,送网络部、监理单位审批,网络部负责送各相关随工部门
10)随工检查签证记录(单位工程含):要求施工单位全程携带,以便根据工程进展随工、监理等相关人员随时签字确认
11)隐蔽工程验收记录:(单位工程含)在照片处贴2张隐蔽工程照片,要求施工单位组织随工、监理等相关人员验收并签字确认
通过后方可进入下一道工序
12)工程质量整改通知单:由监理公司填写、建设单位确认、主送施工单位
13)重大工程质量事故报告表:由施工单位填写,主送建设单位、抄送监理单位
14)停(复)工报告:由施工单位填写,主送建设单位、抄送监理单位
15)工程质量自检记录表(单位工程含):在单位工程完工后,施工单位应先行对工程质量进行自检,自检通过并经施工单位质检员签字确认
16)工程设计变更记录:由施工单位填写,设计、监理、建设确认
设计单位负责出版变更图纸
17)工程洽商记录单:(单位工程含)主要涉及赔补,阻工等洽商事项,必要时需附照片
同一工程可出现多次洽商,可分页填写
18)完工通知(单位工程含):工程质量自检合格后,由施工单位填写,主送建设单位
19)监理报告(单位工程含)20)验收证书(单位工程含,是管道工程用管道的,线路用传输线路的)21)验收遗留问题备忘录(单位工程含)22)工程测试记录文件封面(单位工程含)23)测试记录(单位工程含):要求随工、施工、监理等相关人员签字确认
