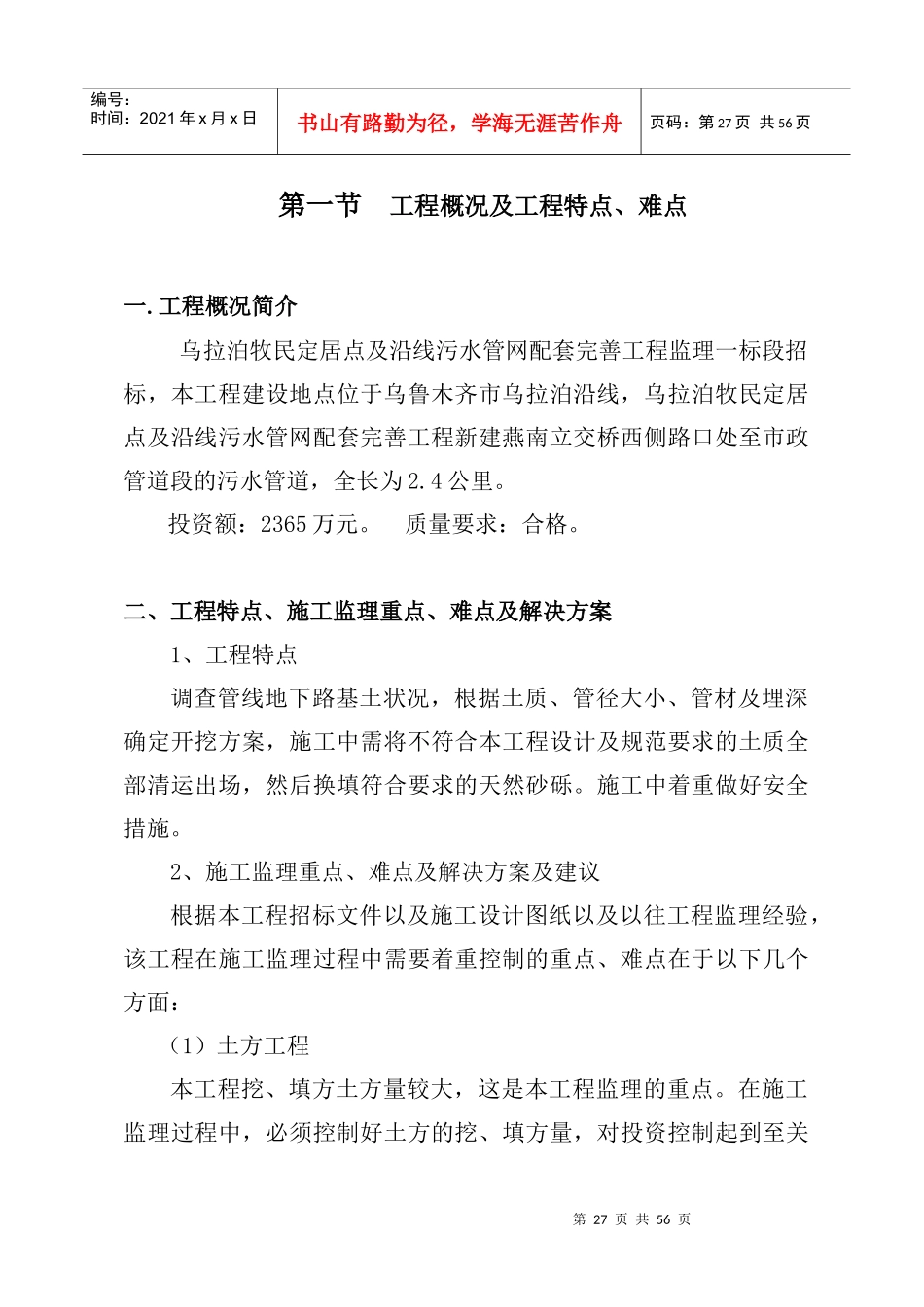

工程概况简介乌拉泊牧民定居点及沿线污水管网配套完善工程监理一标段招标,本工程建设地点位于乌鲁木齐市乌拉泊沿线,乌拉泊牧民定居点及沿线污水管网配套完善工程新建燕南立交桥西侧路口处至市政管道段的污水管道,全长为2
投资额:2365万元
质量要求:合格
二、工程特点、施工监理重点、难点及解决方案1、工程特点调查管线地下路基土状况,根据土质、管径大小、管材及埋深确定开挖方案,施工中需将不符合本工程设计及规范要求的土质全部清运出场,然后换填符合要求的天然砂砾
施工中着重做好安全措施
2、施工监理重点、难点及解决方案及建议根据本工程招标文件以及施工设计图纸以及以往工程监理经验,该工程在施工监理过程中需要着重控制的重点、难点在于以下几个方面:(1)土方工程本工程挖、填方土方量较大,这是本工程监理的重点

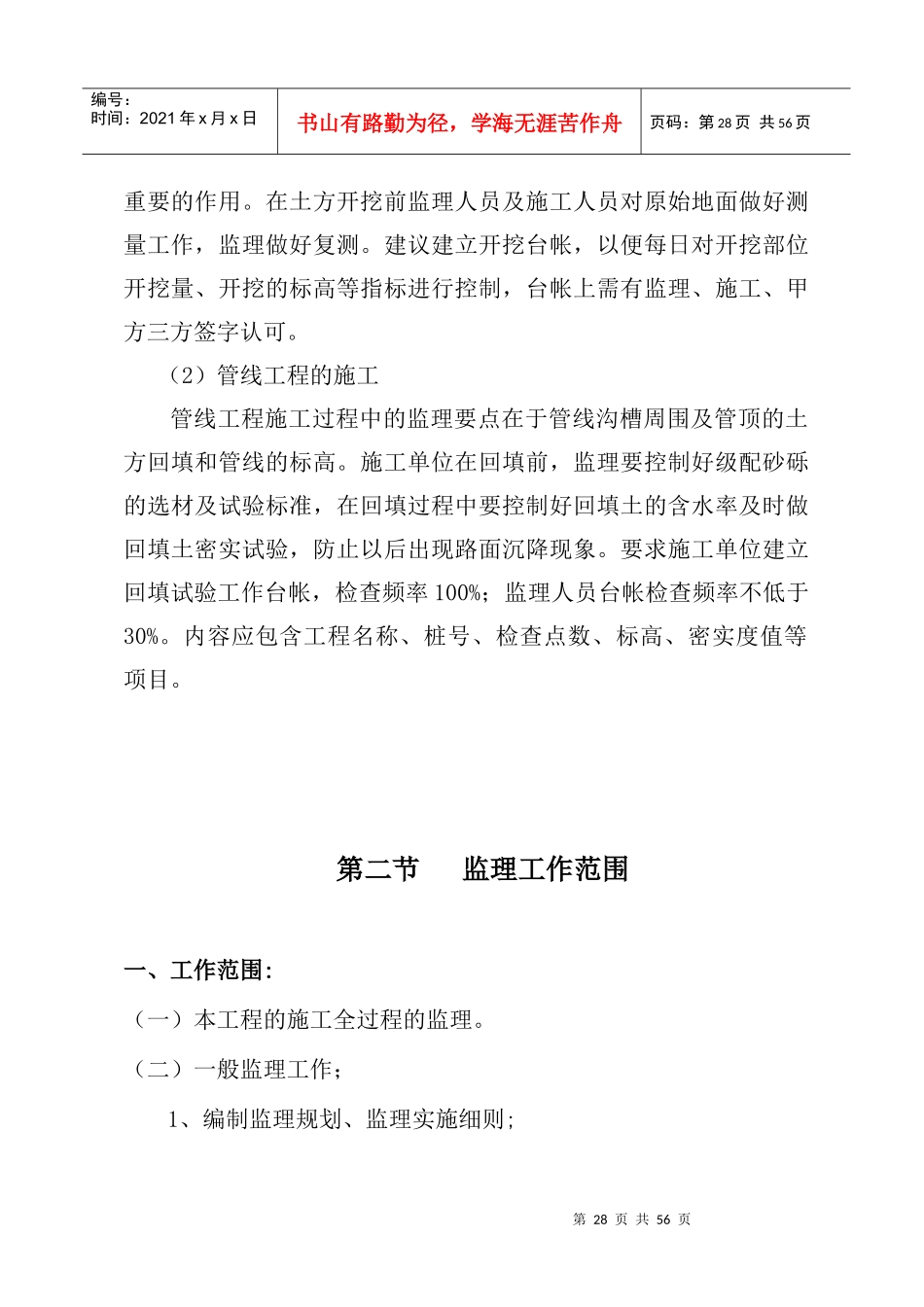

在施工监理过程中,必须控制好土方的挖、填方量,对投资控制起到至关第28页共56页第27页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第28页共56页重要的作用
在土方开挖前监理人员及施工人员对原始地面做好测量工作,监理做好复测
建议建立开挖台帐,以便每日对开挖部位开挖量、开挖的标高等指标进行控制,台帐上需有监理、施工、甲方三方签字认可
(2)管线工程的施工管线工程施工过程中的监理要点在于管线沟槽周围及管顶的土方回填和管线的标高
施工单位在回填前,监理要控制好级配砂砾的选材及试验标准,在回填过程中要控制好回填土的含水率及时做回填土密实试验,防止以后出现路面沉降现象
要求施工单位建立回填试验工作台帐,检查频率100
