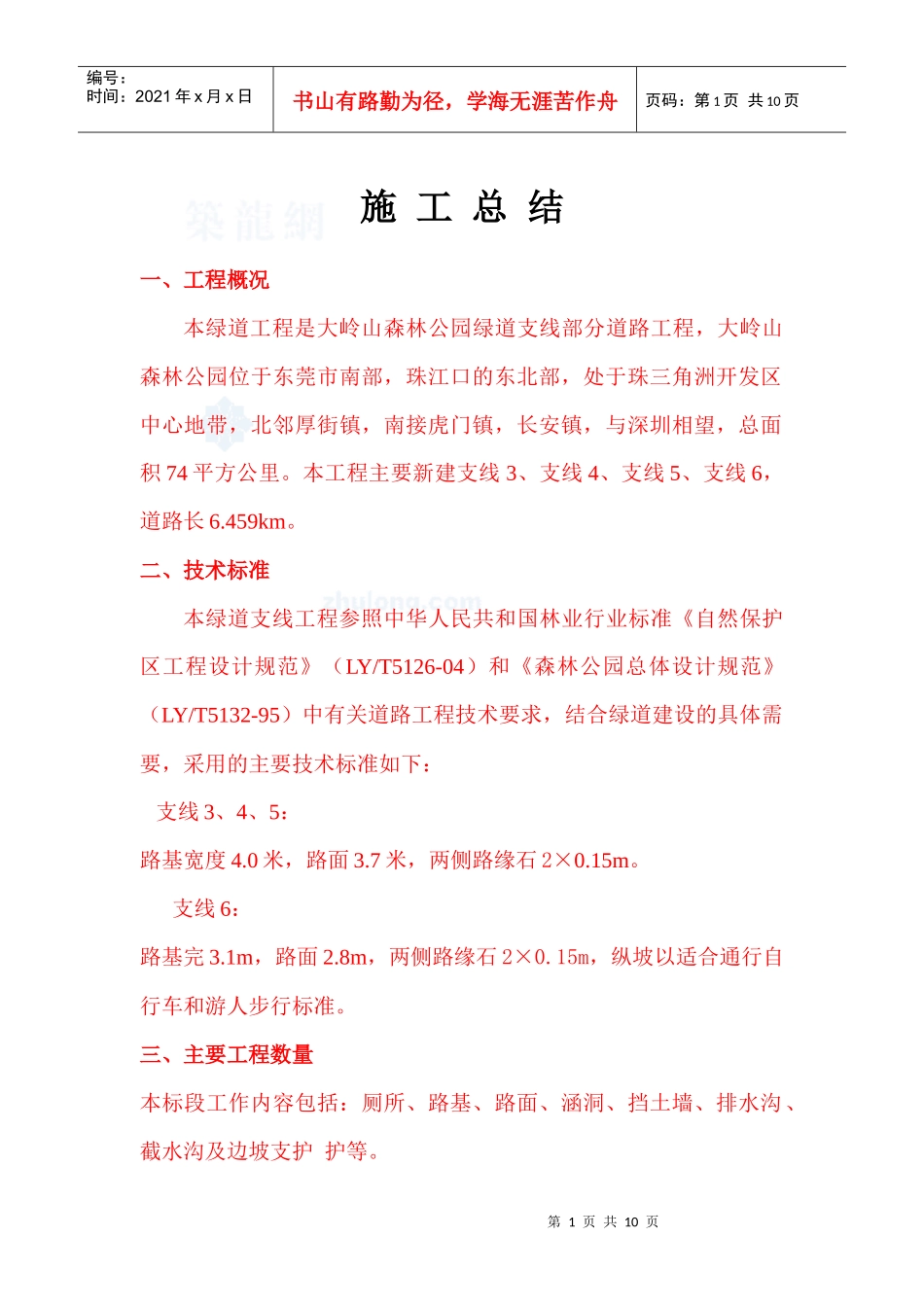

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页施工总结一、工程概况本绿道工程是大岭山森林公园绿道支线部分道路工程,大岭山森林公园位于东莞市南部,珠江口的东北部,处于珠三角洲开发区中心地带,北邻厚街镇,南接虎门镇,长安镇,与深圳相望,总面积74平方公里。本工程主要新建支线3、支线4、支线5、支线6,道路长6.459km。二、技术标准本绿道支线工程参照中华人民共和国林业行业标准《自然保护区工程设计规范》(LY/T5126-04)和《森林公园总体设计规范》(LY/T5132-95)中有关道路工程技术要求,结合绿道建设的具体需要,采用的主要技术标准如下:支线3、4、5:路基宽度4.0米,路面3.7米,两侧路缘石2×0.15m。支线6:路基完3.1m,路面2.8m,两侧路缘石2×0.15m,纵坡以适合通行自行车和游人步行标准。三、主要工程数量本标段工作内容包括:厕所、路基、路面、涵洞、挡土墙、排水沟、截水沟及边坡支护护等。第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页其主要工程数量见下表:主要工程数量(第二标段)序号工程项目单位工程量备注1厕所施工㎡56.5支线3、4、5、62路基路提及路堑土方工程㎡28854.03圆管涵安装m107.54盖板涵施工m28.05毛石挡土墙m32076.76浆砌石截水沟(1500+500)*500m3573.07路基边坡防护(三维网垫及植草)㎡15100.88水泥稳定层施工(180厚)㎡23692.09水泥彩色混凝土施工(180厚)㎡23692.010排水沟(400*250)m4513.011路缘石(400*150)m8313.012防护栏杆安装m5656.0第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页13标志牌安装个143.0四、施工管理制度(一)、建立内部技术管理制度由公司技术科抽调技术人员协助项目部有关人员认真学习图纸,先进行自审,然后会同业主、设计、监理进行会审,以便正确无误地施工。1、通过学习,熟悉图纸内容,了解设计意图及要求,明确工艺流程。2、组织各级施工管理人员对本工程的有关图纸进行学习、掌握和了解图纸中的细节。3、由项目部组织编制的工程施工组织设计方案,经分公司技术科及公司生产技术部门审定后,作为工程施工生产的指导性文件。4、按工程设计图纸和结合现场实际情况编制了项目质量计划,制定出了相应的施工措施。5、多次组织项目施工管理人员学习现行施工规范。(二)、施工队伍的选择及教育培训根据施工部署中确定的组织机构,安排技术管理骨干,并配合项目施工管理层,同时配置技术熟练能打硬仗的施工作业队伍进行该工程的施工。为此,认真做好了以下工作:1、根据该工程的特点和施工进度计划的要求,确定各施工阶段的劳动力使用计划。第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页2、对工人进行质量、安全、思想和法制教育,使工人树立“质量第一,安全第一”的正确思想;遵守有关质量和安全的技术法规;遵守地区的施工法规。3、在施工人员进场前,做好后勤工作的安排,对职工的衣、食、住、行等进行了全面考虑、认真落实,充分调动了职工的生产积极性,教育职工遵守地方治安法规。(三)、与监理单位协调1、树立监理意识,熟悉监理工作程序,严格按照业主及监理批准的“施工组织设计”进行施工,接受监理的检查和验收,出现问题时和监理商量,并按照监理要求,予以整改。杜绝了现场施工人员不服从监理工作的不正常现象发生,使监理的一切合理指令得到了全面执行。2、施工过程中,努力为监理工作创造良好条件,按监理程序办理,不靠监理把关来替代自查自检,放松内部质量管理。强调企业内部质量体系作用,以加强优化自身管理为主。3、进入现场所使用的成品、半成品、原材料、器具等主动向监理提供产品合格证及质量认定证书,并主动递交检测结果报告。对分部、分项工序的质量验收,严格执行“上道工序不合格,下道工序不施工”的准则,使工作能顺利展开。在现场质量管理工作中出现意见不统一时,维护监理的权威性,遵循“先执行,后予以磋商统一”的原则,分清责任,妥善解决。第5页共10页第4页共10...
