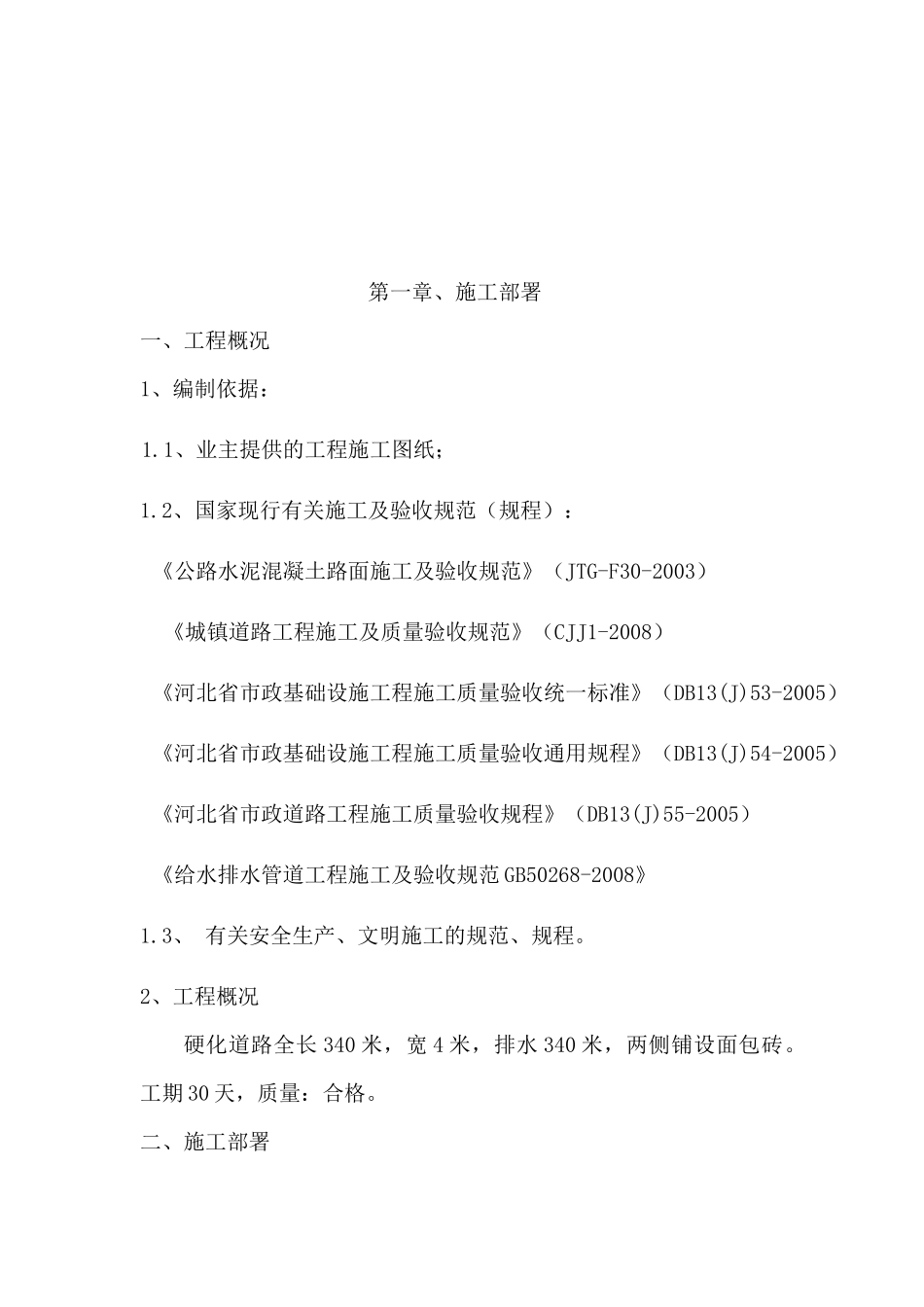

目录第一章、施工部署第二章、施工方案及主要技术措施第三章、施工工期、施工进度计划及保证措施第四章、项目班子组成情况第五章、主要机具装备及劳动力安排计划第六章、质量目标及保证措施第七章、安全生产及文明施工措施第八章、环保保护及扬尘噪声治理措施第九章、冬雨季施工第一章、施工部署一、工程概况1、编制依据:1
1、业主提供的工程施工图纸;1
2、国家现行有关施工及验收规范(规程):《公路水泥混凝土路面施工及验收规范》(JTG-F30-2003)《城镇道路工程施工及质量验收规范》(CJJ1-2008)《河北省市政基础设施工程施工质量验收统一标准》(DB13(J)53-2005)《河北省市政基础设施工程施工质量验收通用规程》(DB13(J)54-2005)《河北省市政道路工程施工质量验收规程》(DB13(J)55-2005)《给水排水管道工程施工及验收规范GB50268-2008》1
3、有关安全生产、文明施工的规范、规程
2、工程概况硬化道路全长340米,宽4米,排水340米,两侧铺设面包砖
工期30天,质量:合格
二、施工部署本工程单项工程多、工期短,为加快施工进度,该工程分成五个施工区
所用单项工程同时平行施工,每个单项工程分段流水作业
由于本工程工期短,施工中采用两班轮流作业
面层砼采用商品混凝土供料,加快施工进度
施工所用压路机、找平机、挖掘机等施工机械设备均采用机械设备租赁,保证充足的机械设备确保工程能够顺利进行
工程现场设置实验室,配备足够的实验设备,保证及时对现场的产品进行检验,确保工程质量始终处于受控状态
工程中的施工员、质检员、技术员、安全员、材料员均持证上岗,保证施工人员的专业技术水平
我公司承诺凡参与该工程建设的现场人员均统一着装,配戴上岗证、安全帽,认真执行公司制定的文明施工规范,确保文明施工
每个施工区配备一台电脑,标准化施工,及时进行信息跟踪,保证指令及时
