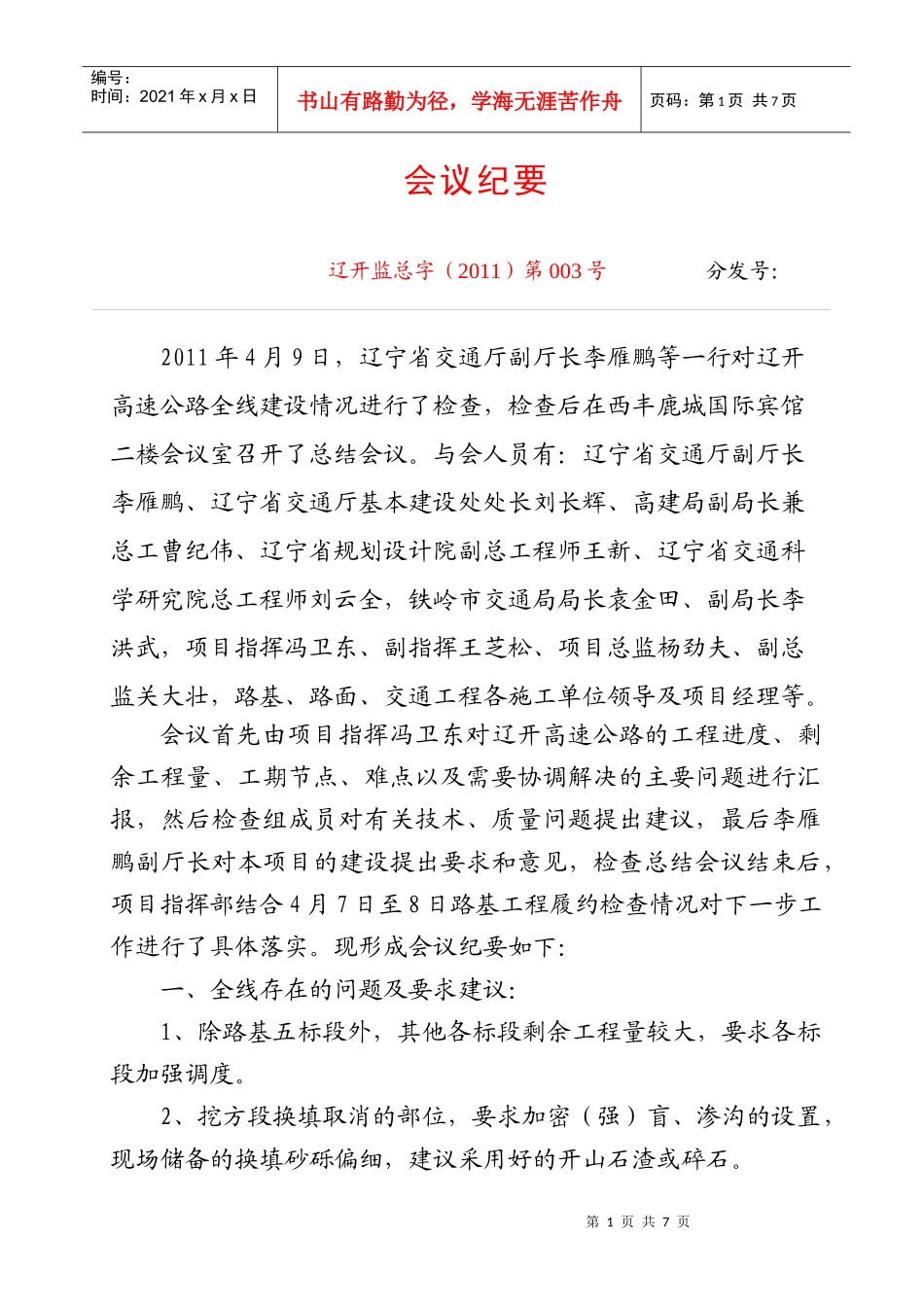

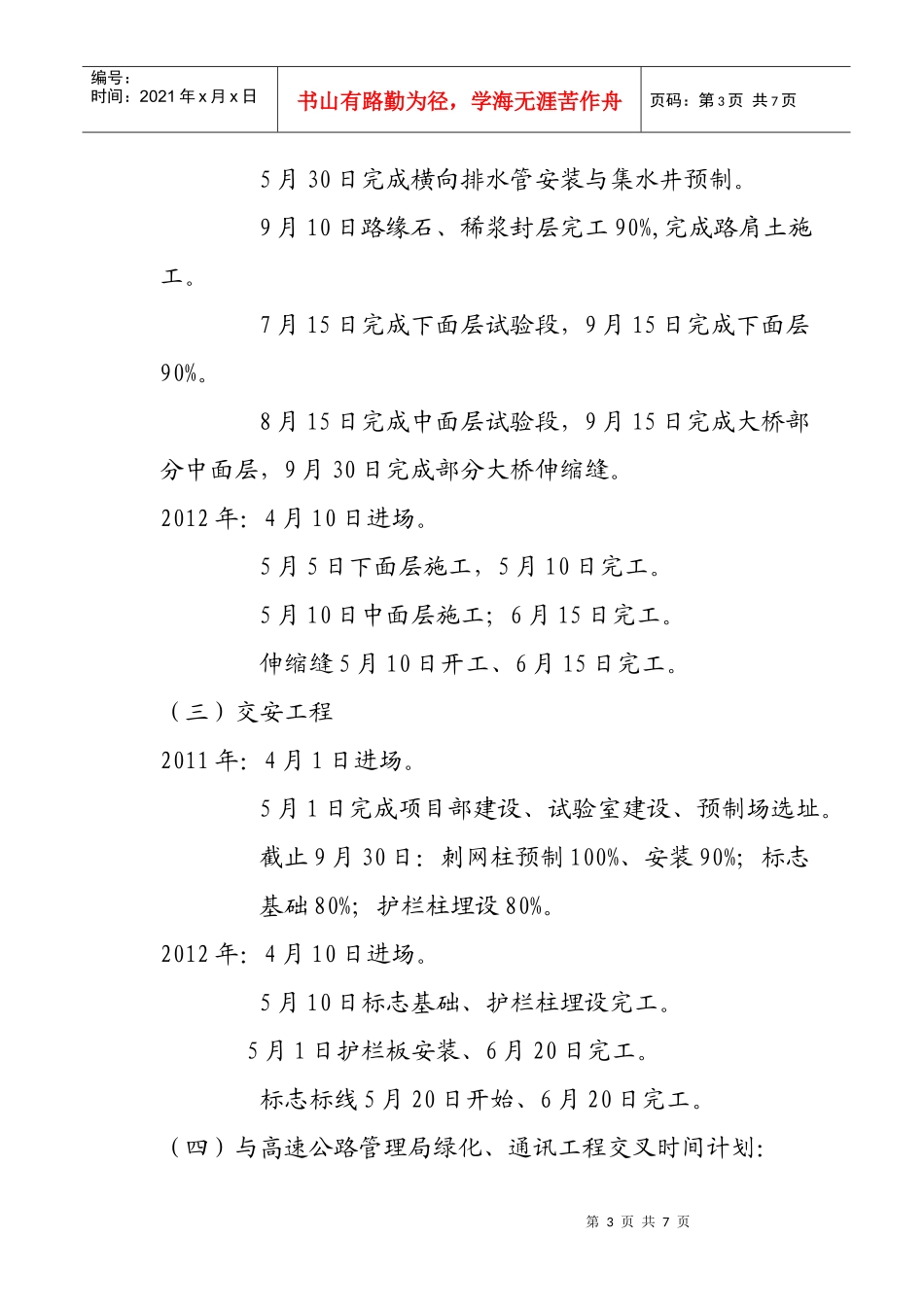

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页会议纪要辽开监总字(2011)第003号分发号:2011年4月9日,辽宁省交通厅副厅长李雁鹏等一行对辽开高速公路全线建设情况进行了检查,检查后在西丰鹿城国际宾馆二楼会议室召开了总结会议。与会人员有:辽宁省交通厅副厅长李雁鹏、辽宁省交通厅基本建设处处长刘长辉、高建局副局长兼总工曹纪伟、辽宁省规划设计院副总工程师王新、辽宁省交通科学研究院总工程师刘云全,铁岭市交通局局长袁金田、副局长李洪武,项目指挥冯卫东、副指挥王芝松、项目总监杨劲夫、副总监关大壮,路基、路面、交通工程各施工单位领导及项目经理等。会议首先由项目指挥冯卫东对辽开高速公路的工程进度、剩余工程量、工期节点、难点以及需要协调解决的主要问题进行汇报,然后检查组成员对有关技术、质量问题提出建议,最后李雁鹏副厅长对本项目的建设提出要求和意见,检查总结会议结束后,项目指挥部结合4月7日至8日路基工程履约检查情况对下一步工作进行了具体落实。现形成会议纪要如下:一、全线存在的问题及要求建议:1、除路基五标段外,其他各标段剩余工程量较大,要求各标段加强调度。2、挖方段换填取消的部位,要求加密(强)盲、渗沟的设置,现场储备的换填砂砾偏细,建议采用好的开山石渣或碎石。第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页3、全线路基临时排水设施不同程度存在缺失的现象,抓紧在永久排水设施形成前设置新的临时排水设施,保证雨水不冲刷路基边坡。4、由于西丰地处辽北地区昼夜温差大,要求各路面施工单位特别重视基层裂缝问题,从掺粉煤灰、水泥剂量等环节要严格控制。5、加强路面施工储备材料的质量控制,横向比较路面三个合同段,第二合同段要重点加强监控。寇河中下游砂砾含泥量偏低,对于垫层如何充分压实要认真落实措施。6、下面层基层沥青改为SBS改性沥青,责成设计部门直接将方案上报局技术处。二、全线工程计划安排(一)路基工程2011年:5月31日路基、中小桥涵交验。6月30日大桥交验。7月30日附属工程交验。(二)路面工程2011年:4月1日进场。5月1日前完成垫层试验段,8月15日完工。5月5日前底基层试验段,8月20日完工。5月15日完成基层试验段,8月30日基层完成95%。第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页5月30日完成横向排水管安装与集水井预制。9月10日路缘石、稀浆封层完工90%,完成路肩土施工。7月15日完成下面层试验段,9月15日完成下面层90%。8月15日完成中面层试验段,9月15日完成大桥部分中面层,9月30日完成部分大桥伸缩缝。2012年:4月10日进场。5月5日下面层施工,5月10日完工。5月10日中面层施工;6月15日完工。伸缩缝5月10日开工、6月15日完工。(三)交安工程2011年:4月1日进场。5月1日完成项目部建设、试验室建设、预制场选址。截止9月30日:刺网柱预制100%、安装90%;标志基础80%;护栏柱埋设80%。2012年:4月10日进场。5月10日标志基础、护栏柱埋设完工。5月1日护栏板安装、6月20日完工。标志标线5月20日开始、6月20日完工。(四)与高速公路管理局绿化、通讯工程交叉时间计划:第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页横向预埋管施工:2011.5.1-2011.6.15纵向预埋管施工:2011.5.1-2011.6.30中分带填土绿化:2011.7.1-2011.8.30绿化工程要求2012.4.10-2012.5.15完成房建工程:2011年6月15日至7月30日具备场区道路垫层施工条件。三、李雁鹏副厅长根据辽开项目的具体情况作了重要讲话,并对下一步工作提出了要求。首先对辽开线自2010年以来的施工组织给予肯定。路面单位场站建设和备料情况较好,路基单位面临压力较大,制约全线施工进度的节点工程是路基一标:安民互通立交永淳公铁分离式立交桥,路基二标:三工区挖方,路基三标:庆丰大桥、郜家店公铁立交桥及一工区挖方,路基六标:跨沈四线金沟子枢纽立交工程及粉质粘土利用方填筑工程。要求各合同段措施、办法要到位,落实人、机、料,指派专人进行...
