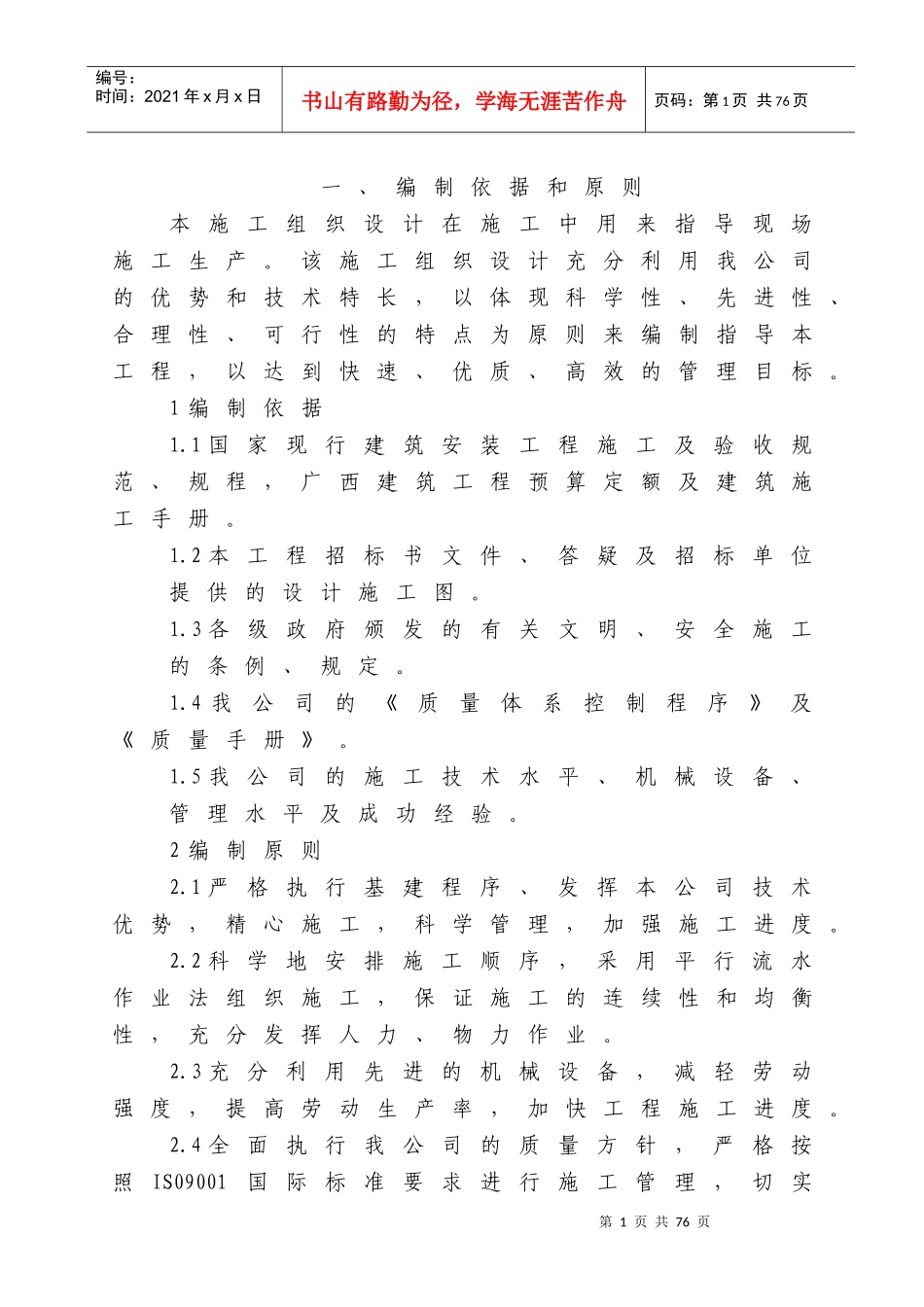

第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共76页一、编制依据和原则本施工组织设计在施工中用来指导现场施工生产
该施工组织设计充分利用我公司的优势和技术特长,以体现科学性、先进性、合理性、可行性的特点为原则来编制指导本工程,以达到快速、优质、高效的管理目标
1编制依据1
1国家现行建筑安装工程施工及验收规范、规程,广西建筑工程预算定额及建筑施工手册
2本工程招标书文件、答疑及招标单位提供的设计施工图
3各级政府颁发的有关文明、安全施工的条例、规定
4我公司的《质量体系控制程序》及《质量手册》
5我公司的施工技术水平、机械设备、管理水平及成功经验
2编制原则2
1严格执行基建程序、发挥本公司技术优势,精心施工,科学管理,加强施工进度
2科学地安排施工顺序,采用平行流水作业法组织施工,保证施工的连续性和均衡性,充分发挥人力、物力作业
3充分利用先进的机械设备,减轻劳动强度,提高劳动生产率,加快工程施工进度

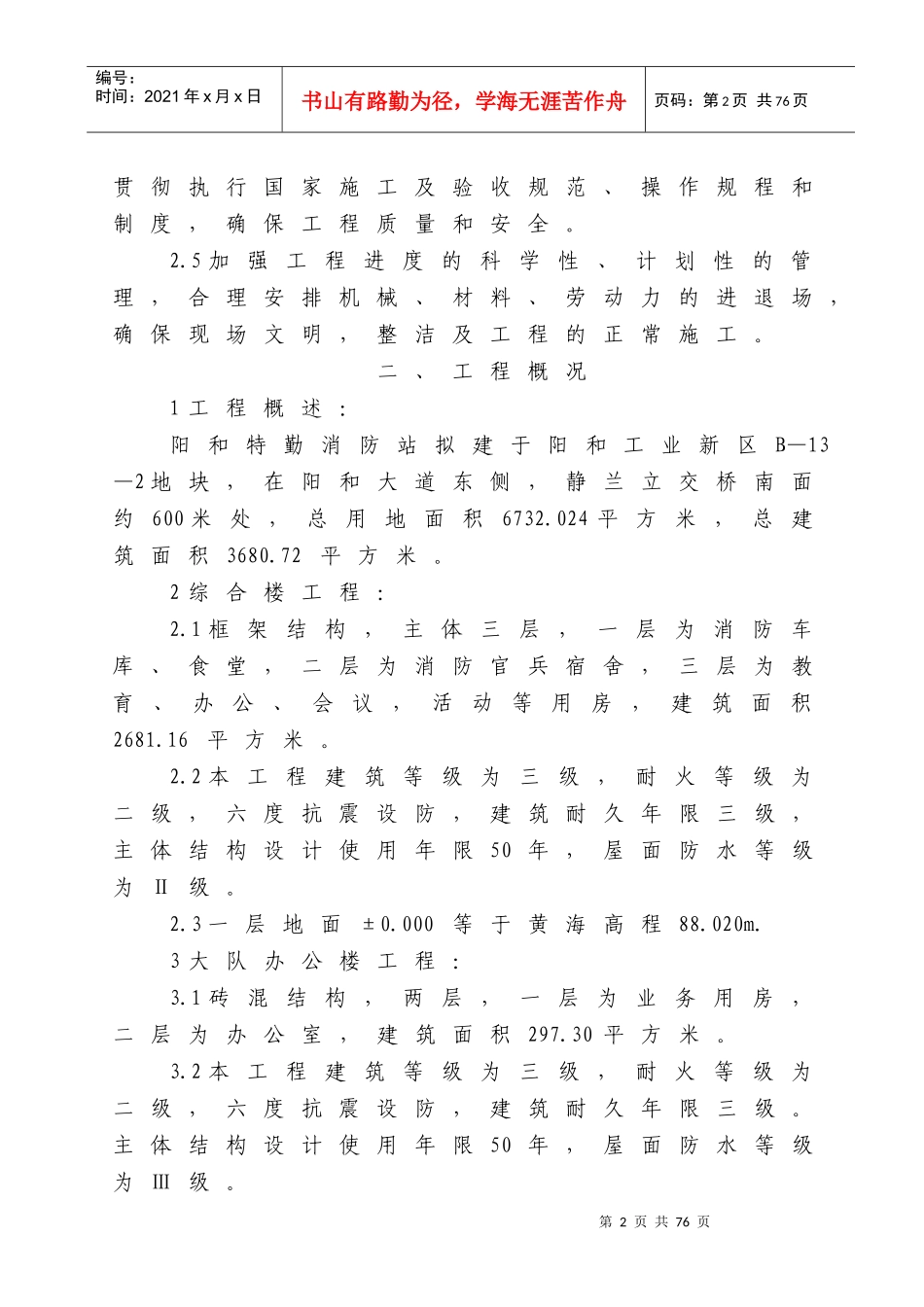

4全面执行我公司的质量方针,严格按照IS09001国际标准要求进行施工管理,切实第2页共76页第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共76页贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全

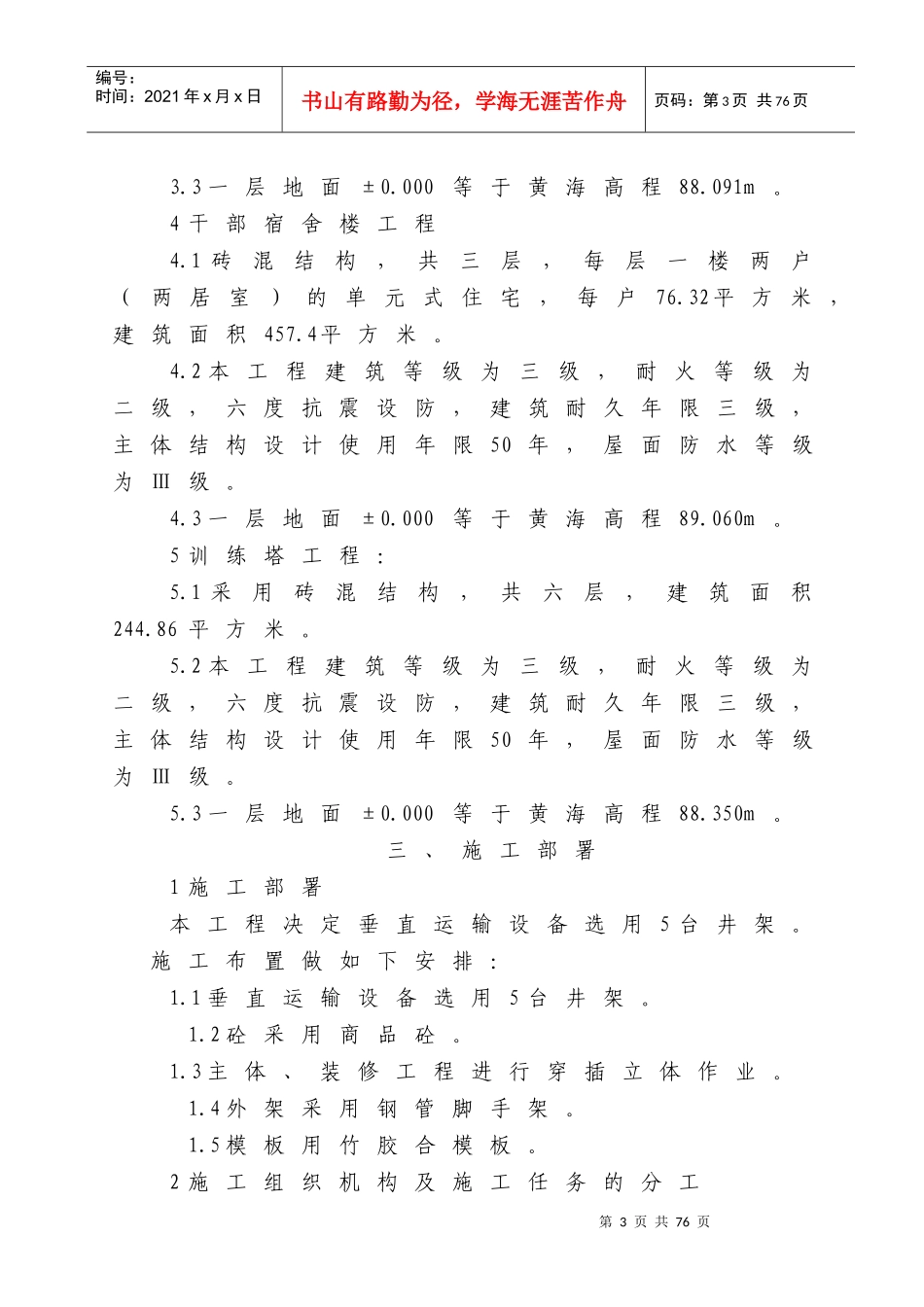

5加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明,整洁及工程的正常施工
二、工程概况1工程概述:阳和特勤消防站拟建于阳和工业新区B—13—2地块,在阳和大道东侧,静兰立交桥南面约600米处,总用地面积6732
024平方米,总建筑面积3680
2综合楼工程:2
1框架结构,主体三层,一层为消防车库、食堂,二层为消防官兵宿舍,三层为教育、办公、会议,活动等用房,建筑面积2681
2本工程建筑
