第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页目录第一章情况简介
第二章主要机具
第三章作业条件
第四章施工环境准备与保证
第五章施工分段策划
第六章操作工艺

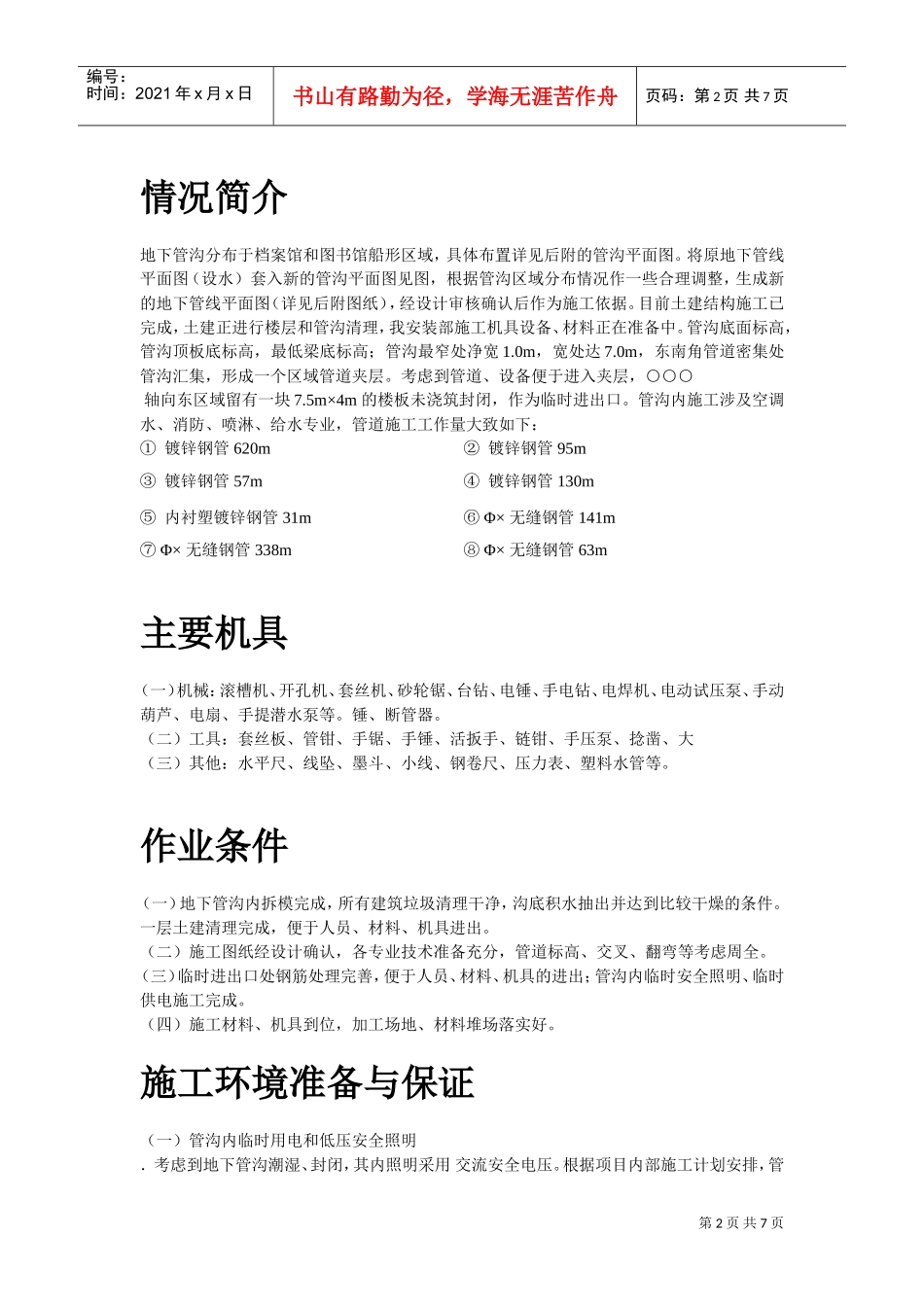

第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页情况简介地下管沟分布于档案馆和图书馆船形区域,具体布置详见后附的管沟平面图
将原地下管线平面图(设水)套入新的管沟平面图见图,根据管沟区域分布情况作一些合理调整,生成新的地下管线平面图(详见后附图纸),经设计审核确认后作为施工依据
目前土建结构施工已完成,土建正进行楼层和管沟清理,我安装部施工机具设备、材料正在准备中
管沟底面标高,管沟顶板底标高,最低梁底标高;管沟最窄处净宽1
0m,宽处达7
0m,东南角管道密集处管沟汇集,形成一个区域管道夹层
考虑到管道、设备便于进入夹层,○○○轴向东区域留有一块7
5m×4m的楼板未浇筑封闭,作为临时进出口

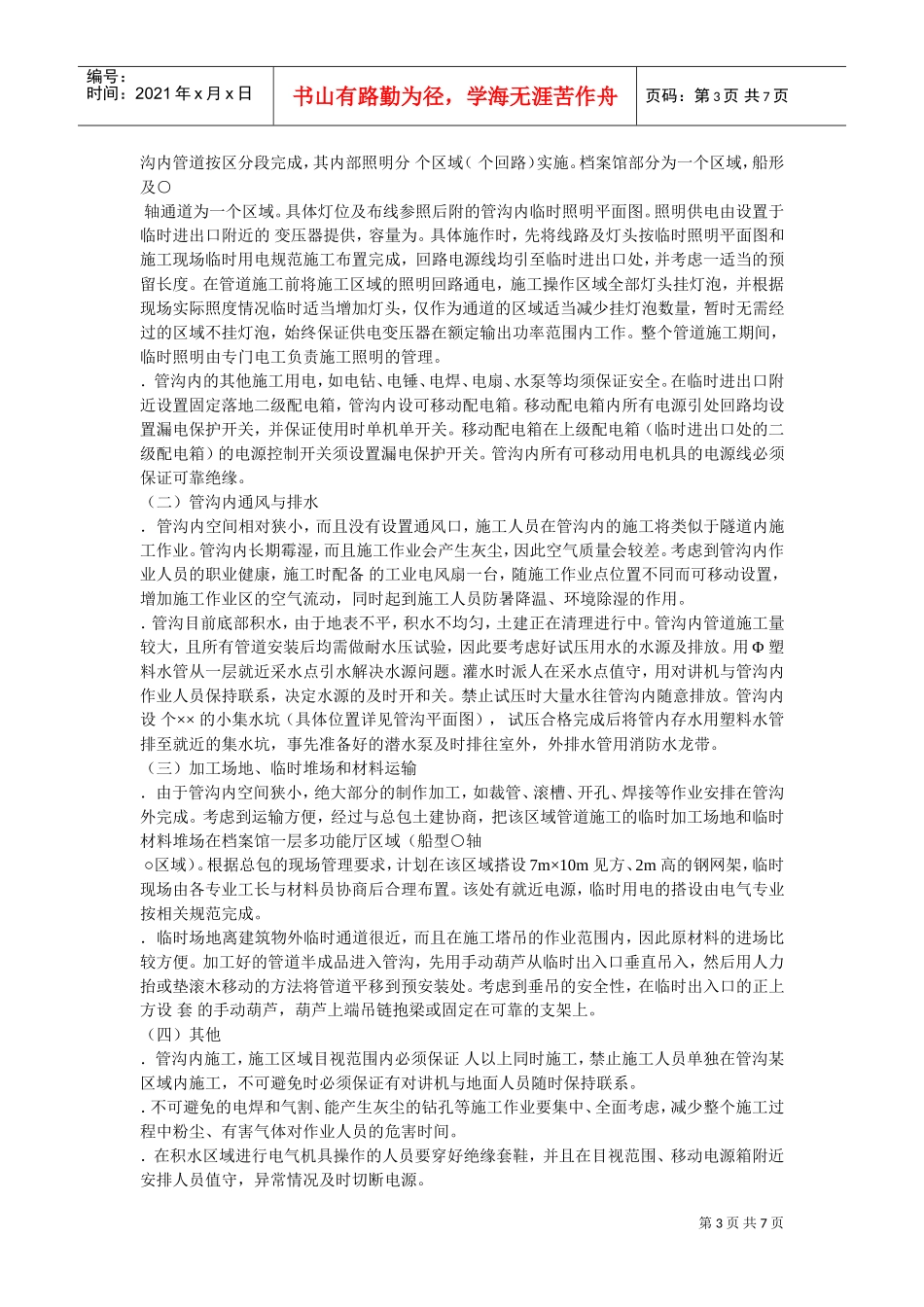

管沟内施工涉及空调水、消
