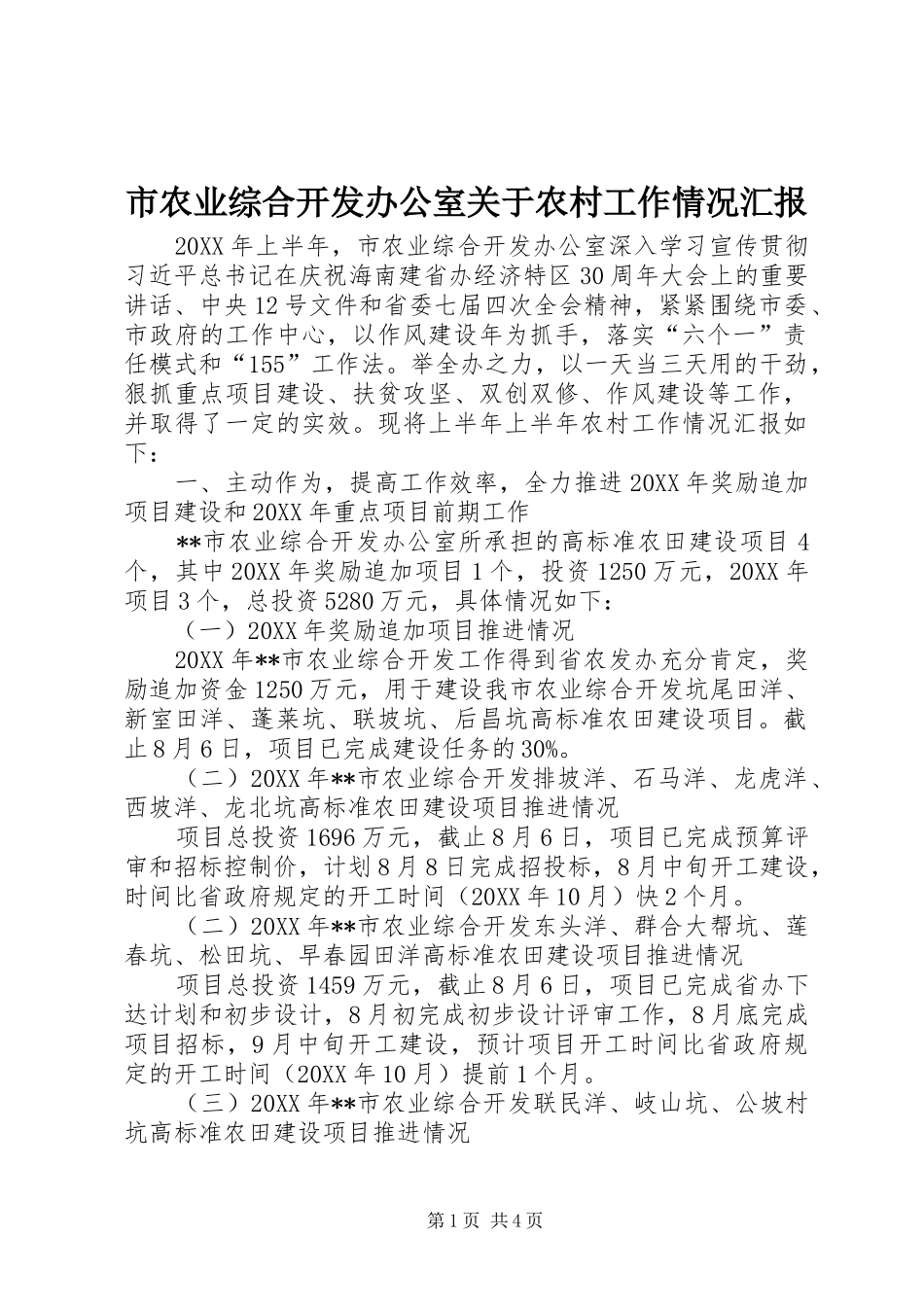

市农业综合开发办公室关于农村工作情况汇报20XX年上半年,市农业综合开发办公室深入学习宣传贯彻习近平总书记在庆祝海南建省办经济特区30周年大会上的重要讲话、中央12号文件和省委七届四次全会精神,紧紧围绕市委、市政府的工作中心,以作风建设年为抓手,落实“六个一”责任模式和“155”工作法
举全办之力,以一天当三天用的干劲,狠抓重点项目建设、扶贫攻坚、双创双修、作风建设等工作,并取得了一定的实效
现将上半年上半年农村工作情况汇报如下:一、主动作为,提高工作效率,全力推进20XX年奖励追加项目建设和20XX年重点项目前期工作**市农业综合开发办公室所承担的高标准农田建设项目4个,其中20XX年奖励追加项目1个,投资1250万元,20XX年项目3个,总投资5280万元,具体情况如下:(一)20XX年奖励追加项目推进情况20XX年**市农业综合开发工作得到省农发办充分肯定,奖励追加资金1250万元,用于建设我市农业综合开发坑尾田洋、新室田洋、蓬莱坑、联坡坑、后昌坑高标准农田建设项目
截止8月6日,项目已完成建设任务的30%
(二)20XX年**市农业综合开发排坡洋、石马洋、龙虎洋、西坡洋、龙北坑高标准农田建设项目推进情况项目总投资1696万元,截止8月6日,项目已完成预算评审和招标控制价,计划8月8日完成招投标,8月中旬开工建设,时间比省政府规定的开工时间(20XX年10月)快2个月
(二)20XX年**市农业综合开发东头洋、群合大帮坑、莲春坑、松田坑、早春园田洋高标准农田建设项目推进情况项目总投资1459万元,截止8月6日,项目已完成省办下达计划和初步设计,8月初完成初步设计评审工作,8月底完成项目招标,9月中旬开工建设,预计项目开工时间比省政府规定的开工时间(20XX年10月)提前1个月
(三)20XX年**市农业综合开发联民洋、岐山坑、公坡村坑高标准农田建设项目推进情况第1页共
