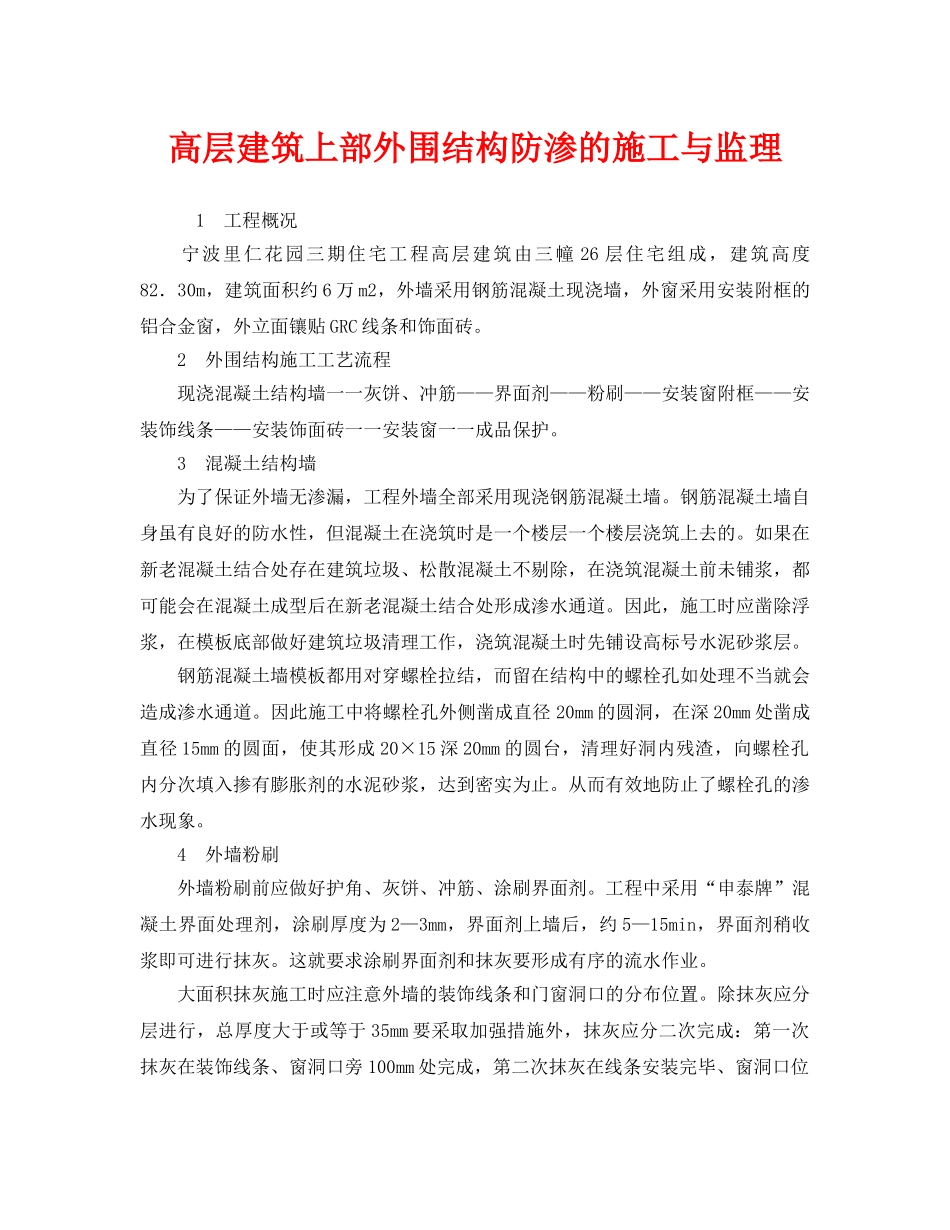

高层建筑上部外围结构防渗的施工与监理1工程概况宁波里仁花园三期住宅工程高层建筑由三幢26层住宅组成,建筑高度82.30m,建筑面积约6万m2,外墙采用钢筋混凝土现浇墙,外窗采用安装附框的铝合金窗,外立面镶贴GRC线条和饰面砖
2外围结构施工工艺流程现浇混凝土结构墙一一灰饼、冲筋——界面剂——粉刷——安装窗附框——安装饰线条——安装饰面砖一一安装窗一一成品保护
3混凝土结构墙为了保证外墙无渗漏,工程外墙全部采用现浇钢筋混凝土墙
钢筋混凝土墙自身虽有良好的防水性,但混凝土在浇筑时是一个楼层一个楼层浇筑上去的
如果在新老混凝土结合处存在建筑垃圾、松散混凝土不剔除,在浇筑混凝土前未铺浆,都可能会在混凝土成型后在新老混凝土结合处形成渗水通道
因此,施工时应凿除浮浆,在模板底部做好建筑垃圾清理工作,浇筑混凝土时先铺设高标号水泥砂浆层
钢筋混凝土墙模板都用对穿螺栓拉结,而留在结构中的螺栓孔如处理不当就会造成渗水通道
因此施工中将螺栓孔外侧凿成直径20mm的圆洞,在深20mm处凿成直径15mm的圆面,使其形成20×15深20mm的圆台,清理好洞内残渣,向螺栓孔内分次填入掺有膨胀剂的水泥砂浆,达到密实为止
从而有效地防止了螺栓孔的渗水现象
4外墙粉刷外墙粉刷前应做好护角、灰饼、冲筋、涂刷界面剂
工程中采用“申泰牌”混凝土界面处理剂,涂刷厚度为2—3mm,界面剂上墙后,约5—15min,界面剂稍收浆即可进行抹灰
这就要求涂刷界面剂和抹灰要形成有序的流水作业
大面积抹灰施工时应注意外墙的装饰线条和门窗洞口的分布位置
除抹灰应分层进行,总厚度大于或等于35mm要采取加强措施外,抹灰应分二次完成:第一次抹灰在装饰线条、窗洞口旁100mm处完成,第二次抹灰在线条安装完毕、窗洞口位置确定后完成
这次抹灰是将窗洞口剩余的100宽抹灰面与窗框内侧、内墙面一次成活儿,使抹灰结合处在窗边外,避免了接槎处易渗水的
