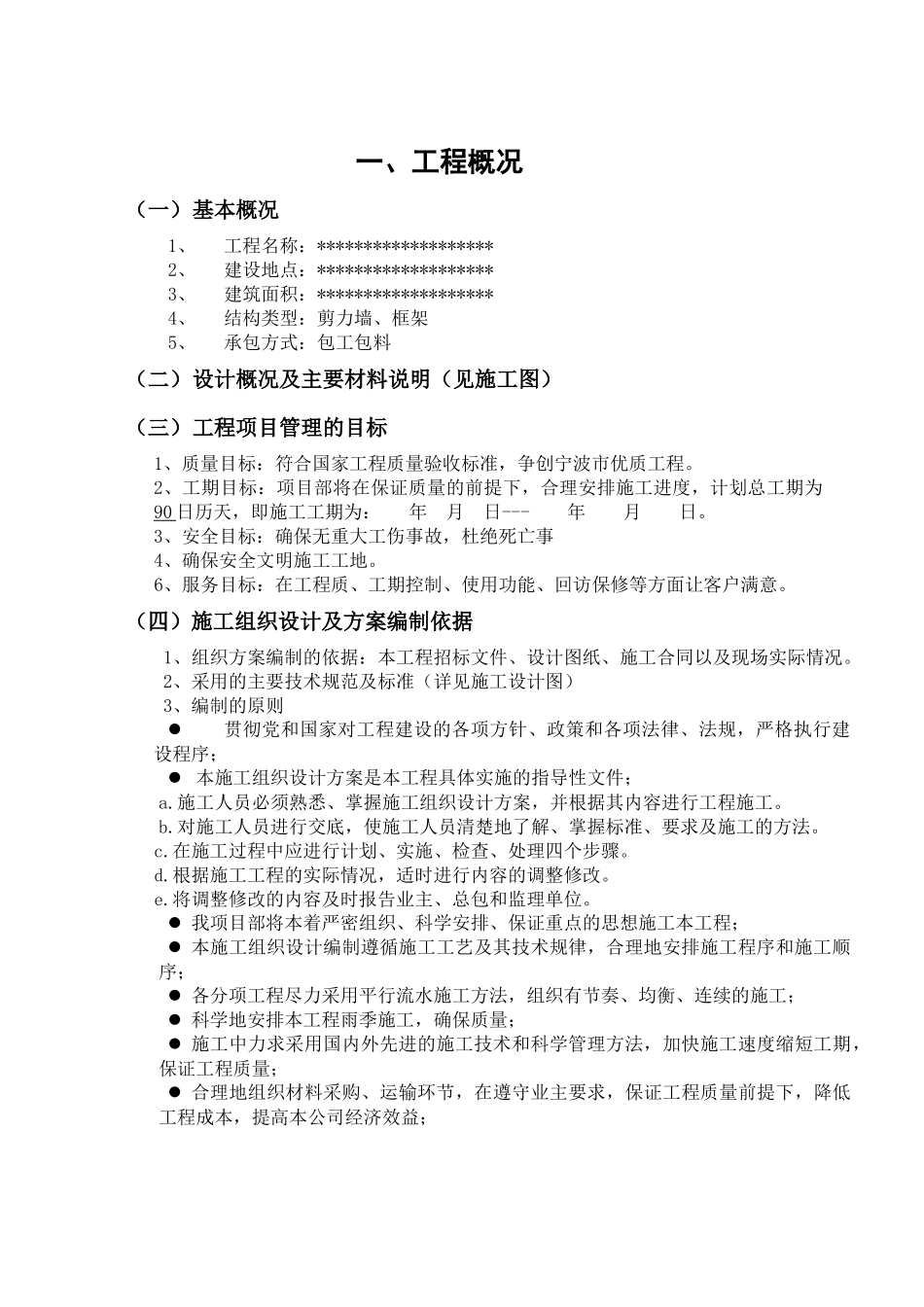

一、工程概况(一)基本概况1、工程名称:*******************2、建设地点:*******************3、建筑面积:*******************4、结构类型:剪力墙、框架5、承包方式:包工包料(二)设计概况及主要材料说明(见施工图)(三)工程项目管理的目标1、质量目标:符合国家工程质量验收标准,争创宁波市优质工程
2、工期目标:项目部将在保证质量的前提下,合理安排施工进度,计划总工期为90日历天,即施工工期为:年月日---年月日
3、安全目标:确保无重大工伤事故,杜绝死亡事4、确保安全文明施工工地
6、服务目标:在工程质、工期控制、使用功能、回访保修等方面让客户满意
(四)施工组织设计及方案编制依据1、组织方案编制的依据:本工程招标文件、设计图纸、施工合同以及现场实际情况
2、采用的主要技术规范及标准(详见施工设计图)3、编制的原则贯彻党和国家对工程建设的各项方针、政策和各项法律、法规,严格执行建设程序;本施工组织设计方案是本工程具体实施的指导性文件;a
施工人员必须熟悉、掌握施工组织设计方案,并根据其内容进行工程施工
对施工人员进行交底,使施工人员清楚地了解、掌握标准、要求及施工的方法
在施工过程中应进行计划、实施、检查、处理四个步骤
根据施工工程的实际情况,适时进行内容的调整修改
将调整修改的内容及时报告业主、总包和监理单位

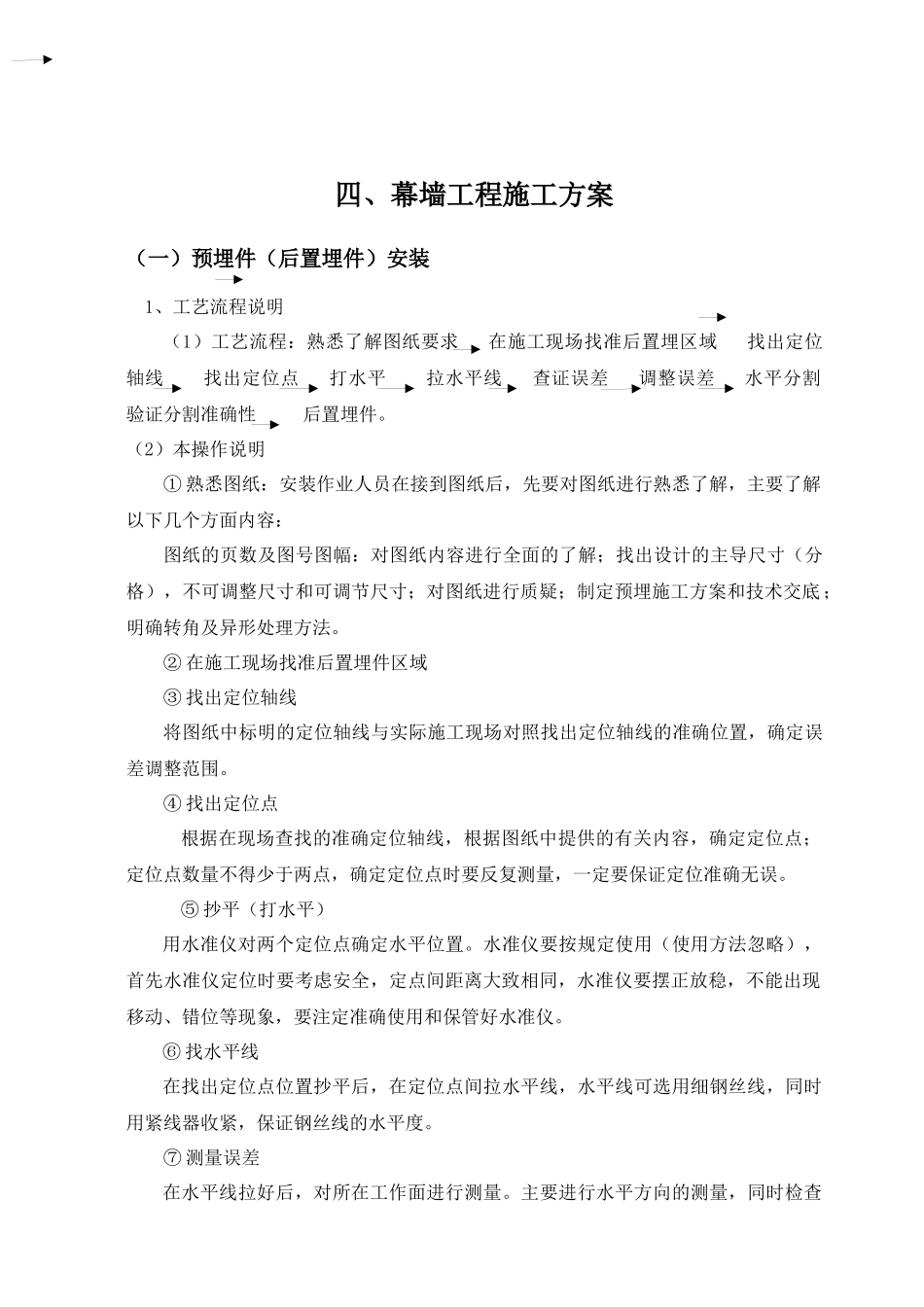

我项目部将本着严密组织、科学安排、保证重点的思想施工本工程;本施工组织设计编制遵循施工工艺及其技术规律,合理地安排施工程序和施工顺序;各分项工程尽力采用平行流水施工方法,组织有节奏、均衡、连续的施工;科学地安排本工程雨季施工,确保质量;施工中力求采用国内外先进的施工技术和科学管理方法,加快施工速度缩短工期,保证工程质量;合理地组织材料采购、运输环节,在遵守业主要求,保证工程质量前
