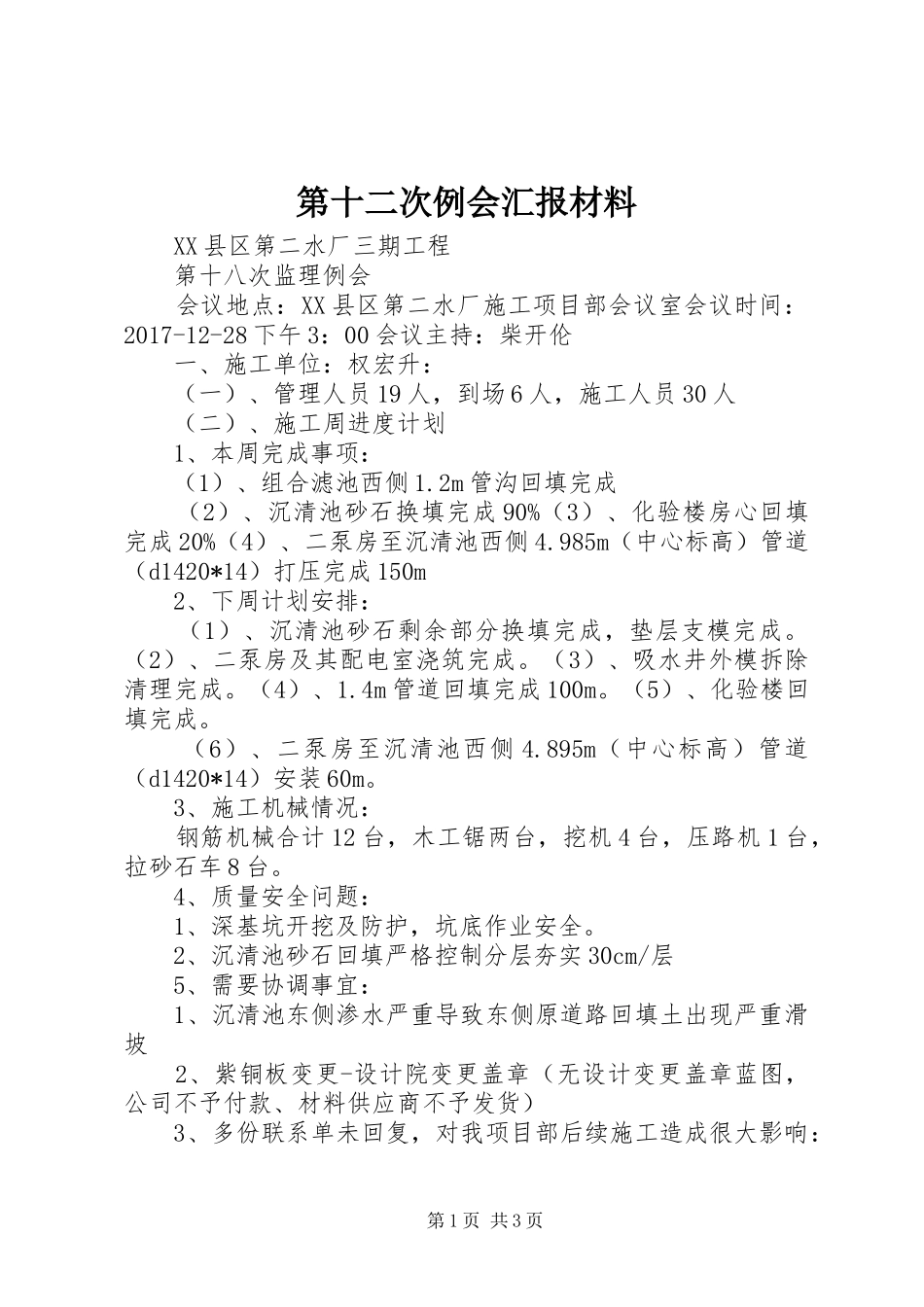

第十二次例会汇报材料XX县区第二水厂三期工程第十八次监理例会会议地点:XX县区第二水厂施工项目部会议室会议时间:2017-12-28下午3:00会议主持:柴开伦一、施工单位:权宏升:(一)、管理人员19人,到场6人,施工人员30人(二)、施工周进度计划1、本周完成事项:(1)、组合滤池西侧1
2m管沟回填完成(2)、沉清池砂石换填完成90%(3)、化验楼房心回填完成20%(4)、二泵房至沉清池西侧4
985m(中心标高)管道(d1420*14)打压完成150m2、下周计划安排:(1)、沉清池砂石剩余部分换填完成,垫层支模完成
(2)、二泵房及其配电室浇筑完成
(3)、吸水井外模拆除清理完成
4m管道回填完成100m
(5)、化验楼回填完成
(6)、二泵房至沉清池西侧4
895m(中心标高)管道(d1420*14)安装60m
3、施工机械情况:钢筋机械合计12台,木工锯两台,挖机4台,压路机1台,拉砂石车8台
4、质量安全问题:1、深基坑开挖及防护,坑底作业安全

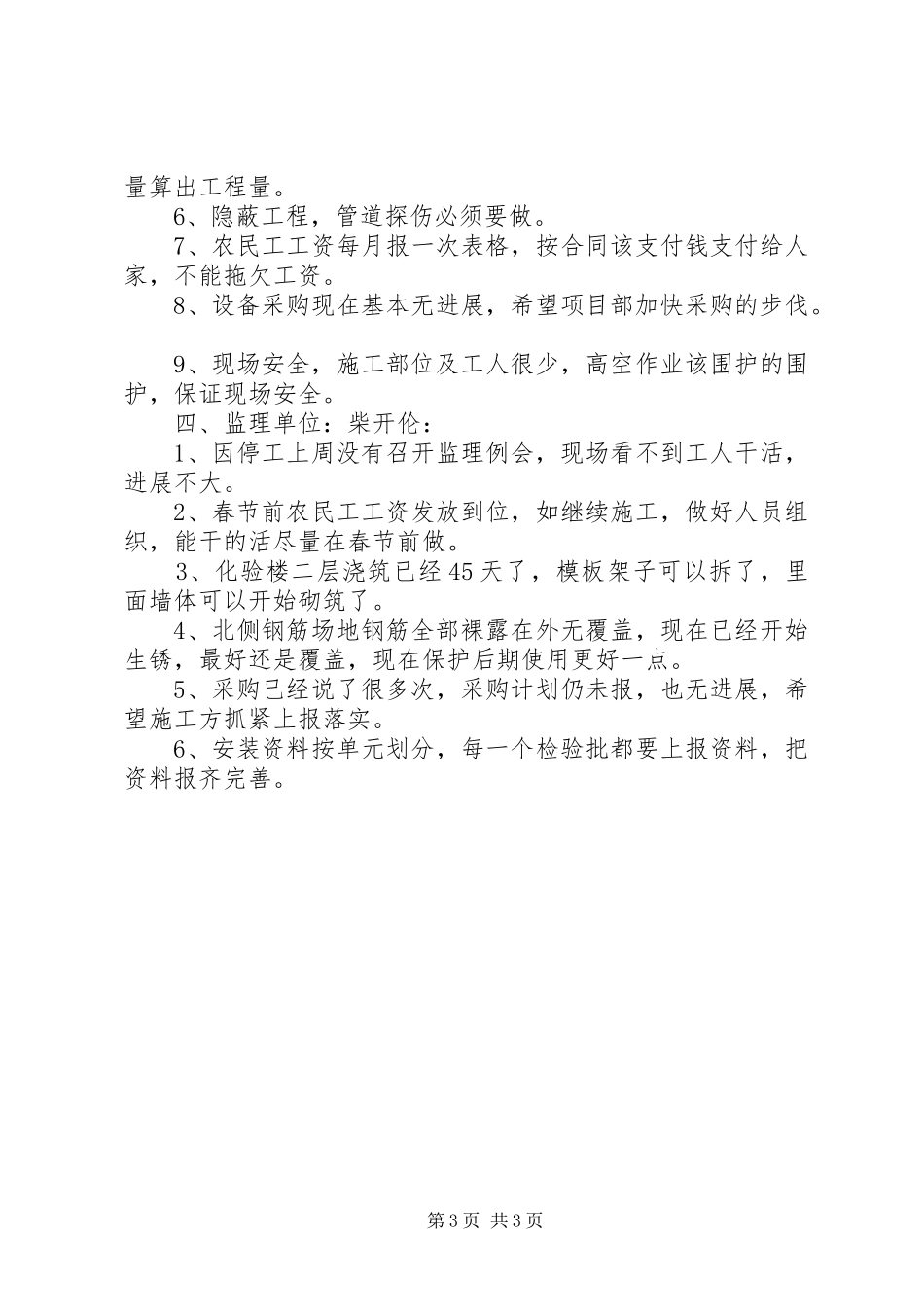

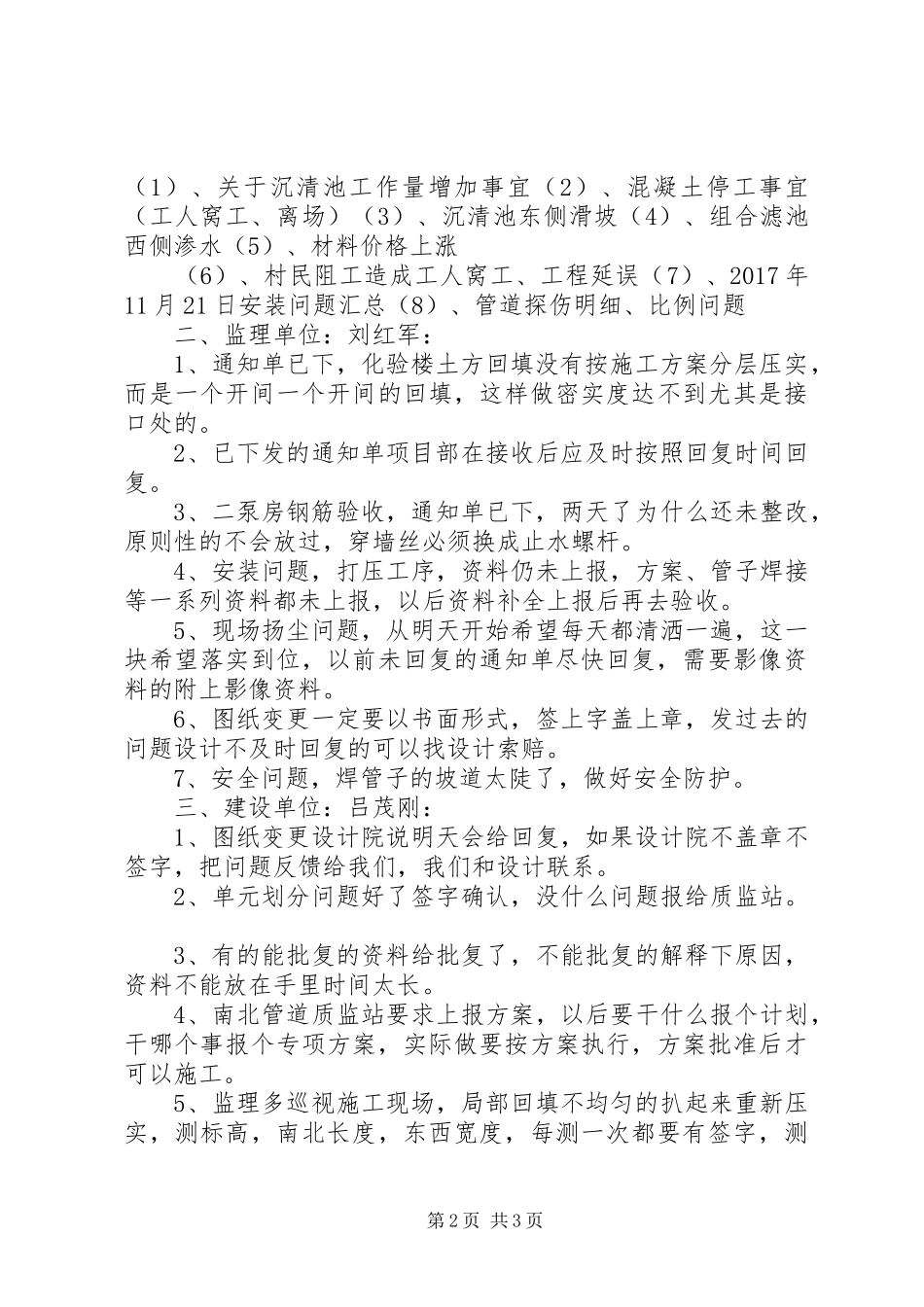

2、沉清池砂石回填严格控制分层夯实30cm/层5、需要协调事宜:1、沉清池东侧渗水严重导致东侧原道路回填土出现严重滑坡2、紫铜板变更-设计院变更盖章(无设计变更盖章蓝图,公司不予付款、材料供应商不予发货)3、多份联系单未回复,对我项目部后续施工造成很大影响:第1页共3页(1)、关于沉清池工作量增加事宜(2)、混凝土停工事宜(工人窝工、离场)(3)、沉清池东侧滑坡(4)、组合滤池西侧渗水(5)、材料价格上涨(6)、村民阻工造成工人窝工、工程延误(7)、2017年11月21日安装问题汇总(8)、管道探伤明细、比例问题二、监理单位:刘红军:1、通知单已下,化验楼土方回填没有按施工方案分层压实,而是一个开间一个开间的回填,这样做密实度达不到尤其是接口处的
2、已下发的通知单项目部在接收后应及时按照回复时间回复
