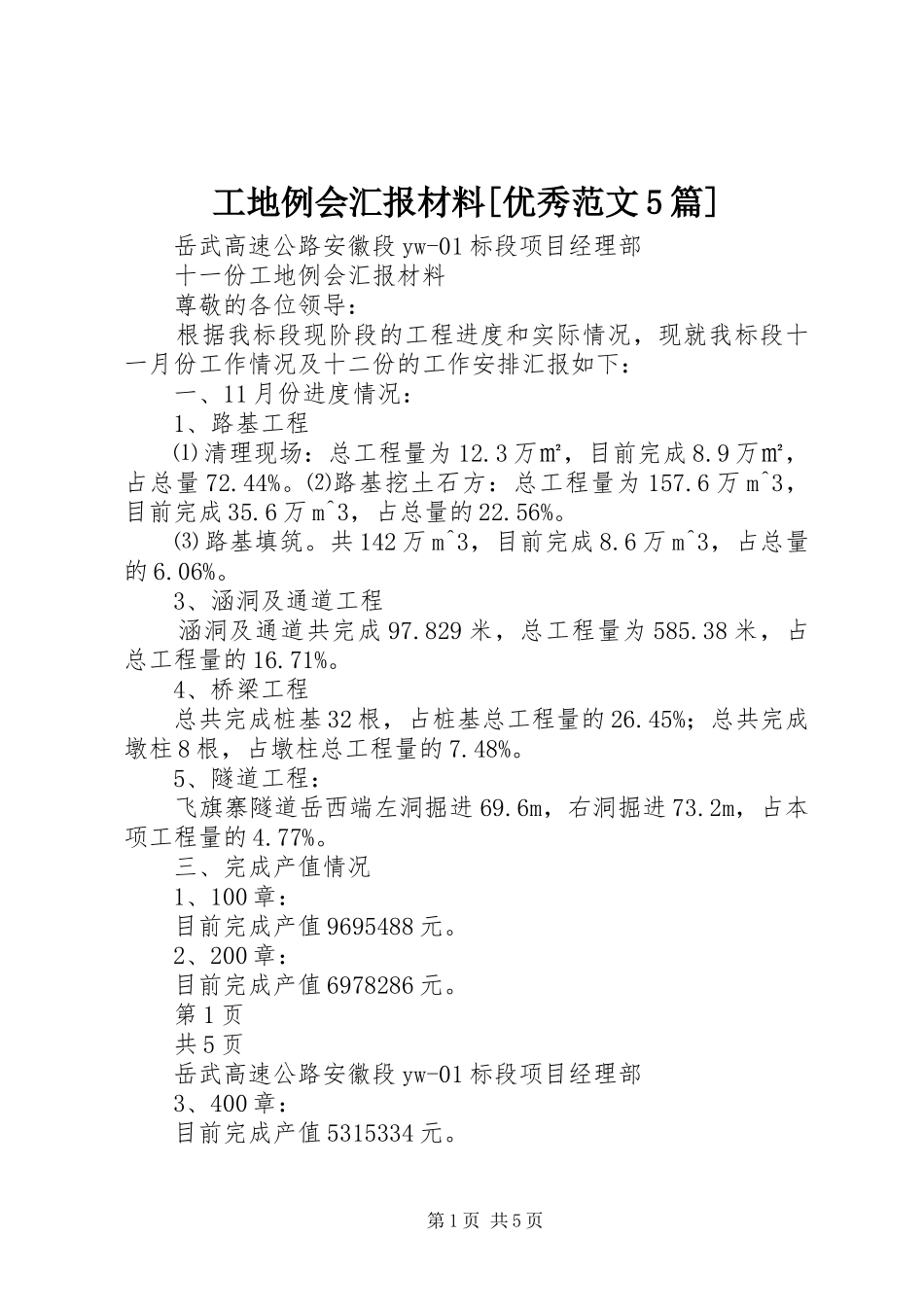

工地例会汇报材料[优秀范文5篇]岳武高速公路安徽段yw-01标段项目经理部十一份工地例会汇报材料尊敬的各位领导:根据我标段现阶段的工程进度和实际情况,现就我标段十一月份工作情况及十二份的工作安排汇报如下:一、11月份进度情况:1、路基工程⑴清理现场:总工程量为12
3万㎡,目前完成8
9万㎡,占总量72
⑵路基挖土石方:总工程量为157
6万m^3,目前完成35
6万m^3,占总量的22
共142万m^3,目前完成8
6万m^3,占总量的6
3、涵洞及通道工程涵洞及通道共完成97
829米,总工程量为585
38米,占总工程量的16
4、桥梁工程总共完成桩基32根,占桩基总工程量的26
45%;总共完成墩柱8根,占墩柱总工程量的7
5、隧道工程:飞旗寨隧道岳西端左洞掘进69
6m,右洞掘进73
2m,占本项工程量的4

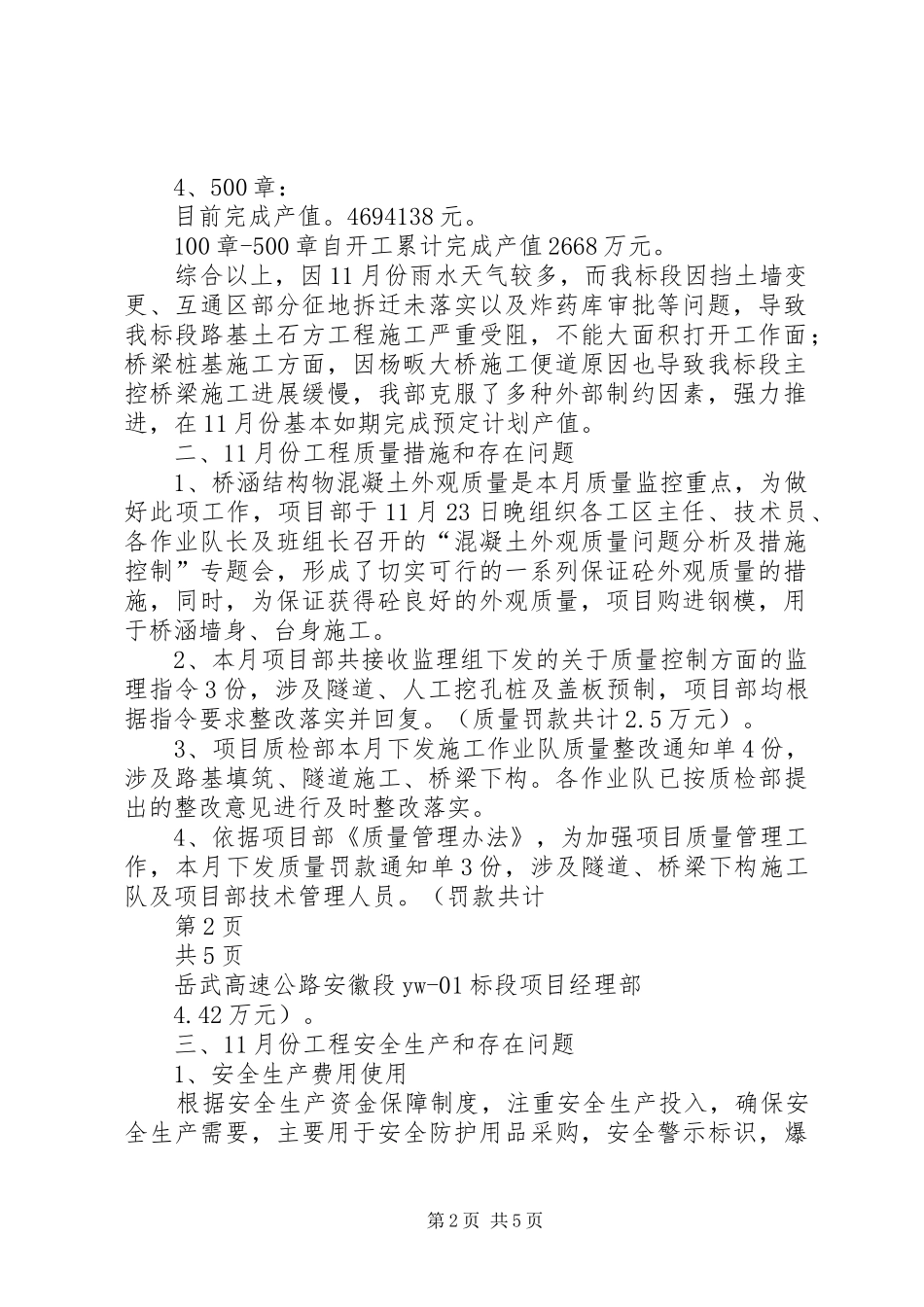

三、完成产值情况1、100章:目前完成产值9695488元
2、200章:目前完成产值6978286元
第1页共5页岳武高速公路安徽段yw-01标段项目经理部3、400章:目前完成产值5315334元
第1页共5页4、500章:目前完成产值
4694138元
100章-500章自开工累计完成产值2668万元
综合以上,因11月份雨水天气较多,而我标段因挡土墙变更、互通区部分征地拆迁未落实以及炸药库审批等问题,导致我标段路基土石方工程施工严重受阻,不能大面积打开工作面;桥梁桩基施工方面,因杨畈大桥施工便道原因也导致我标段主控桥梁施工进展缓慢,我部克服了多种外部制约因素,强力推进,在11月份基本如期完成预定计划产值

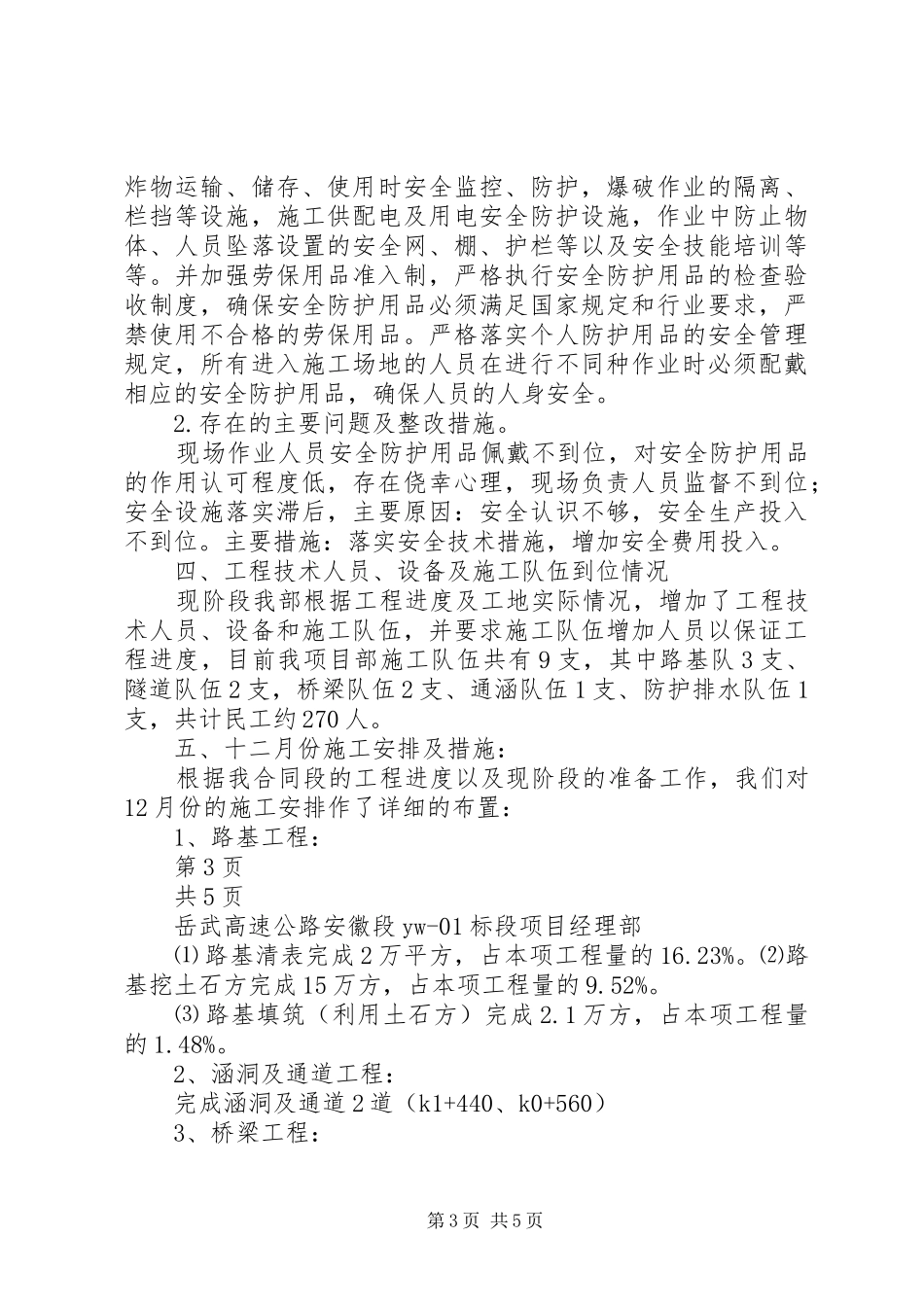

二、11月份工程质量措施和存在问题1、桥涵结构物混凝土外观质量是本月质量监控重点,为做好此项工作,项目部于11月23日晚组织各工区主任、技术员、各作业队长及班组长召开的“混凝土外观质量问题分析
