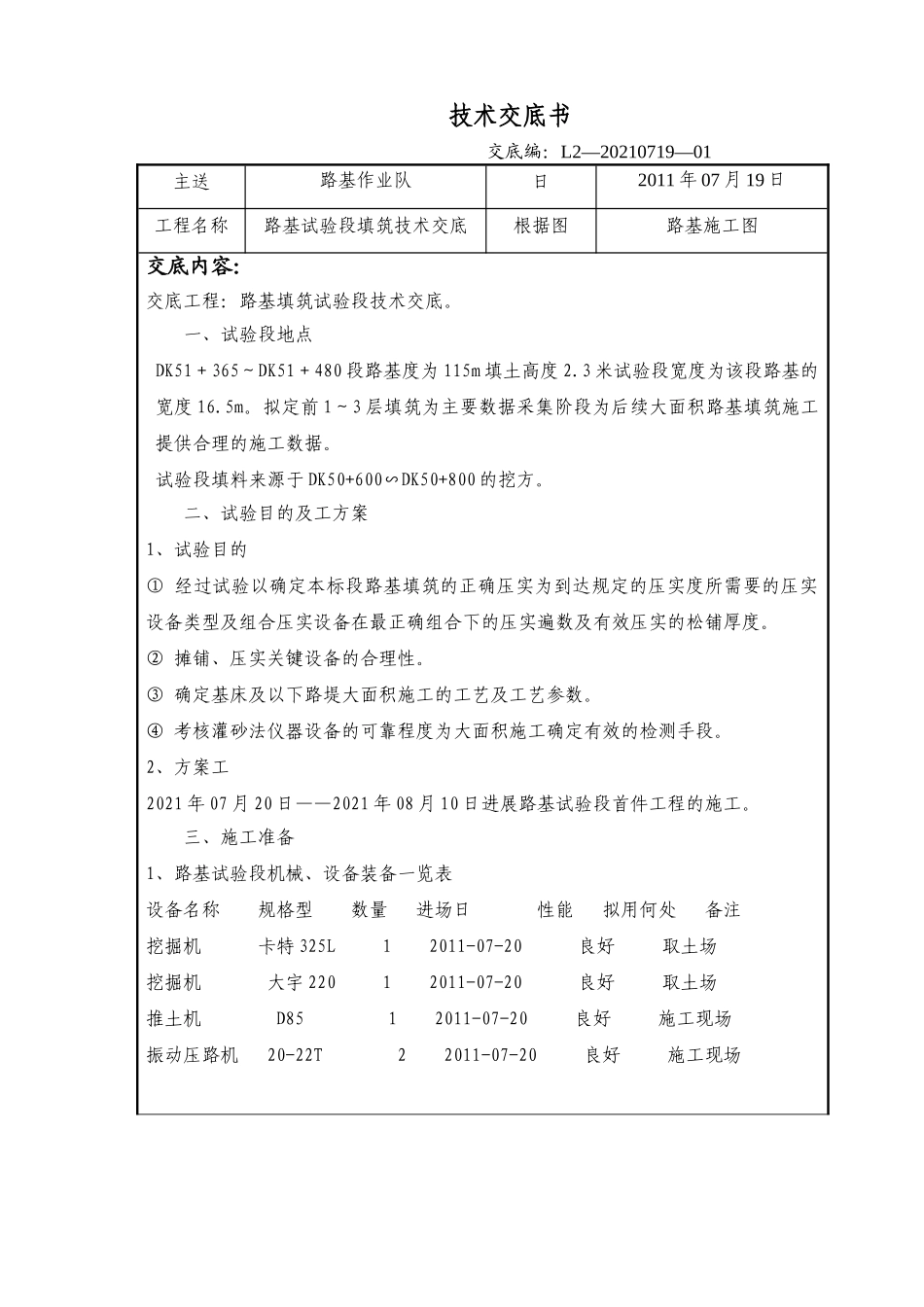

技术交底书交底编:L2―20210719―01主送路基作业队日2011年07月19日工程名称路基试验段填筑技术交底根据图路基施工图交底内容:交底工程:路基填筑试验段技术交底
一、试验段地点DK51+365~DK51+480段路基度为115m填土高度2
3米试验段宽度为该段路基的宽度16
拟定前1~3层填筑为主要数据采集阶段为后续大面积路基填筑施工提供合理的施工数据
试验段填料来源于DK50+600∽DK50+800的挖方
二、试验目的及工方案1、试验目的①经过试验以确定本标段路基填筑的正确压实为到达规定的压实度所需要的压实设备类型及组合压实设备在最正确组合下的压实遍数及有效压实的松铺厚度
②摊铺、压实关键设备的合理性
③确定基床及以下路堤大面积施工的工艺及工艺参数
④考核灌砂法仪器设备的可靠程度为大面积施工确定有效的检测手段
2、方案工2021年07月20日——2021年08月10日进展路基试验段首件工程的施工
三、施工准备1、路基试验段机械、设备装备一览表设备名称规格型数量进场日性能拟用何处备注挖掘机卡特325L12011-07-20良好取土场挖掘机大宇22012011-07-20良好取土场推土机D8512011-07-20良好施工现场振动压路机20-22T22011-07-20良好施工现场设备名称规格型数量进场日性能拟用何处备注自卸车东风车82011-07-11良好施工现场平地机PY19012011-07-11良好施工现场洒水车12011-07-11良好施工现场2、路基试验段施工人员装备及职责职务职责付新军总工程师主要负责施工方案、技术措施等冯碧空消费副经理主要负责施工现场理王杰成工程部长负责技术和施工的组织及试验成果的编制关少青测量工程师负责中线、填筑厚度的放样及碾压前后标高控制温玉文实验室主任负责填料试验指标的控制李正平领工员负责施工现场的作业人员、机械的消费
