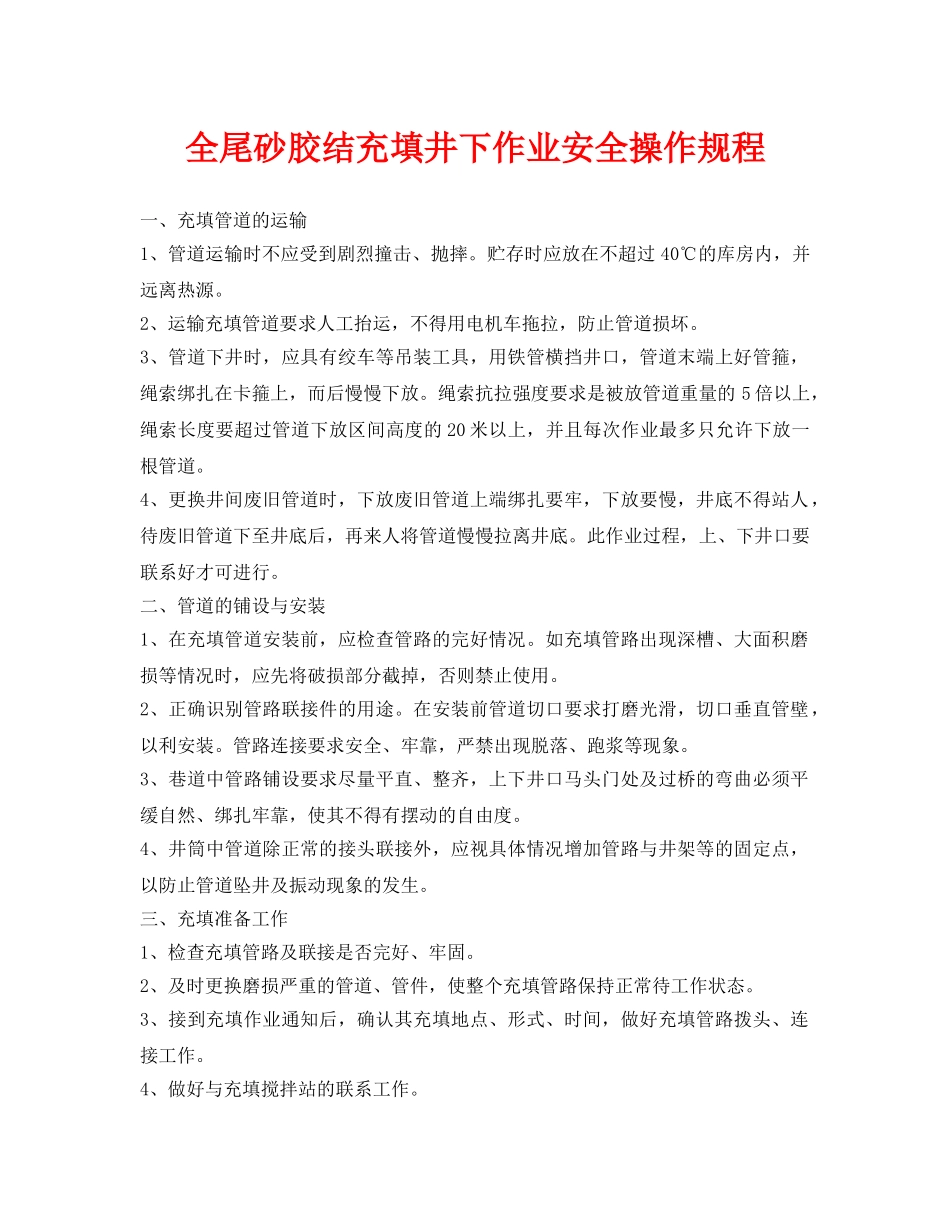

全尾砂胶结充填井下作业安全操作规程一、充填管道的运输1、管道运输时不应受到剧烈撞击、抛摔
贮存时应放在不超过40℃的库房内,并远离热源
2、运输充填管道要求人工抬运,不得用电机车拖拉,防止管道损坏
3、管道下井时,应具有绞车等吊装工具,用铁管横挡井口,管道末端上好管箍,绳索绑扎在卡箍上,而后慢慢下放
绳索抗拉强度要求是被放管道重量的5倍以上,绳索长度要超过管道下放区间高度的20米以上,并且每次作业最多只允许下放一根管道
4、更换井间废旧管道时,下放废旧管道上端绑扎要牢,下放要慢,井底不得站人,待废旧管道下至井底后,再来人将管道慢慢拉离井底
此作业过程,上、下井口要联系好才可进行
二、管道的铺设与安装1、在充填管道安装前,应检查管路的完好情况
如充填管路出现深槽、大面积磨损等情况时,应先将破损部分截掉,否则禁止使用
2、正确识别管路联接件的用途
在安装前管道切口要求打磨光滑,切口垂直管壁,以利安装
管路连接要求安全、牢靠,严禁出现脱落、跑浆等现象
3、巷道中管路铺设要求尽量平直、整齐,上下井口马头门处及过桥的弯曲必须平缓自然、绑扎牢靠,使其不得有摆动的自由度
4、井筒中管道除正常的接头联接外,应视具体情况增加管路与井架等的固定点,以防止管道坠井及振动现象的发生
三、充填准备工作1、检查充填管路及联接是否完好、牢固
2、及时更换磨损严重的管道、管件,使整个充填管路保持正常待工作状态
3、接到充填作业通知后,确认其充填地点、形式、时间,做好充填管路拨头、连接工作
4、做好与充填搅拌站的联系工作

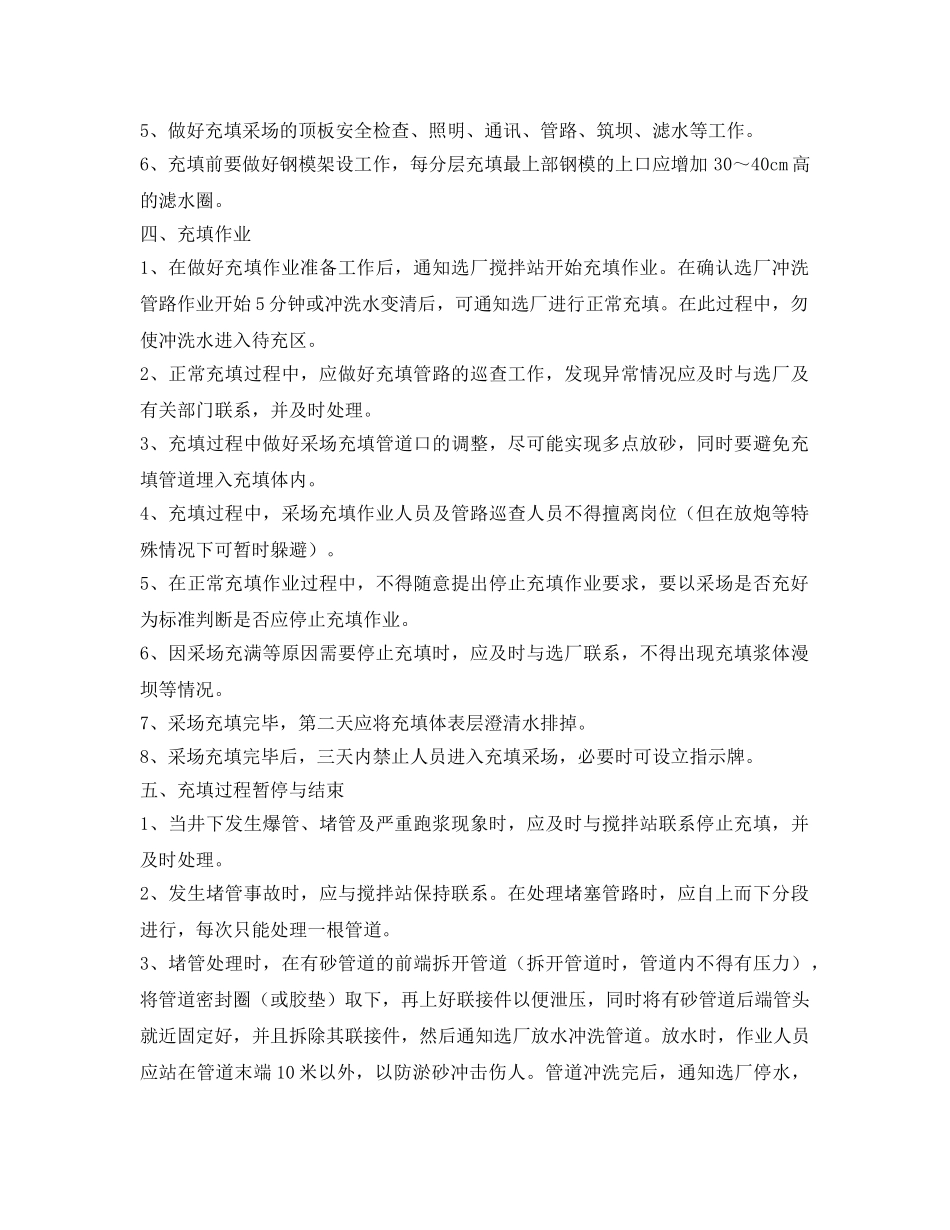

5、做好充填采场的顶板安全检查、照明、通讯、管路、筑坝、滤水等工作
6、充填前要做好钢模架设工作,每分层充填最上部钢模的上口应增加30~40cm高的滤水圈
四、充填作业1、在做好充填作业准备工作后,通知选厂搅拌站开始充填作业

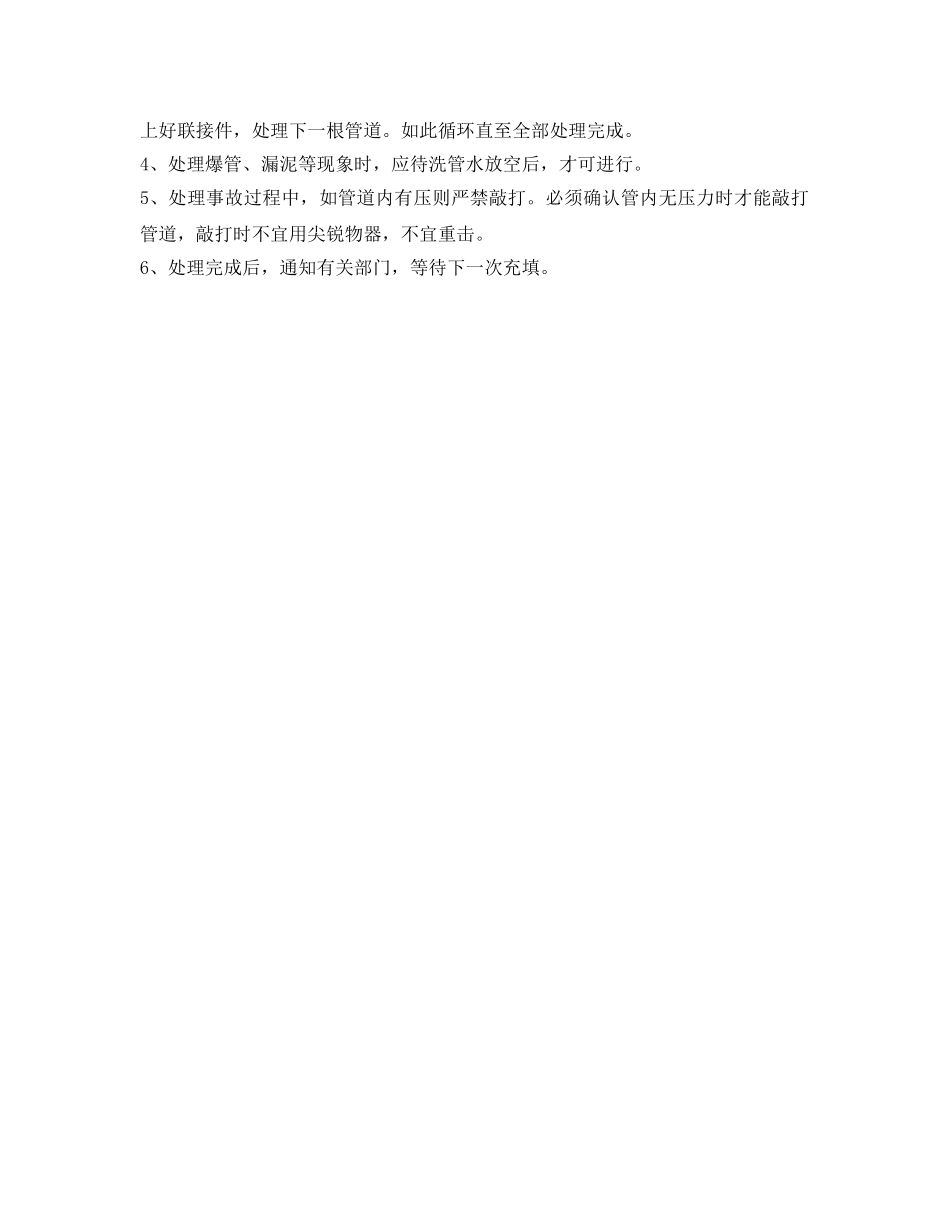

在确认选厂冲洗管路作业开始5分钟或冲洗水变清后,可通知选厂进行正
