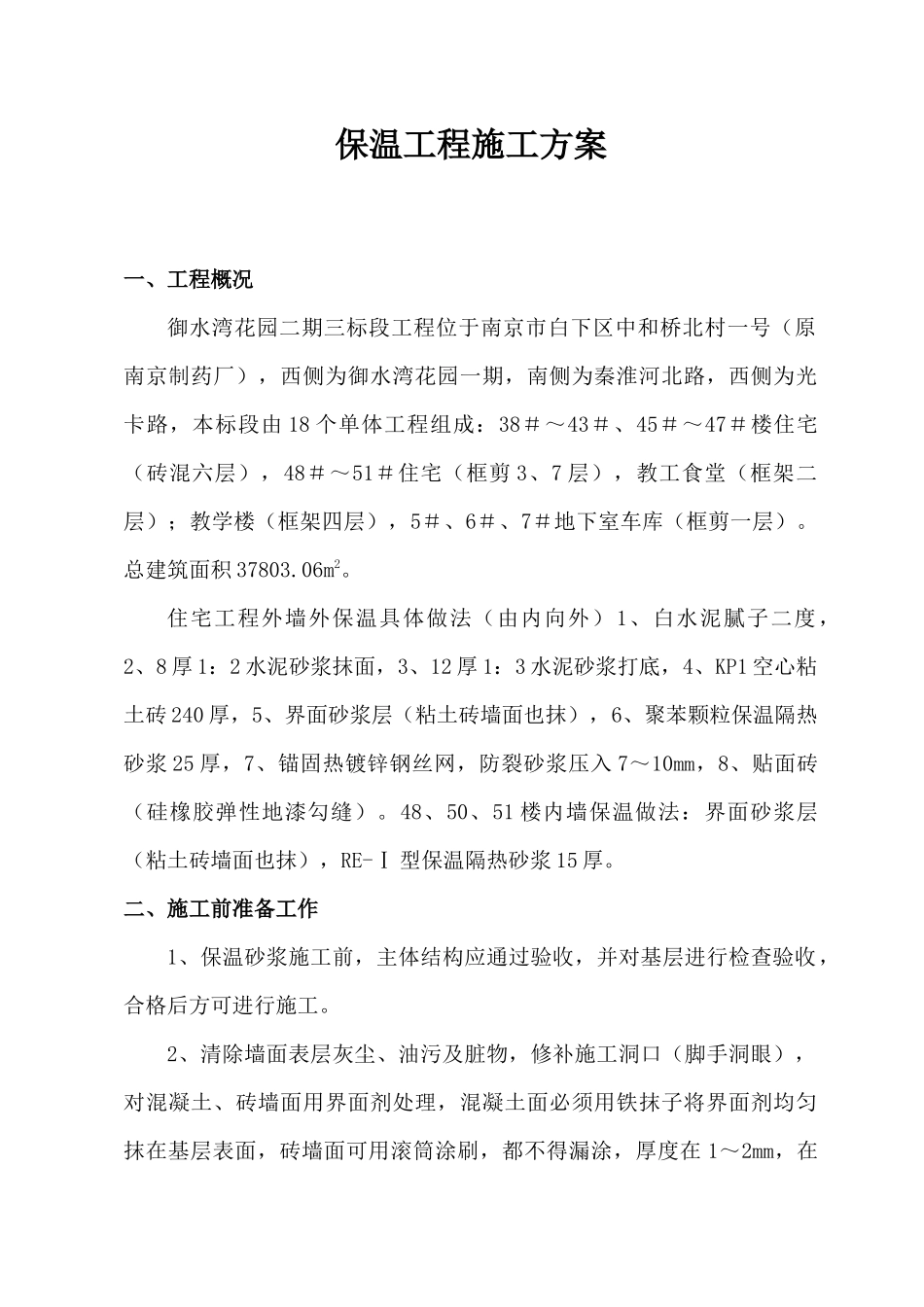

保温工程施工方案一、工程概况御水湾花园二期三标段工程位于南京市白下区中和桥北村一号(原南京制药厂),西侧为御水湾花园一期,南侧为秦淮河北路,西侧为光卡路,本标段由18个单体工程组成:38#~43#、45#~47#楼住宅(砖混六层),48#~51#住宅(框剪3、7层),教工食堂(框架二层);教学楼(框架四层),5#、6#、7#地下室车库(框剪一层)
总建筑面积37803
住宅工程外墙外保温具体做法(由内向外)1、白水泥腻子二度,2、8厚1:2水泥砂浆抹面,3、12厚1:3水泥砂浆打底,4、KP1空心粘土砖240厚,5、界面砂浆层(粘土砖墙面也抹),6、聚苯颗粒保温隔热砂浆25厚,7、锚固热镀锌钢丝网,防裂砂浆压入7~10mm,8、贴面砖(硅橡胶弹性地漆勾缝)
48、50、51楼内墙保温做法:界面砂浆层(粘土砖墙面也抹),RE-Ⅰ型保温隔热砂浆15厚
二、施工前准备工作1、保温砂浆施工前,主体结构应通过验收,并对基层进行检查验收,合格后方可进行施工

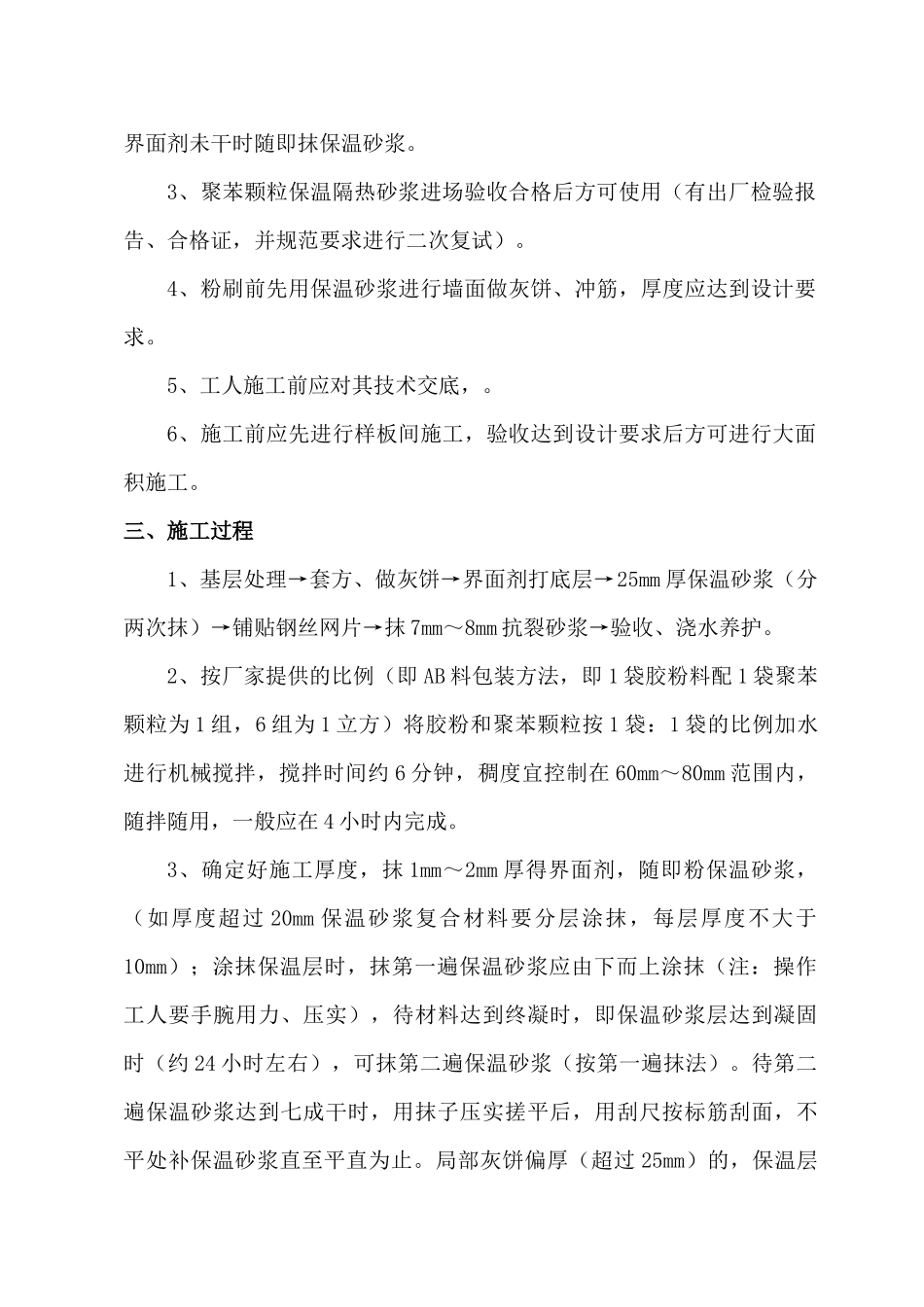

2、清除墙面表层灰尘、油污及脏物,修补施工洞口(脚手洞眼),对混凝土、砖墙面用界面剂处理,混凝土面必须用铁抹子将界面剂均匀抹在基层表面,砖墙面可用滚筒涂刷,都不得漏涂,厚度在1~2mm,在界面剂未干时随即抹保温砂浆
3、聚苯颗粒保温隔热砂浆进场验收合格后方可使用(有出厂检验报告、合格证,并规范要求进行二次复试)
4、粉刷前先用保温砂浆进行墙面做灰饼、冲筋,厚度应达到设计要求
5、工人施工前应对其技术交底,
6、施工前应先进行样板间施工,验收达到设计要求后方可进行大面积施工
三、施工过程1、基层处理→套方、做灰饼→界面剂打底层→25mm厚保温砂浆(分两次抹)→铺贴钢丝网片→抹7mm~8mm抗裂砂浆→验收、浇水养护
2、按厂家提供的比例(即AB料包装方法,即1袋胶粉料配1袋聚苯颗粒为1组,6组为1立方)将胶粉和聚苯颗粒按1袋:
