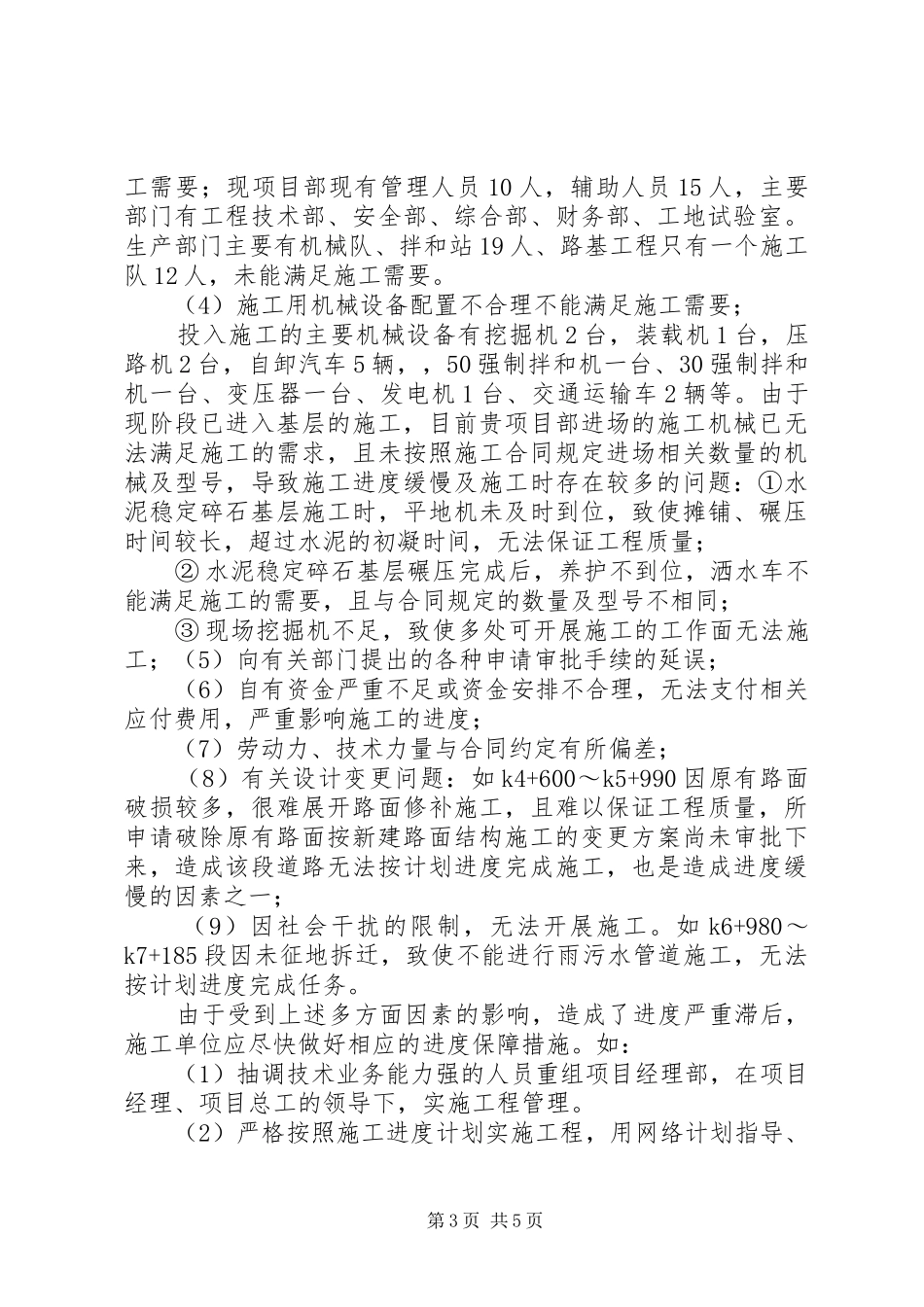

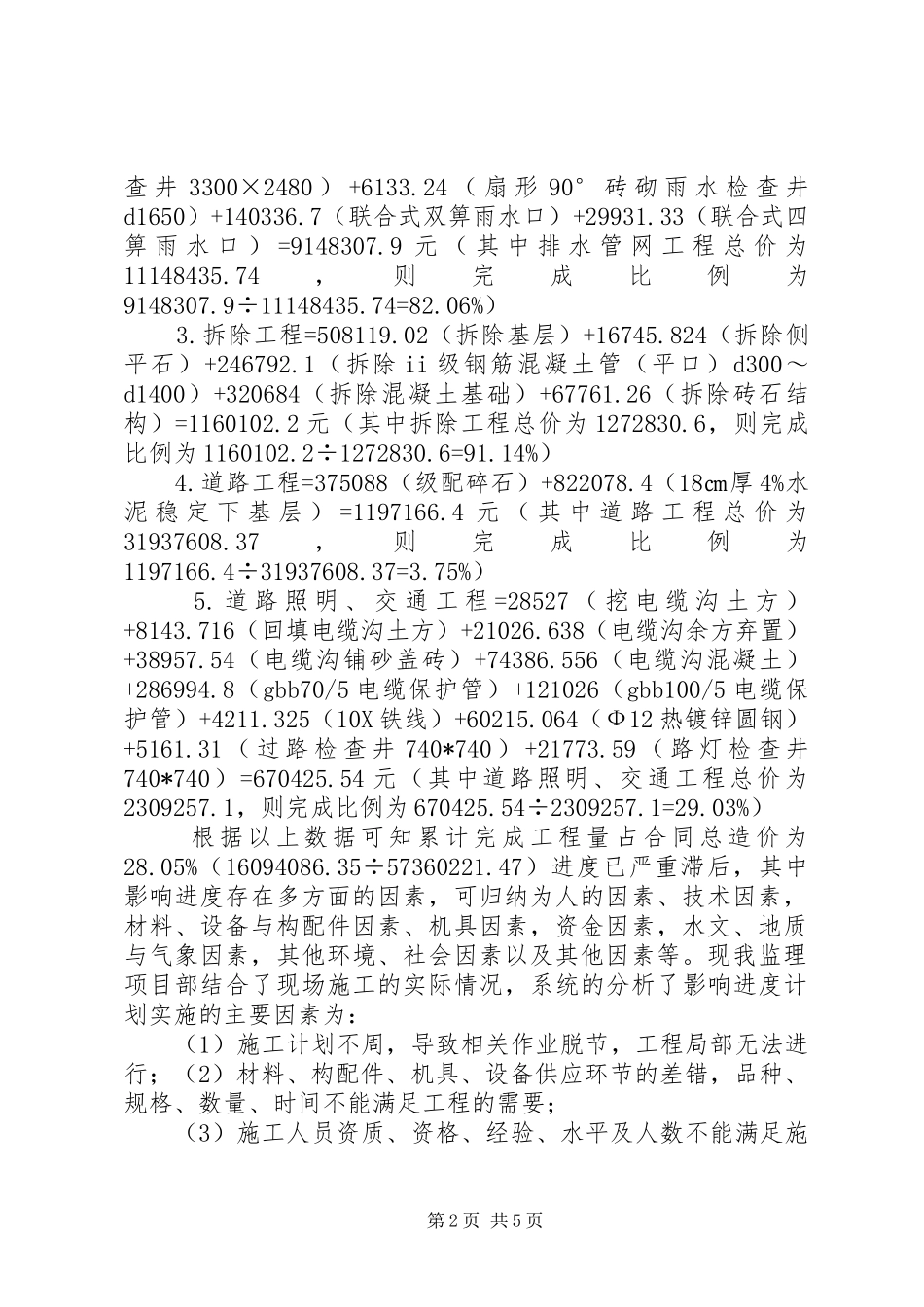

某监理部进度滞后专题报告格式关于新世纪大道续建工程c标进度滞后的分析报告目前,本监理项目部所监控的c标工程项目进度严重滞后,现场施工存在较多方面的影响,其中最主要的原因是由于资金的不合理使用,没有正确编制资金使用计划,合理确定投资控制目标,因而造成材料供应和现场施工机械设备不足,施工不连续,进度缓慢
按照工程施工合同规定的竣工日期为2011年5月19日
现已进入7月份,而整个工程完成的工程量如下:1
土石方工程=246347
11(挖道路土方)+90640
3(道路填方)+595319
47(余方弃置)+2680
678(挖雨水口沟槽土方)+360813
67(挖雨污水沟槽土方)+535786
5(沟槽余方弃置)+278401
89(沟槽回填土方)+1808094
3(沟槽回填中粗砂)=3918083
9元(其中土石方工程总价为4890682
6则完成比例为3918083
9÷4890682
排水管网工程=1120040
7(s10缠绕玻璃夹砂管dn400)+260137
7(dn500)+492435
58(dn800)+1654900
7(dn1000)+1004444
9(dn1200)+77677
876(ii级钢筋混凝土平口管d300)+1210785
8(d1500)+1410471
7(d1650)+275414
4(d2000)+621147
45(d2200)+295947
68(Ф1000检查井)+51557
76(Ф1250检查井)+83342
52(Ф1500检查井)+22425
21(矩形直线砖砌雨水检查井1500×1100)+54681(1800×1100检查井)+68062
5(2100×1100检查井)+7357
08(2300×1100检查井)+12898
98(检查井2600×1100)+7028
12(2800×1
