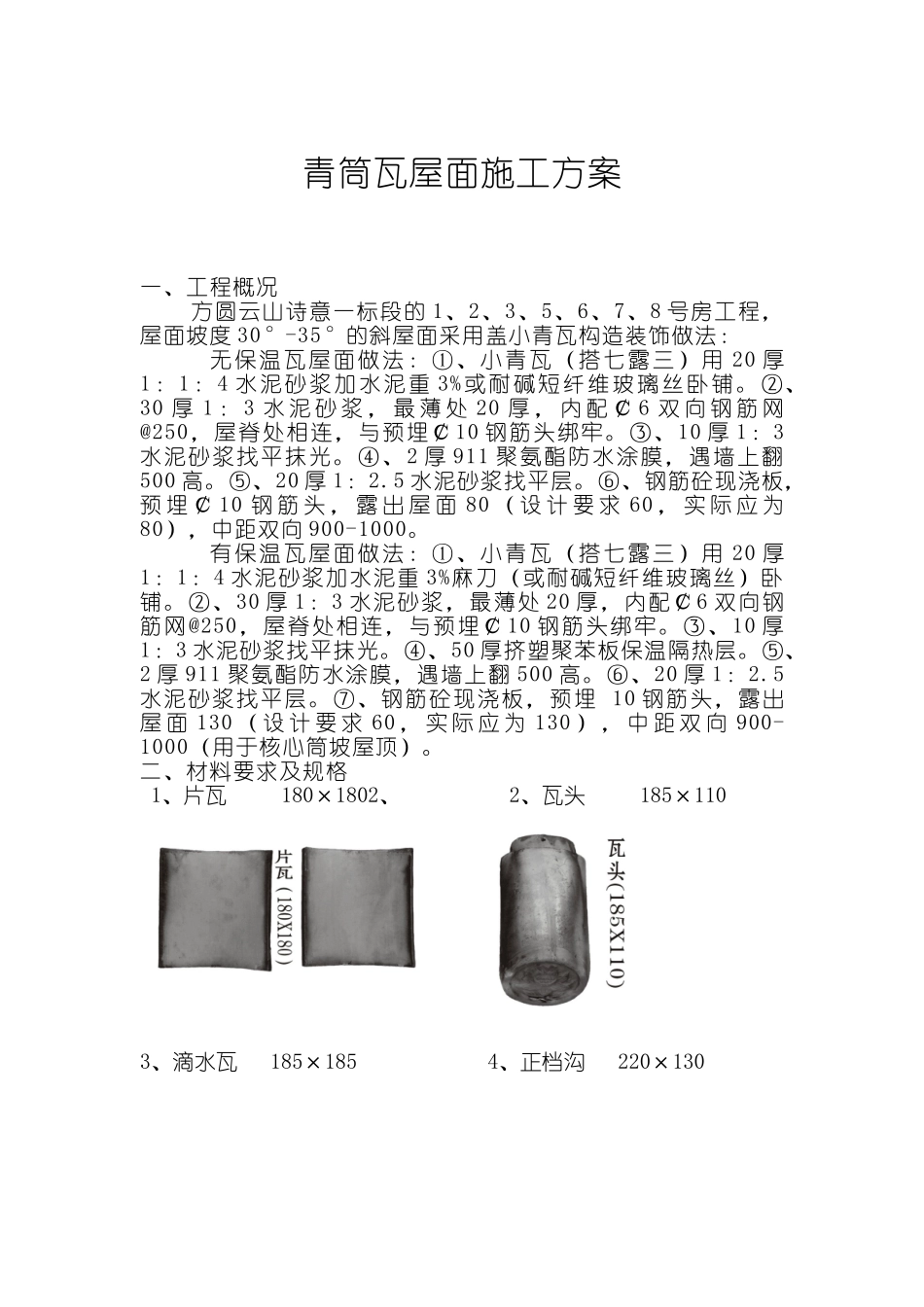

青筒瓦屋面施工方案一、工程概况方圆云山诗意一标段的1、2、3、5、6、7、8号房工程,屋面坡度30°-35°的斜屋面采用盖小青瓦构造装饰做法:无保温瓦屋面做法:①、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%或耐碱短纤维玻璃丝卧铺
②、30厚1:3水泥砂浆,最薄处20厚,内配¢6双向钢筋网@250,屋脊处相连,与预埋¢10钢筋头绑牢
③、10厚1:3水泥砂浆找平抹光
④、2厚911聚氨酯防水涂膜,遇墙上翻500高
⑤、20厚1:2
5水泥砂浆找平层
⑥、钢筋砼现浇板,预埋¢10钢筋头,露出屋面80(设计要求60,实际应为80),中距双向900-1000
有保温瓦屋面做法:①、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%麻刀(或耐碱短纤维玻璃丝)卧铺
②、30厚1:3水泥砂浆,最薄处20厚,内配¢6双向钢筋网@250,屋脊处相连,与预埋¢10钢筋头绑牢
③、10厚1:3水泥砂浆找平抹光
④、50厚挤塑聚苯板保温隔热层
⑤、2厚911聚氨酯防水涂膜,遇墙上翻500高
⑥、20厚1:2
5水泥砂浆找平层
⑦、钢筋砼现浇板,预埋10钢筋头,露出屋面130(设计要求60,实际应为130),中距双向900-1000(用于核心筒坡屋顶)

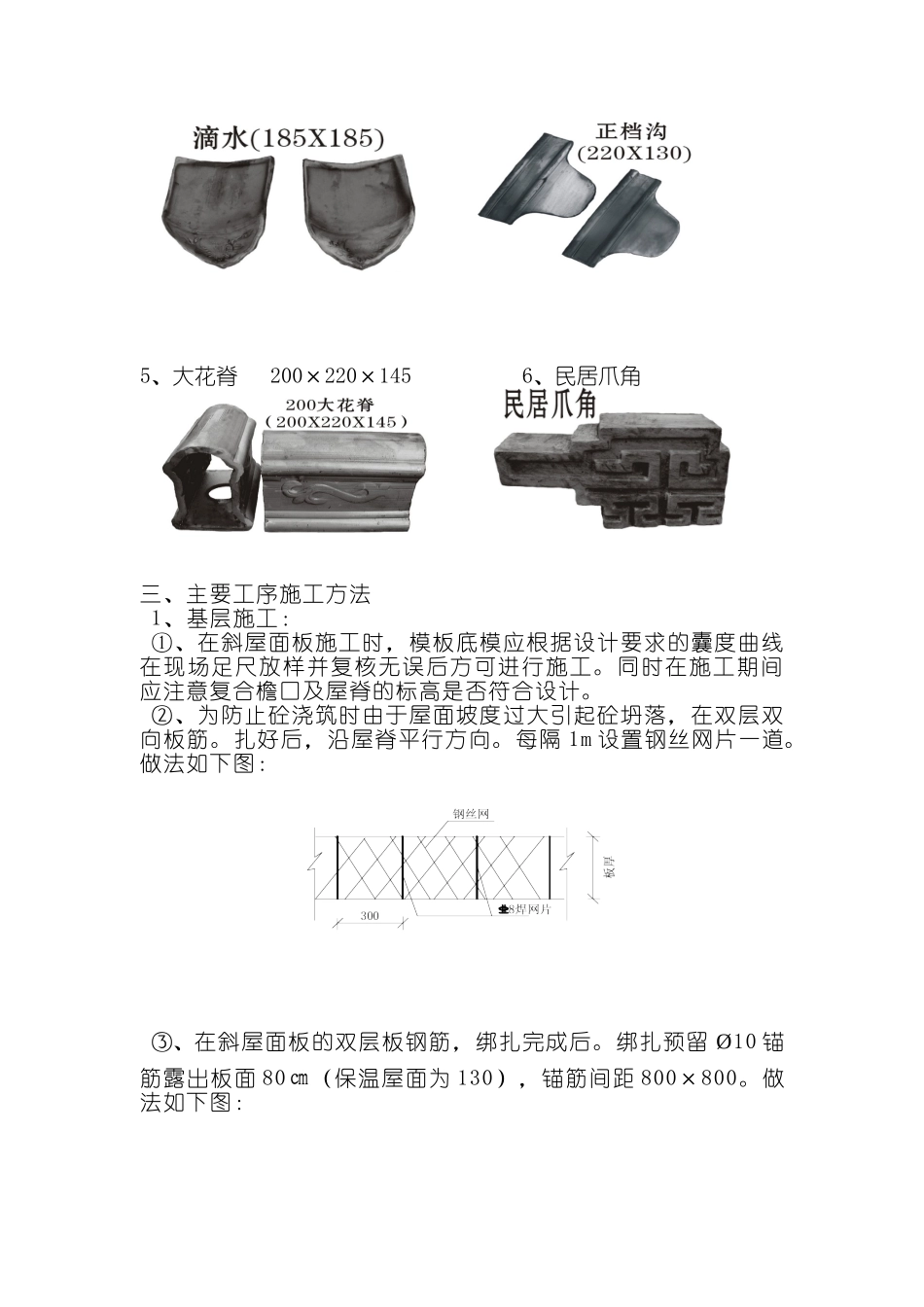

二、材料要求及规格1、片瓦180×1802、2、瓦头185×1103、滴水瓦185×1854、正档沟220×1305、大花脊200×220×1456、民居爪角三、主要工序施工方法1、基层施工:①、在斜屋面板施工时,模板底模应根据设计要求的囊度曲线在现场足尺放样并复核无误后方可进行施工
同时在施工期间应注意复合檐口及屋脊的标高是否符合设计

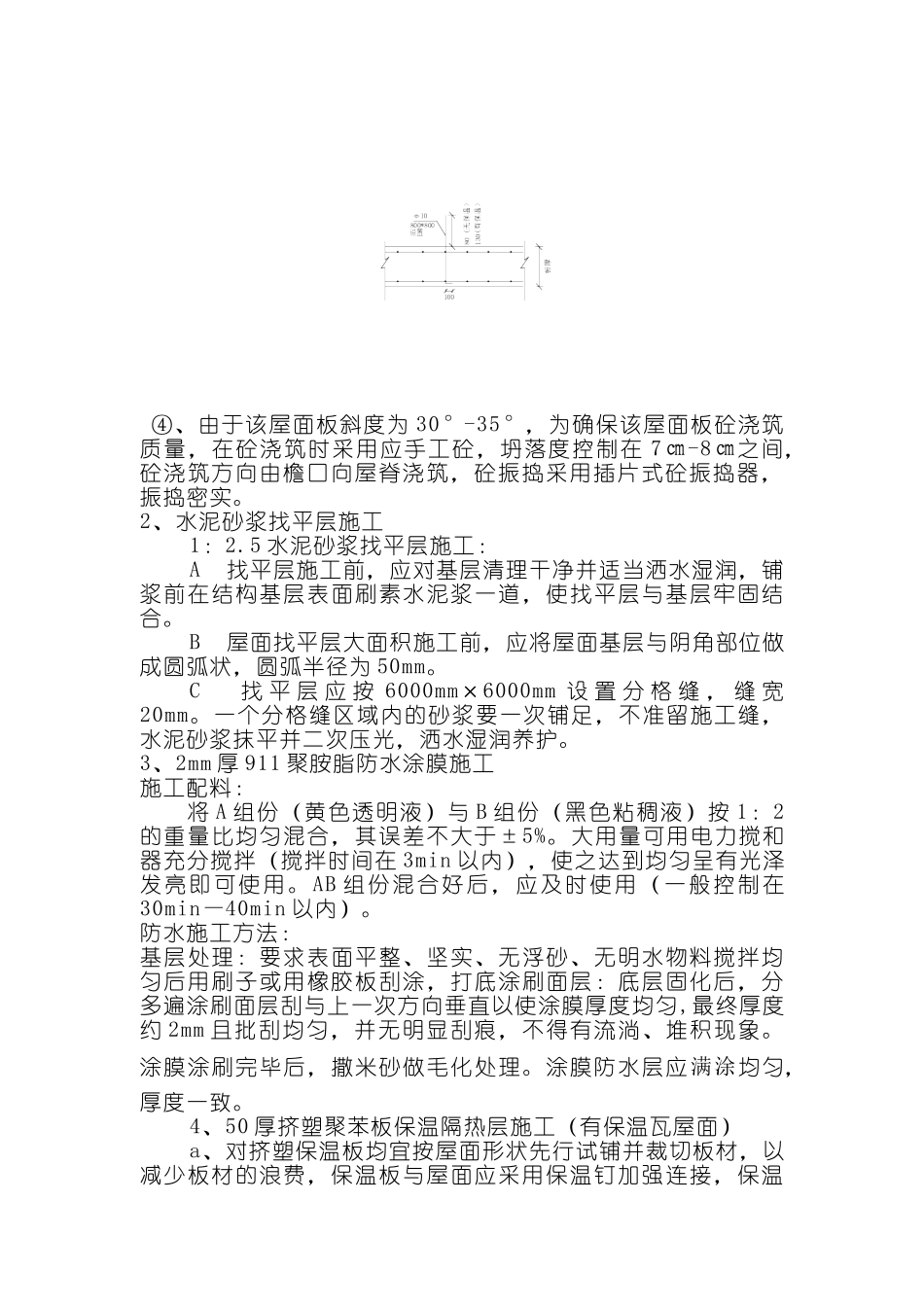

②、为防止砼浇筑时由于屋面坡度过大引起砼坍落,在双层双向板筋
扎好后,沿屋脊平行方向
每隔1m设置钢丝网片一道
做法如下图:③、在斜屋面板的双层板钢筋,绑扎完成后
绑扎预留Ø10锚筋露出板面80㎝
