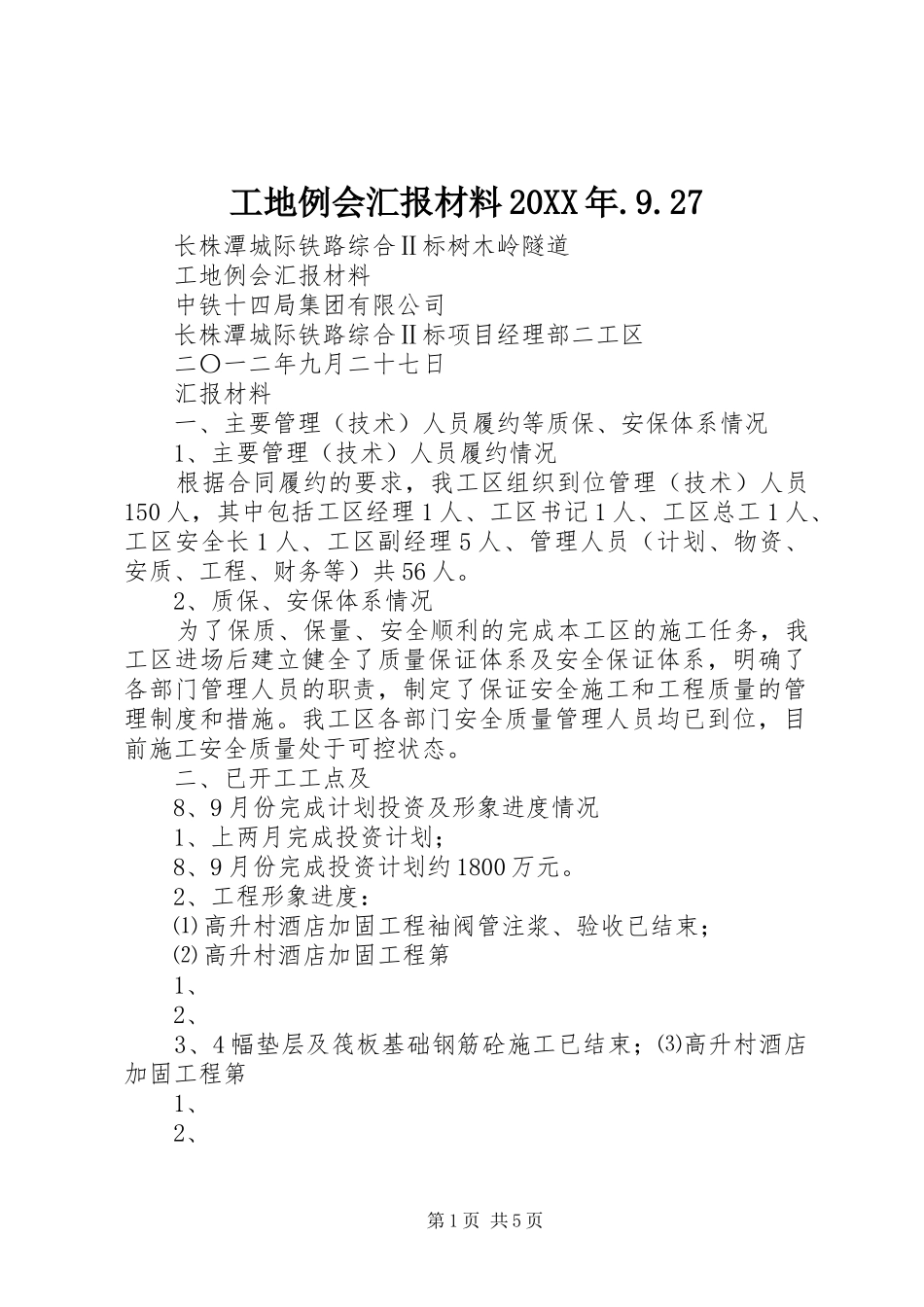

工地例会汇报材料20XX年
27长株潭城际铁路综合Ⅱ标树木岭隧道工地例会汇报材料中铁十四局集团有限公司长株潭城际铁路综合Ⅱ标项目经理部二工区二〇一二年九月二十七日汇报材料一、主要管理(技术)人员履约等质保、安保体系情况1、主要管理(技术)人员履约情况根据合同履约的要求,我工区组织到位管理(技术)人员150人,其中包括工区经理1人、工区书记1人、工区总工1人、工区安全长1人、工区副经理5人、管理人员(计划、物资、安质、工程、财务等)共56人
2、质保、安保体系情况为了保质、保量、安全顺利的完成本工区的施工任务,我工区进场后建立健全了质量保证体系及安全保证体系,明确了各部门管理人员的职责,制定了保证安全施工和工程质量的管理制度和措施
我工区各部门安全质量管理人员均已到位,目前施工安全质量处于可控状态
二、已开工工点及8、9月份完成计划投资及形象进度情况1、上两月完成投资计划;8、9月份完成投资计划约1800万元

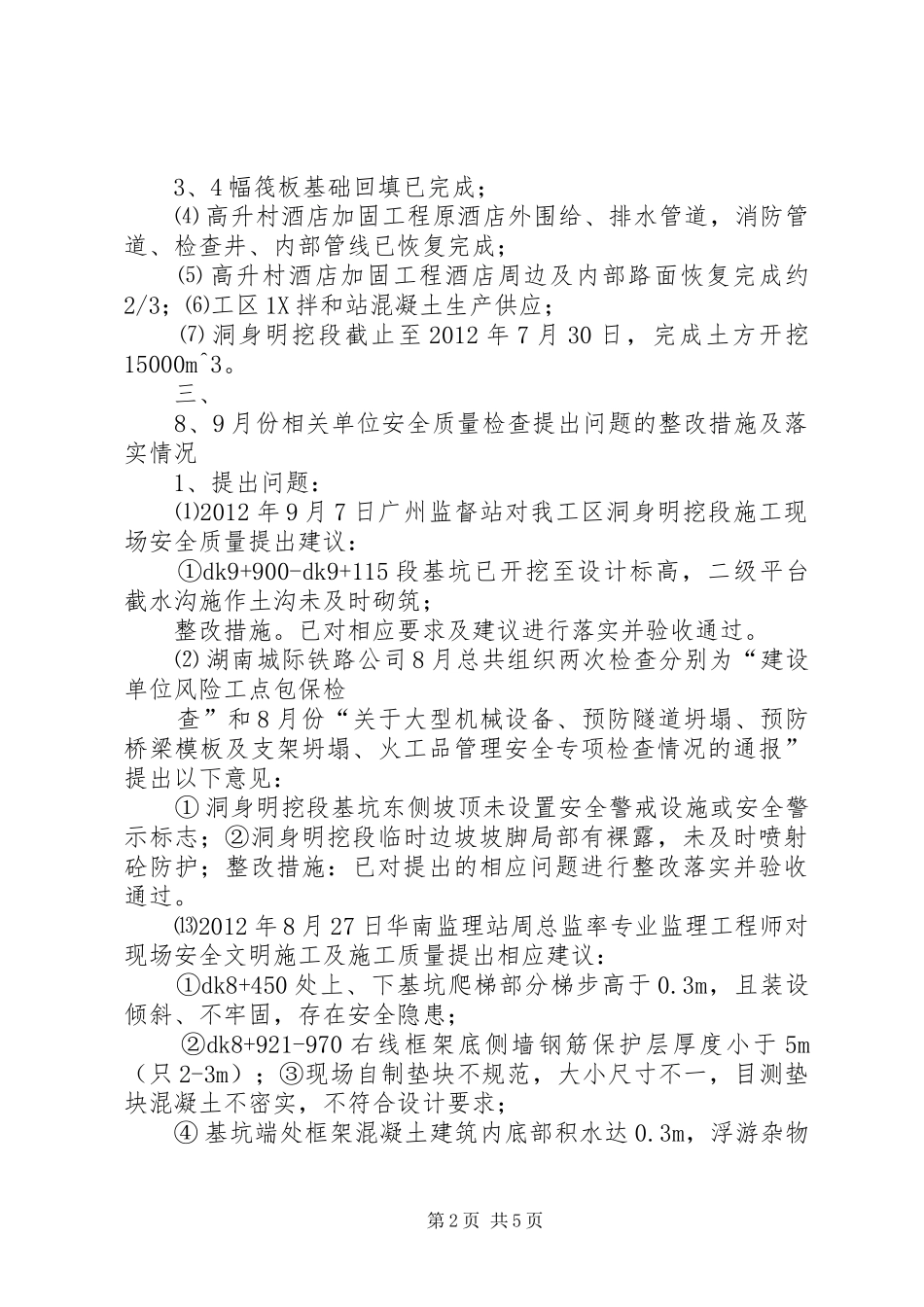

2、工程形象进度:⑴高升村酒店加固工程袖阀管注浆、验收已结束;⑵高升村酒店加固工程第1、2、3、4幅垫层及筏板基础钢筋砼施工已结束;⑶高升村酒店加固工程第1、2、第1页共5页3、4幅筏板基础回填已完成;⑷高升村酒店加固工程原酒店外围给、排水管道,消防管道、检查井、内部管线已恢复完成;⑸高升村酒店加固工程酒店周边及内部路面恢复完成约2/3;⑹工区1X拌和站混凝土生产供应;⑺洞身明挖段截止至2012年7月30日,完成土方开挖15000m^3
三、8、9月份相关单位安全质量检查提出问题的整改措施及落实情况1、提出问题:⑴2012年9月7日广州监督站对我工区洞身明挖段施工现场安全质量提出建议:①dk9+900-dk9+115段基坑已开挖至设计标高,二级平台截水沟施作土沟未及时砌筑;整改措施
已对相应要求及建议进行落实并验收通过

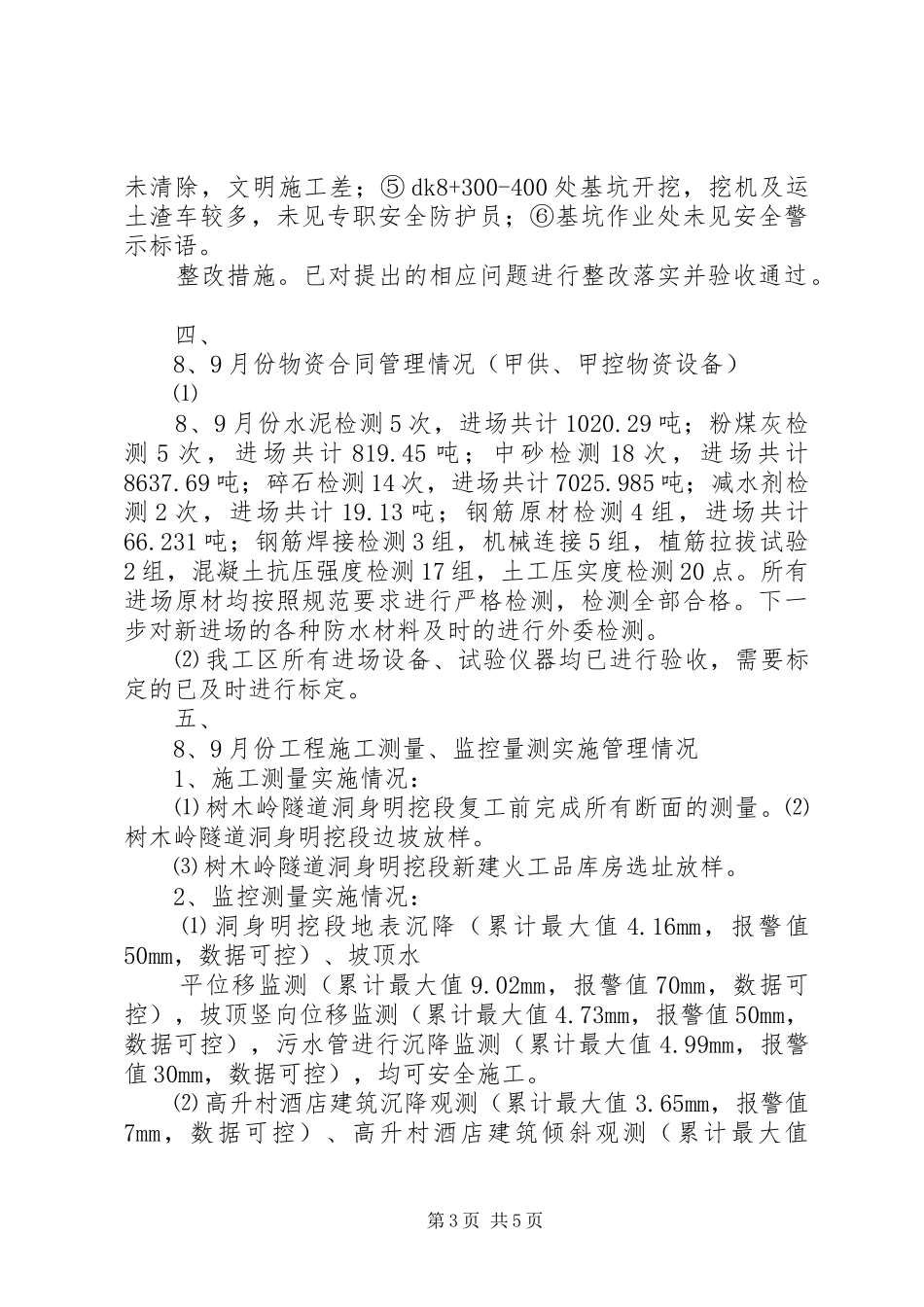

⑵湖南城际铁路公司8月总共组织两次检查分别为“
