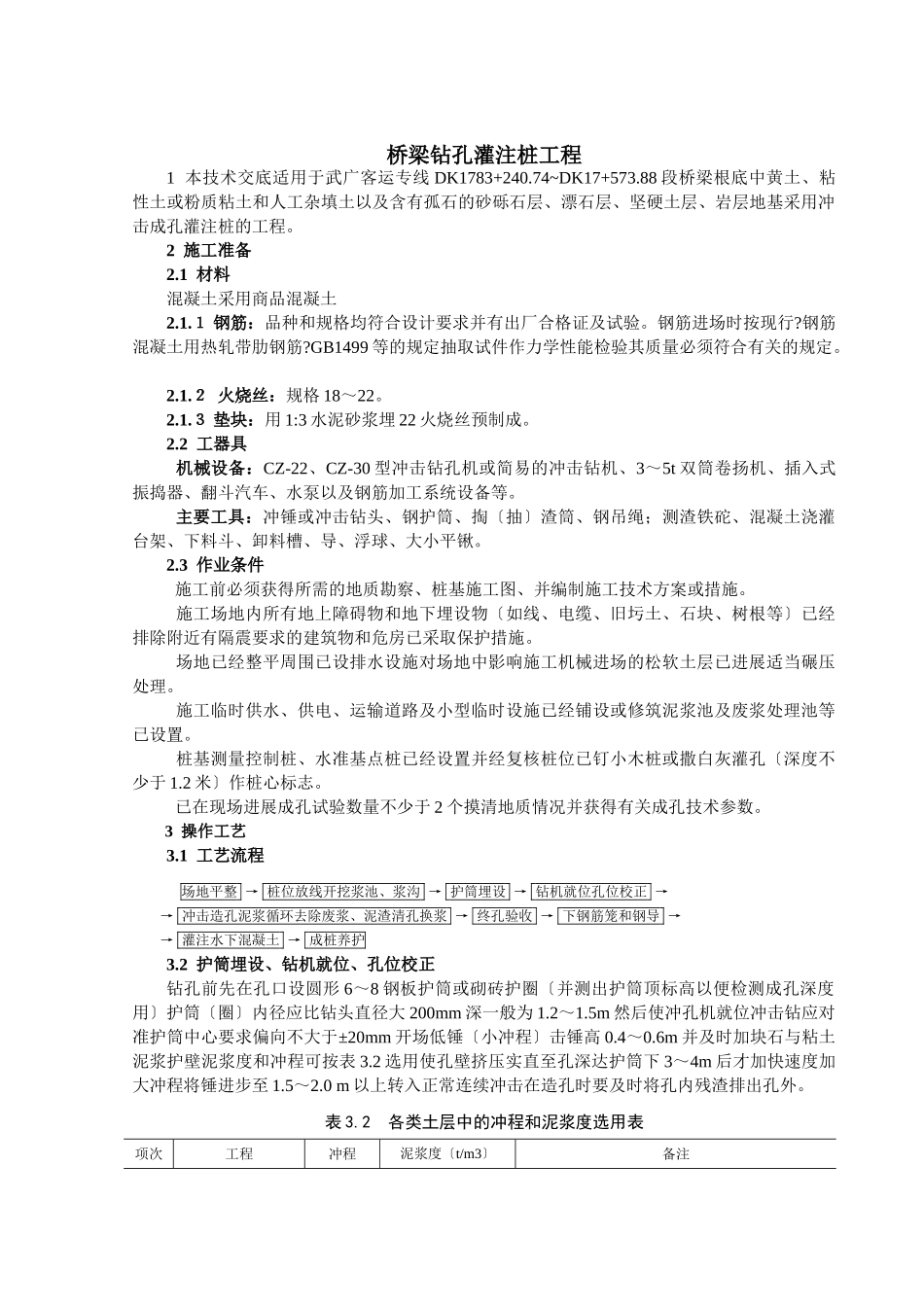

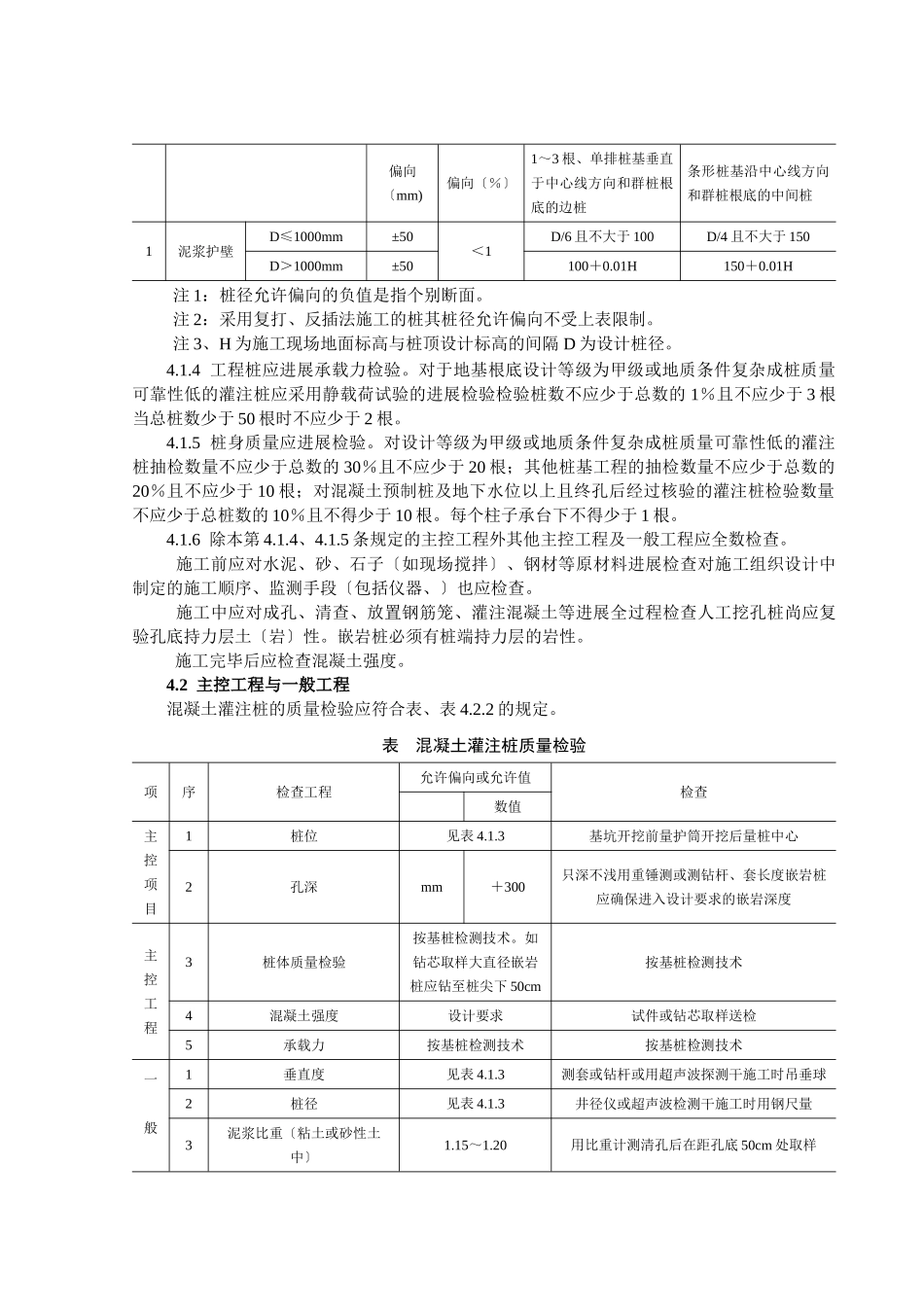

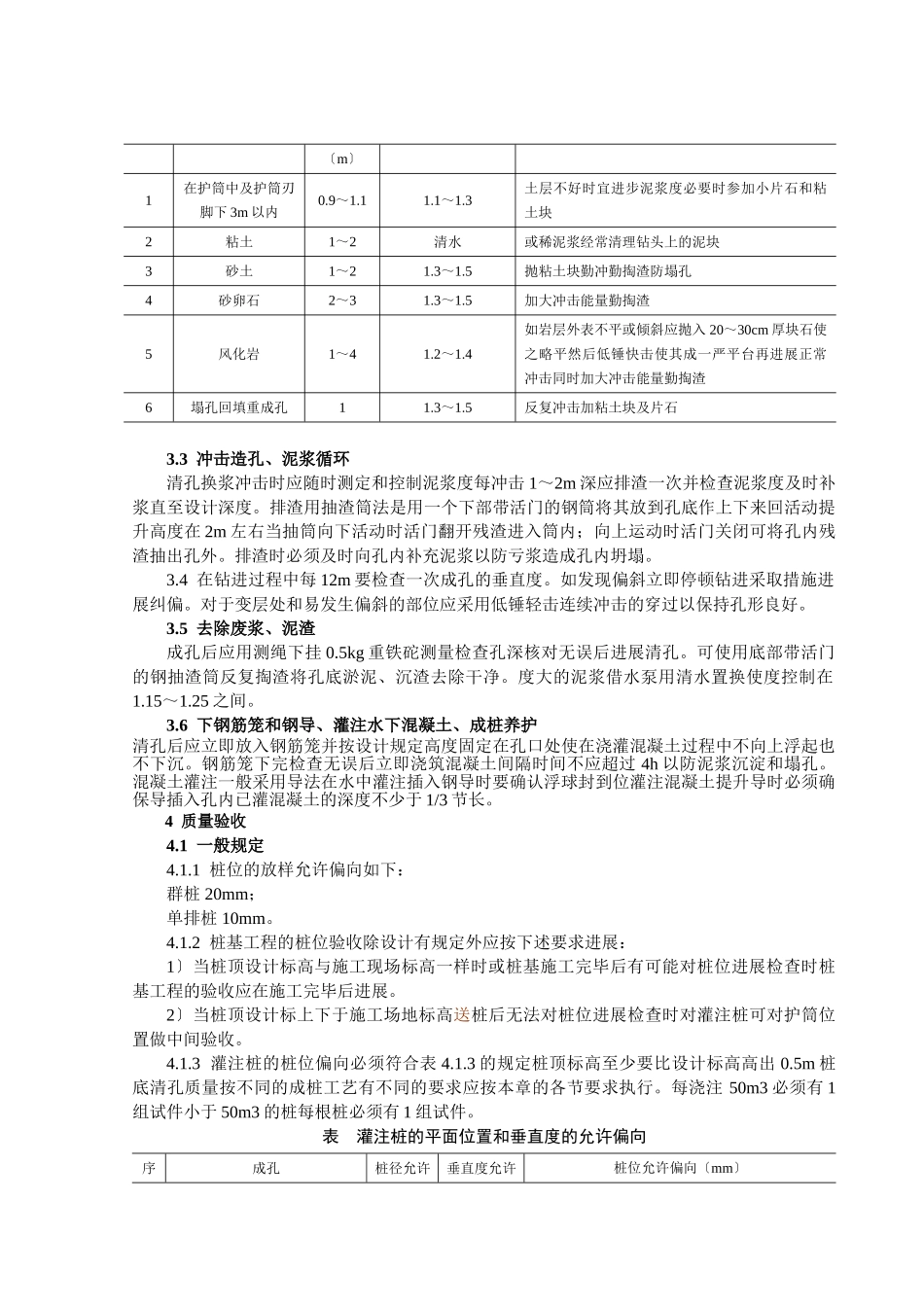

桥梁钻孔灌注桩工程1本技术交底适用于武广客运专线DK1783+240.74~DK17+573.88段桥梁根底中黄土、粘性土或粉质粘土和人工杂填土以及含有孤石的砂砾石层、漂石层、坚硬土层、岩层地基采用冲击成孔灌注桩的工程。2施工准备2.1材料混凝土采用商品混凝土2.1.1钢筋:品种和规格均符合设计要求并有出厂合格证及试验。钢筋进场时按现行?钢筋混凝土用热轧带肋钢筋?GB1499等的规定抽取试件作力学性能检验其质量必须符合有关的规定。2.1.2火烧丝:规格18~22。2.1.3垫块:用1:3水泥砂浆埋22火烧丝预制成。2.2工器具机械设备:CZ-22、CZ-30型冲击钻孔机或简易的冲击钻机、3~5t双筒卷扬机、插入式振捣器、翻斗汽车、水泵以及钢筋加工系统设备等。主要工具:冲锤或冲击钻头、钢护筒、掏〔抽〕渣筒、钢吊绳;测渣铁砣、混凝土浇灌台架、下料斗、卸料槽、导、浮球、大小平锹。2.3作业条件施工前必须获得所需的地质勘察、桩基施工图、并编制施工技术方案或措施。施工场地内所有地上障碍物和地下埋设物〔如线、电缆、旧圬土、石块、树根等〕已经排除附近有隔震要求的建筑物和危房已采取保护措施。场地已经整平周围已设排水设施对场地中影响施工机械进场的松软土层已进展适当碾压处理。施工临时供水、供电、运输道路及小型临时设施已经铺设或修筑泥浆池及废浆处理池等已设置。桩基测量控制桩、水准基点桩已经设置并经复核桩位已钉小木桩或撒白灰灌孔〔深度不少于1.2米〕作桩心标志。已在现场进展成孔试验数量不少于2个摸清地质情况并获得有关成孔技术参数。3操作工艺3.1工艺流程场地平整→桩位放线开挖浆池、浆沟→护筒埋设→钻机就位孔位校正→→冲击造孔泥浆循环去除废浆、泥渣清孔换浆→终孔验收→下钢筋笼和钢导→→灌注水下混凝土→成桩养护3.2护筒埋设、钻机就位、孔位校正钻孔前先在孔口设圆形6~8钢板护筒或砌砖护圈〔并测出护筒顶标高以便检测成孔深度用〕护筒〔圈〕内径应比钻头直径大200mm深一般为1.2~1.5m然后使冲孔机就位冲击钻应对准护筒中心要求偏向不大于±20mm开场低锤〔小冲程〕击锤高0.4~0.6m并及时加块石与粘土泥浆护壁泥浆度和冲程可按表3.2选用使孔壁挤压实直至孔深达护筒下3~4m后才加快速度加大冲程将锤进步至1.5~2.0m以上转入正常连续冲击在造孔时要及时将孔内残渣排出孔外。表3.2各类土层中的冲程和泥浆度选用表项次工程冲程泥浆度〔t/m3〕备注〔m〕1在护筒中及护筒刃脚下3m以内0.9~1.11.1~1.3土层不好时宜进步泥浆度必要时参加小片石和粘土块2粘土1~2清水或稀泥浆经常清理钻头上的泥块3砂土1~21.3~1.5抛粘土块勤冲勤掏渣防塌孔4砂卵石2~31.3~1.5加大冲击能量勤掏渣5风化岩1~41.2~1.4如岩层外表不平或倾斜应抛入20~30cm厚块石使之略平然后低锤快击使其成一严平台再进展正常冲击同时加大冲击能量勤掏渣6塌孔回填重成孔11.3~1.5反复冲击加粘土块及片石3.3冲击造孔、泥浆循环清孔换浆冲击时应随时测定和控制泥浆度每冲击1~2m深应排渣一次并检查泥浆度及时补浆直至设计深度。排渣用抽渣筒法是用一个下部带活门的钢筒将其放到孔底作上下来回活动提升高度在2m左右当抽筒向下活动时活门翻开残渣进入筒内;向上运动时活门关闭可将孔内残渣抽出孔外。排渣时必须及时向孔内补充泥浆以防亏浆造成孔内坍塌。3.4在钻进过程中每12m要检查一次成孔的垂直度。如发现偏斜立即停顿钻进采取措施进展纠偏。对于变层处和易发生偏斜的部位应采用低锤轻击连续冲击的穿过以保持孔形良好。3.5去除废浆、泥渣成孔后应用测绳下挂0.5kg重铁砣测量检查孔深核对无误后进展清孔。可使用底部带活门的钢抽渣筒反复掏渣将孔底淤泥、沉渣去除干净。度大的泥浆借水泵用清水置换使度控制在1.15~1.25之间。3.6下钢筋笼和钢导、灌注水下混凝土、成桩养护清孔后应立即放入钢筋笼并按设计规定高度固定在孔口处使在浇灌混凝土过程中不向上浮起也不下沉。钢筋笼下完检查无误后立即浇筑混凝土间隔时间不应超过4h以防泥浆沉淀和塌孔。混凝土灌注一般采用导法在水中灌注插入钢导时要确认浮球封到位灌注混凝土提升导时必须确保导插入孔内已灌混凝土的深度不少于1/3节长。4质量验收4.1一般规定4.1.1桩位...
