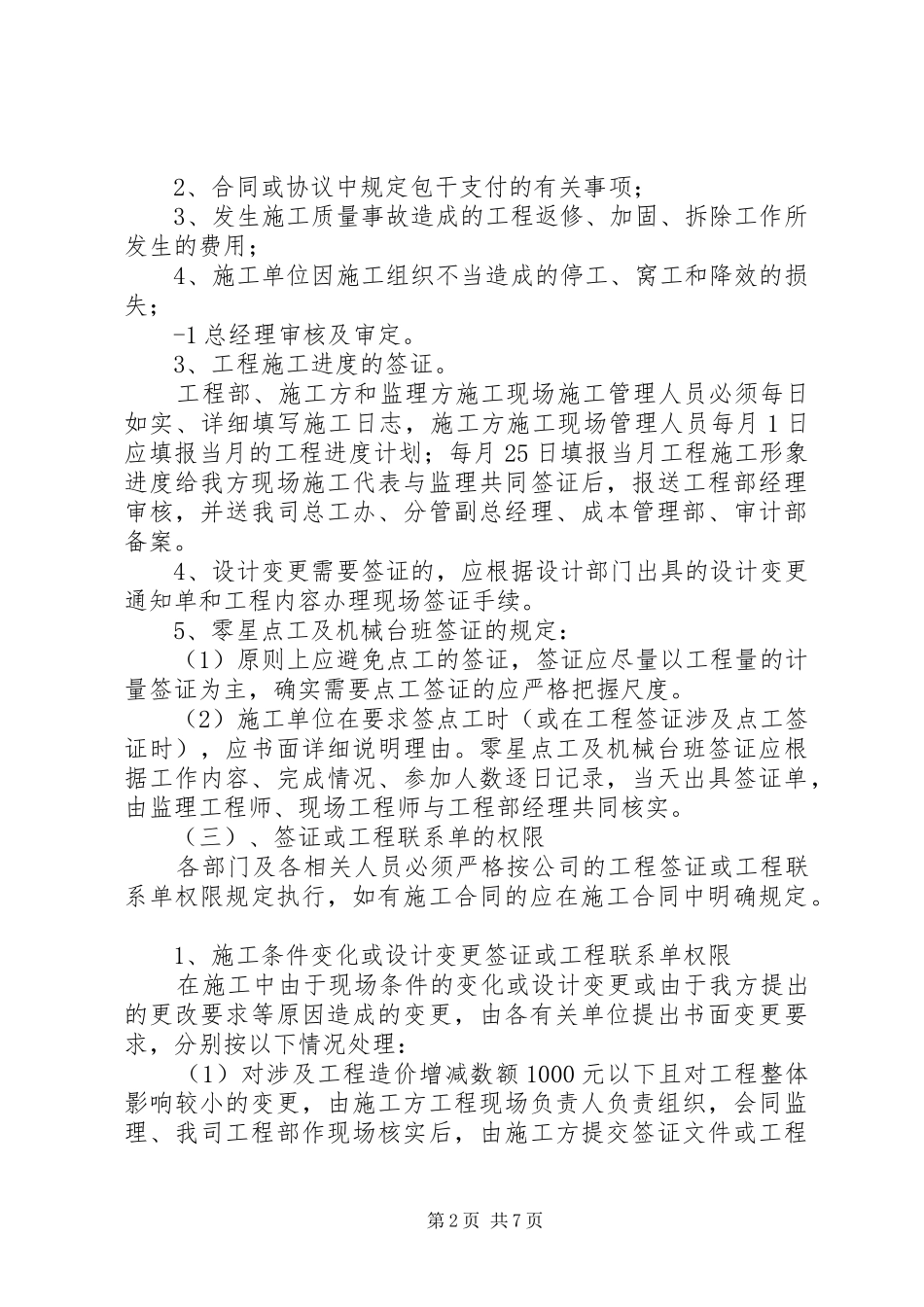

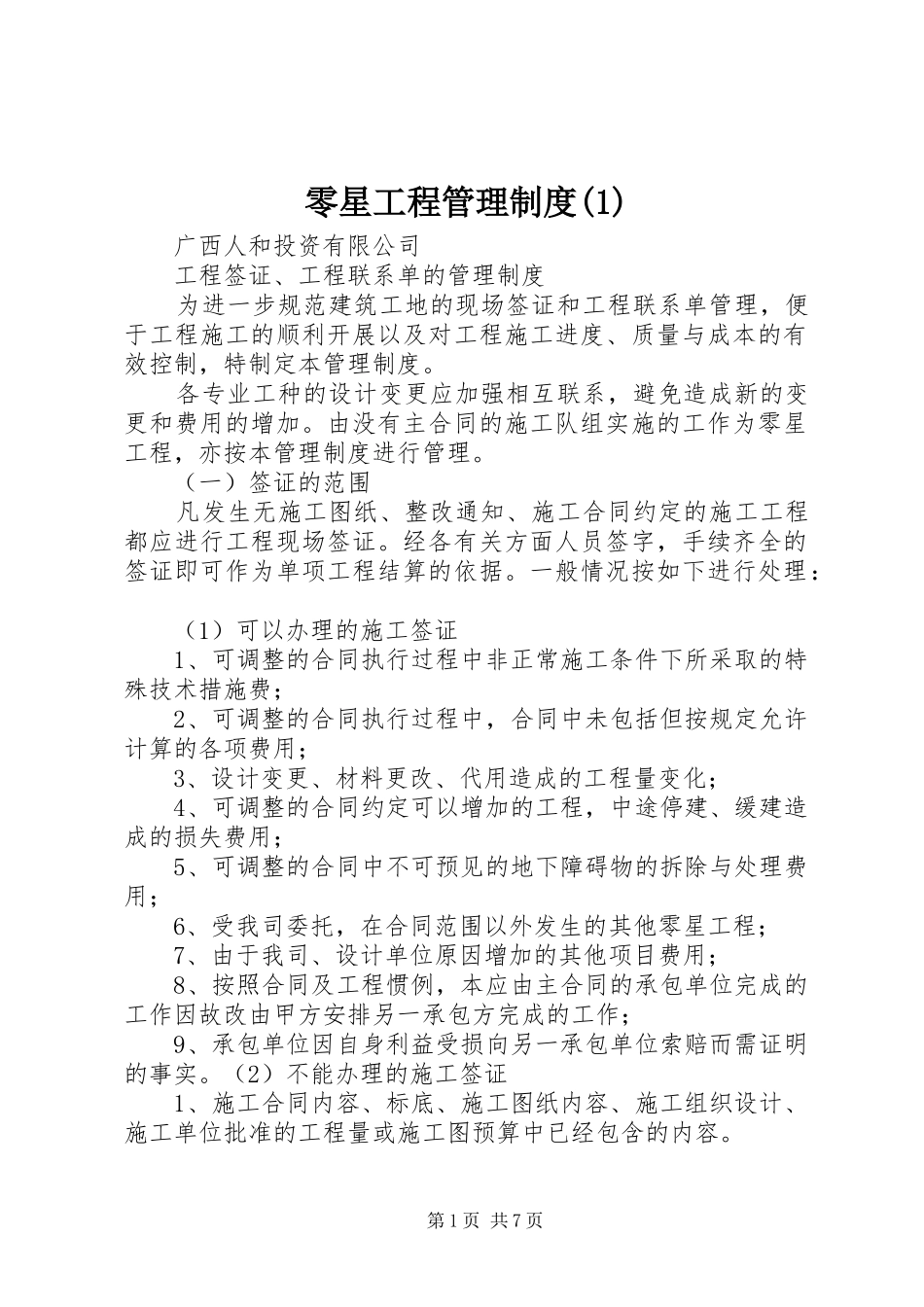

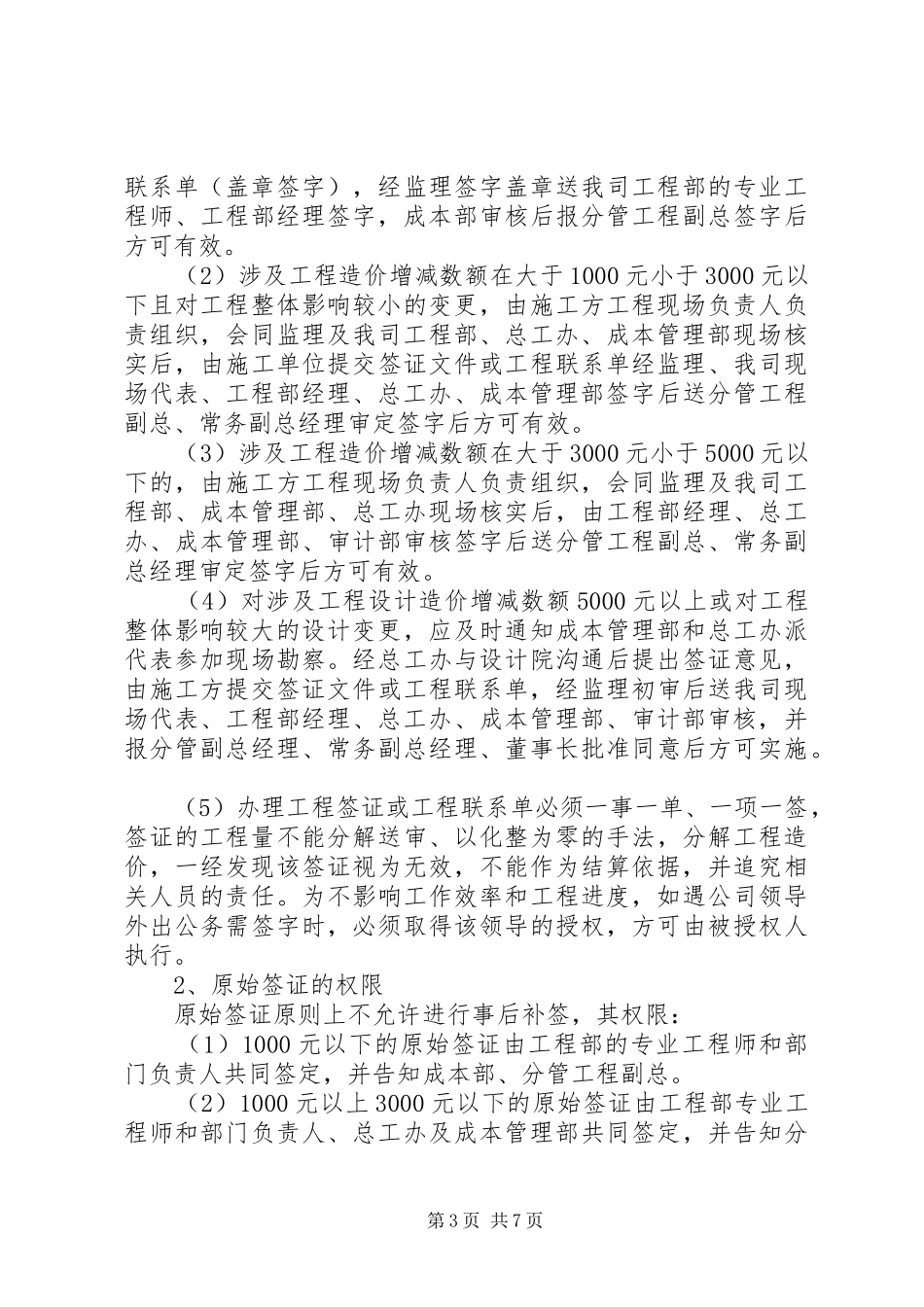

零星工程管理制度(1)广西人和投资有限公司工程签证、工程联系单的管理制度为进一步规范建筑工地的现场签证和工程联系单管理,便于工程施工的顺利开展以及对工程施工进度、质量与成本的有效控制,特制定本管理制度
各专业工种的设计变更应加强相互联系,避免造成新的变更和费用的增加
由没有主合同的施工队组实施的工作为零星工程,亦按本管理制度进行管理
(一)签证的范围凡发生无施工图纸、整改通知、施工合同约定的施工工程都应进行工程现场签证
经各有关方面人员签字,手续齐全的签证即可作为单项工程结算的依据
一般情况按如下进行处理:(1)可以办理的施工签证1、可调整的合同执行过程中非正常施工条件下所采取的特殊技术措施费;2、可调整的合同执行过程中,合同中未包括但按规定允许计算的各项费用;3、设计变更、材料更改、代用造成的工程量变化;4、可调整的合同约定可以增加的工程,中途停建、缓建造成的损失费用;5、可调整的合同中不可预见的地下障碍物的拆除与处理费用;6、受我司委托,在合同范围以外发生的其他零星工程;7、由于我司、设计单位原因增加的其他项目费用;8、按照合同及工程惯例,本应由主合同的承包单位完成的工作因故改由甲方安排另一承包方完成的工作;9、承包单位因自身利益受损向另一承包单位索赔而需证明的事实
(2)不能办理的施工签证1、施工合同内容、标底、施工图纸内容、施工组织设计、施工单位批准的工程量或施工图预算中已经包含的内容
第1页共7页2、合同或协议中规定包干支付的有关事项;3、发生施工质量事故造成的工程返修、加固、拆除工作所发生的费用;4、施工单位因施工组织不当造成的停工、窝工和降效的损失;-1总经理审核及审定
3、工程施工进度的签证
工程部、施工方和监理方施工现场施工管理人员必须每日如实、详细填写施工日志,施工方施工现场管理人员每月1日应填报当月的工程进度计划;每月25日填报当月工程施工形象进度给我
