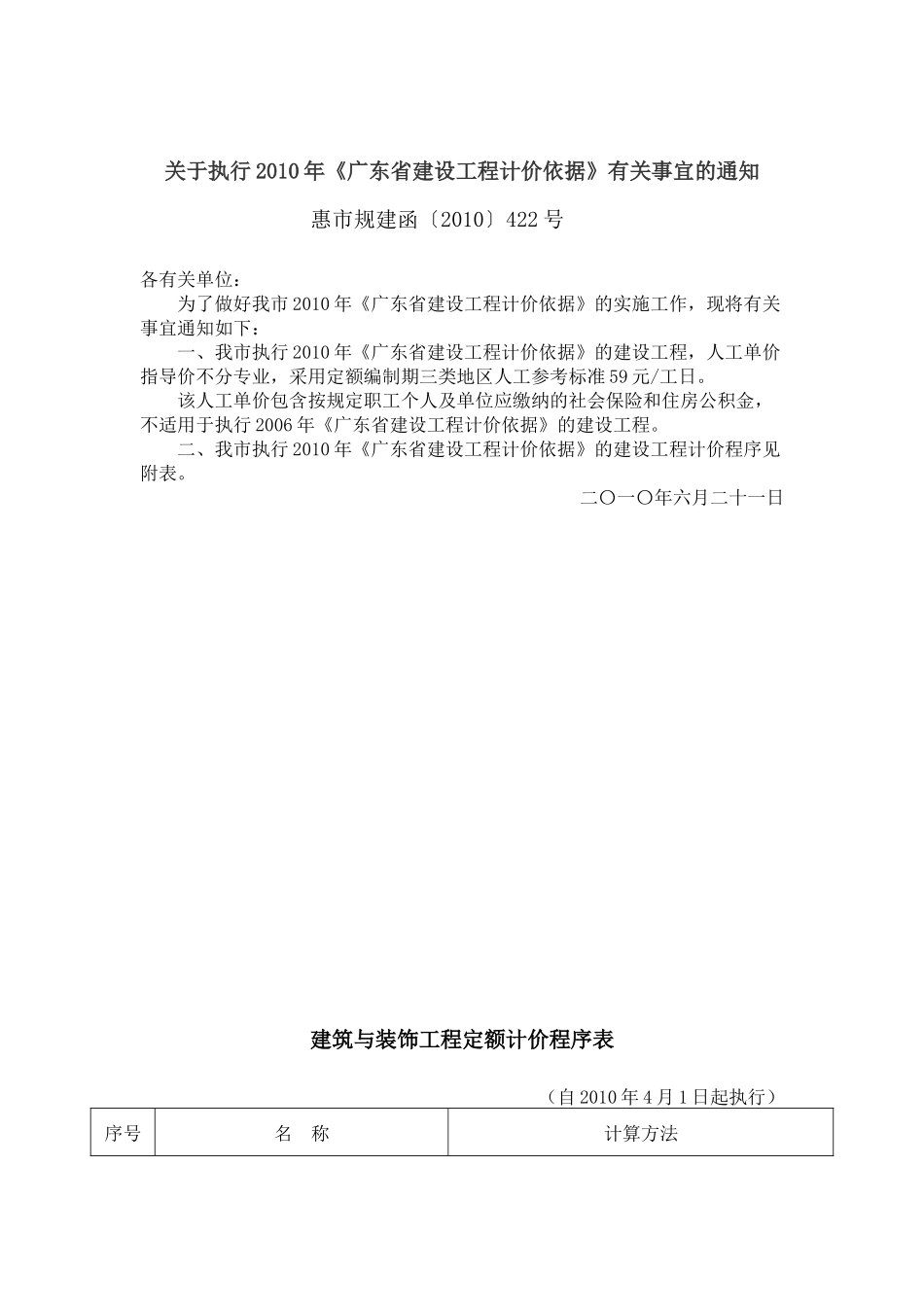

关于执行2010年《广东省建设工程计价依据》有关事宜的通知惠市规建函〔2010〕422号各有关单位:为了做好我市2010年《广东省建设工程计价依据》的实施工作,现将有关事宜通知如下:一、我市执行2010年《广东省建设工程计价依据》的建设工程,人工单价指导价不分专业,采用定额编制期三类地区人工参考标准59元/工日
该人工单价包含按规定职工个人及单位应缴纳的社会保险和住房公积金,不适用于执行2006年《广东省建设工程计价依据》的建设工程
二、我市执行2010年《广东省建设工程计价依据》的建设工程计价程序见附表

二〇一〇年六月二十一日建筑与装饰工程定额计价程序表(自2010年4月1日起执行)序号名称计算方法1分部分项工程费1
1定额分部分项工程费∑(工程量×子目基价)1
2价差∑[数量×(编制价-定额价)]1
3利润人工费×18%2措施项目费2
1安全文明施工费2
1按子目计算的安全文明施工费按照规定计算(包括利润)2
2按系数计算的其他安全文明施工措施费1×3
18%(建筑工程)1×2
52%(单独装饰装修工程)2
2其他措施项目费按照规定计算(包括利润)3其他项目费3
1材料检验试验费1×0
3%(单独承包土石方工程除外)3
2工程优质费按规定执行3
3暂列金额1×(10%~15%)3
4暂估价按照规定计算3
6总承包服务费3
7材料保管费3
8预算包干费1×(0~2%)4规费4
1工程排污费(1+2+3)×0
2%,结算时按实际发生数额计算4
2施工噪音排污费4
3防洪工程维护费(1+2+3)×0
4危险作业意外伤害保险费建筑面积(m2)×2元/m25税金(1+2+3+4)×相应税率6含税工程造价1
