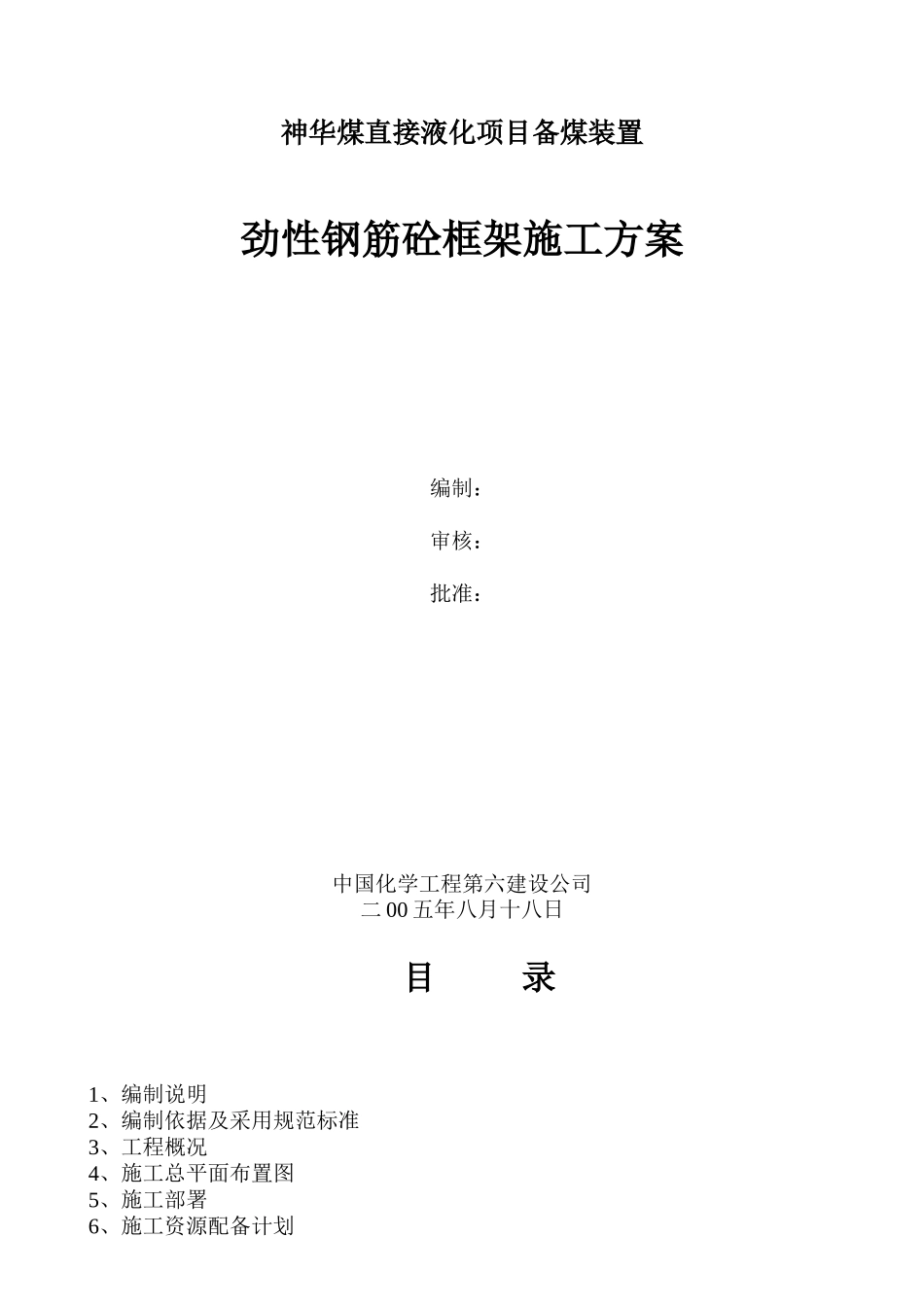

神华煤直接液化项目备煤装置劲性钢筋砼框架施工方案编制:审核:批准:中国化学工程第六建设公司二00五年八月十八日目录1、编制说明2、编制依据及采用规范标准3、工程概况4、施工总平面布置图5、施工部署6、施工资源配备计划7、施工准备工作计划8、施工网络计划9、型钢钢筋砼粱柱施工工艺10、主要施工方法及技术措施11、质量标准及质量管理措施12、安全消防措施13、雨季及风沙天施工措施14、成品保护措施15、职业健康安全与环境管理1、编制说明备煤装置主框架是神华直接液化项目装置之一,该工程主要任务是将合格粒度的精煤进行磨粉、干燥、为煤液化装置提供合格的煤粉,主框架为型钢外包钢筋砼组合成的高层劲性钢筋砼框架结构
主框架顶标高83
500m,该工程施工工艺复杂,技术要求高,为优质高速的建好该工程
特编制该方案
2、编制依据及采用规范标准2
1编制依据2

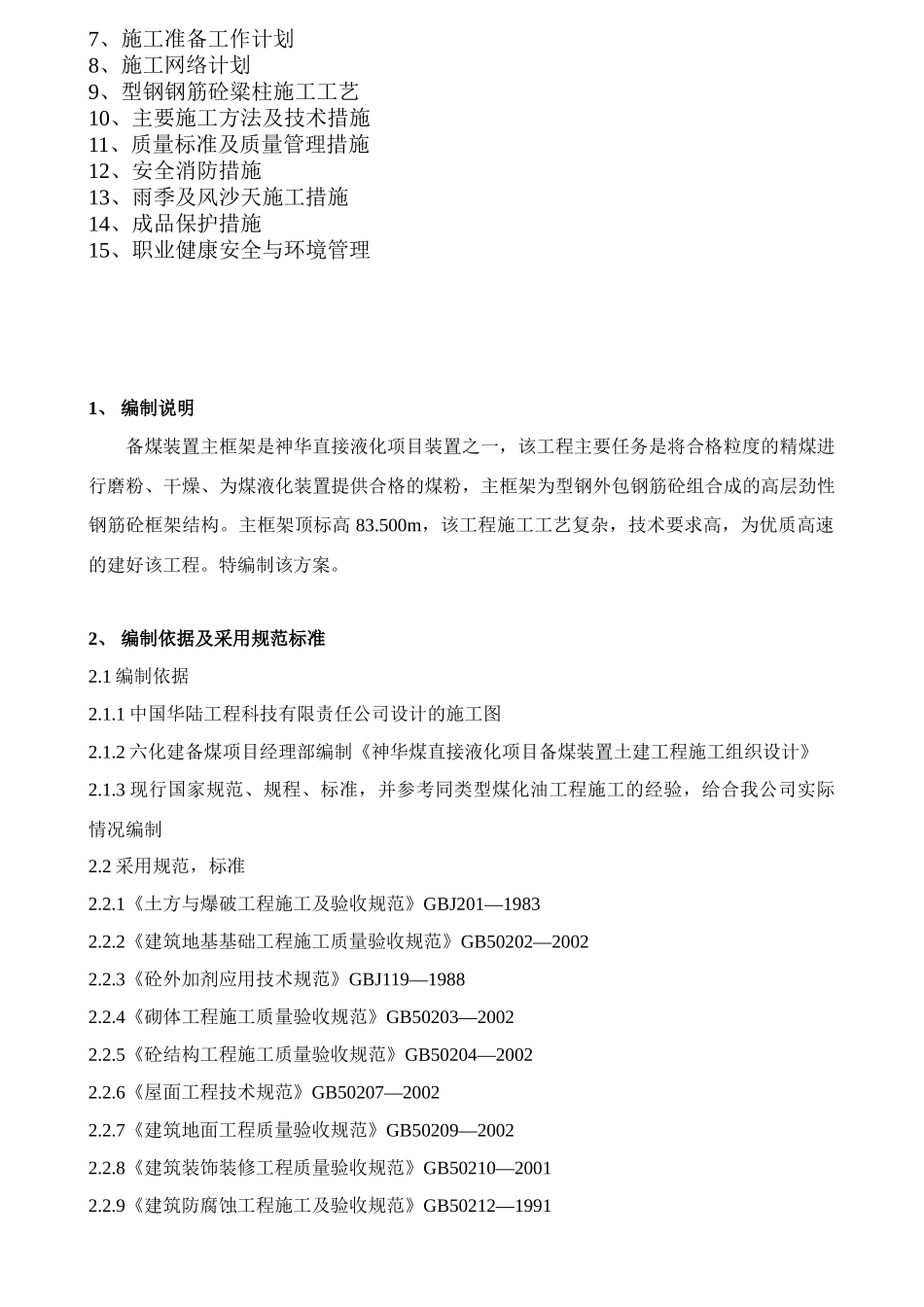

1中国华陆工程科技有限责任公司设计的施工图2
2六化建备煤项目经理部编制《神华煤直接液化项目备煤装置土建工程施工组织设计》2
3现行国家规范、规程、标准,并参考同类型煤化油工程施工的经验,给合我公司实际情况编制2
2采用规范,标准2
1《土方与爆破工程施工及验收规范》GBJ201—19832
2《建筑地基基础工程施工质量验收规范》GB50202—20022
3《砼外加剂应用技术规范》GBJ119—19882
4《砌体工程施工质量验收规范》GB50203—20022
5《砼结构工程施工质量验收规范》GB50204—20022
6《屋面工程技术规范》GB50207—20022
7《建筑地面工程质量验收规范》GB50209—20022
8《建筑装饰装修工程质量验收规范》GB50210—20012
9《建筑防腐蚀工程施工及验收规范》GB50212—19912
10《起重设备安装工程施工及验收规范
