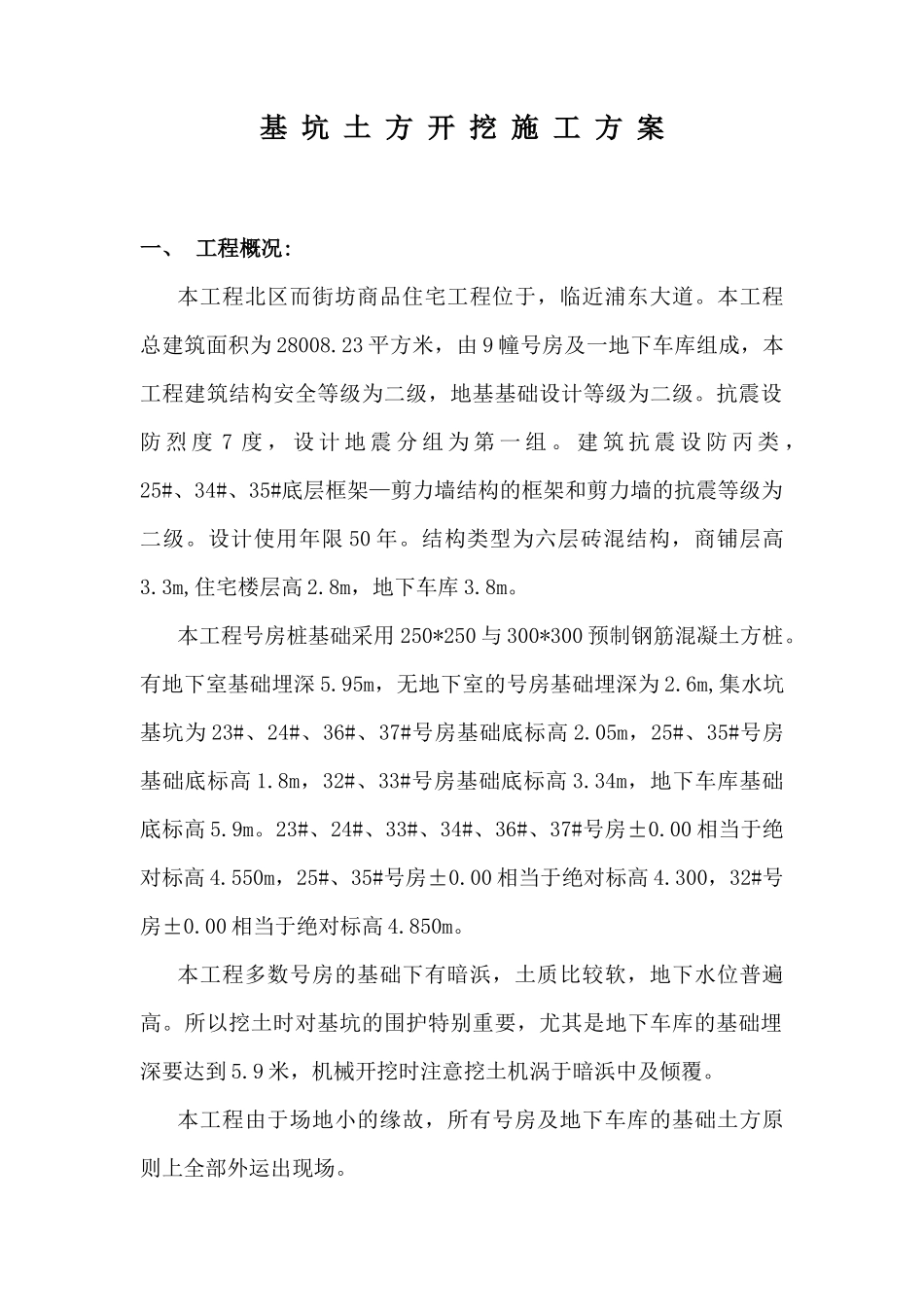

基坑土方开挖施工方案一、工程概况:本工程北区而街坊商品住宅工程位于,临近浦东大道
本工程总建筑面积为28008
23平方米,由9幢号房及一地下车库组成,本工程建筑结构安全等级为二级,地基基础设计等级为二级
抗震设防烈度7度,设计地震分组为第一组
建筑抗震设防丙类,25#、34#、35#底层框架—剪力墙结构的框架和剪力墙的抗震等级为二级
设计使用年限50年
结构类型为六层砖混结构,商铺层高3
3m,住宅楼层高2
8m,地下车库3
本工程号房桩基础采用250*250与300*300预制钢筋混凝土方桩
有地下室基础埋深5
95m,无地下室的号房基础埋深为2
6m,集水坑基坑为23#、24#、36#、37#号房基础底标高2
05m,25#、35#号房基础底标高1
8m,32#、33#号房基础底标高3
34m,地下车库基础底标高5
23#、24#、33#、34#、36#、37#号房±0
00相当于绝对标高4
550m,25#、35#号房±0
00相当于绝对标高4
300,32#号房±0
00相当于绝对标高4
本工程多数号房的基础下有暗浜,土质比较软,地下水位普遍高
所以挖土时对基坑的围护特别重要,尤其是地下车库的基础埋深要达到5
9米,机械开挖时注意挖土机涡于暗浜中及倾覆
本工程由于场地小的缘故,所有号房及地下车库的基础土方原则上全部外运出现场
二、施工部署:25#、35#号房土方开挖时间:2004年12月26日—28日;工期3天
其余楼的土方开挖待施工的进度再定

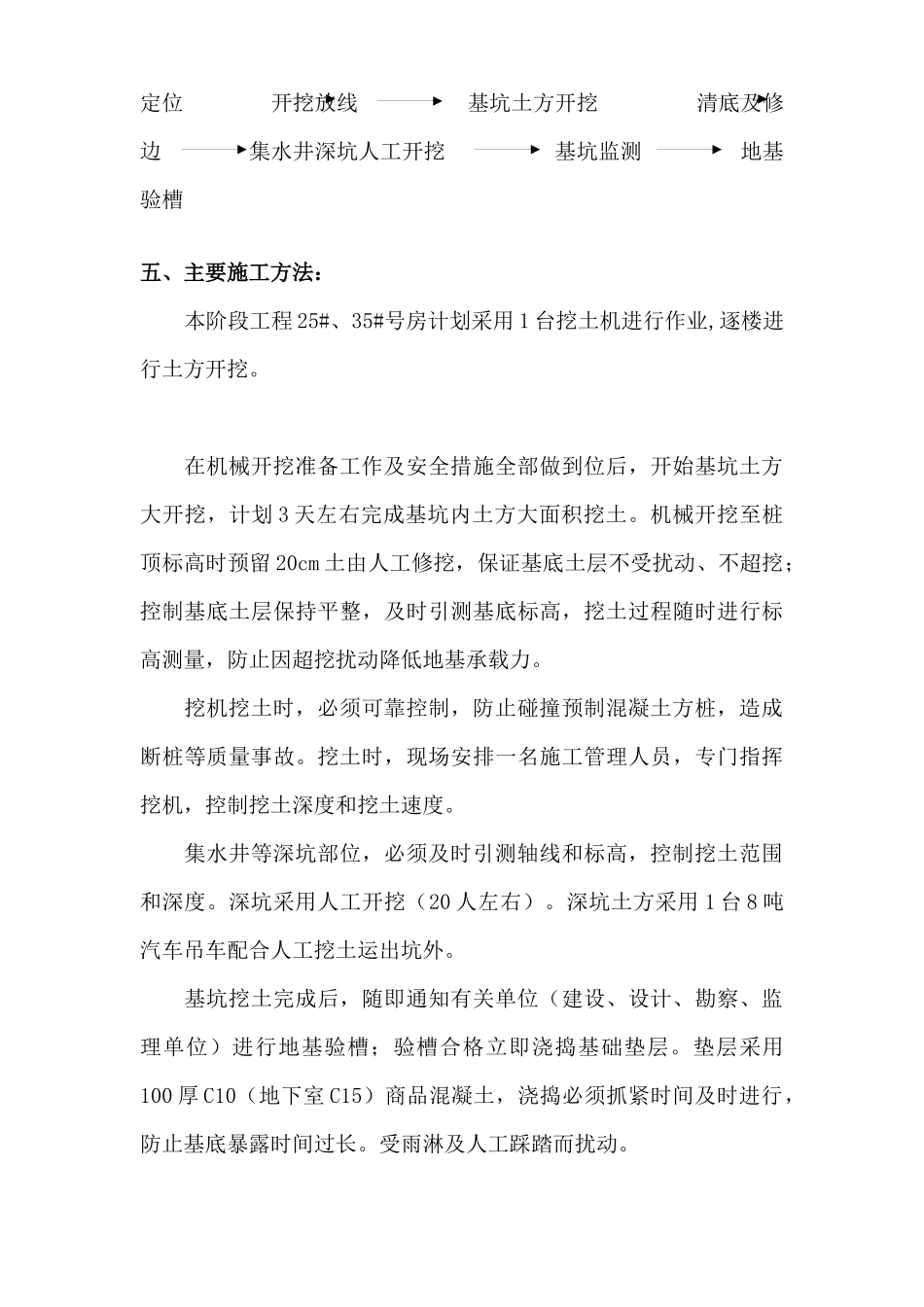

三、施工准备3
1主要机具:挖土机、自卸汽车、铁锹、手推车、钢卷尺等
2作业条件:3
1土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
2建筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
