伊都锦商厦10KV美式箱变拆除工程施工组织方案哈尔滨市建兴电气安装有限责任公司2011年12月9日第一章、施工组织设计的内容一、工程概况该工程为伊都锦商厦10KV美式箱变拆除工程
工程地点位于哈尔滨市道里区,拆除工程量为10KV美式箱变基础一座
二、施工准备工作计划1、项目部管理人员的配置项目经理陈敬秋二级建造师项目副经理王成新技术负责人陈光助理工程师安全负责人吕律施工负责人郭善伟2、拟投入的施工人员配置本次拆除工程配备人工拆除班组1个,班组为10人;配备机械班组(包括清运)1个,为8人;配备架子工班组1个,为2人;配备管理人员六名:项目经理一人,项目副经理一人,技术负责一名、安全员一名、施工员一名、消防保卫一名、安全资料兼材料员
3、拟投入的施工机械配置人工拆除班组配备乙炔气割机1台,风镐1台,手拉葫芦1台
机械班组配备破碎机,加长臂液压剪挖掘机,铲车
清运车辆和装载机根据施工需要随时调配,以确保施工进度的需要

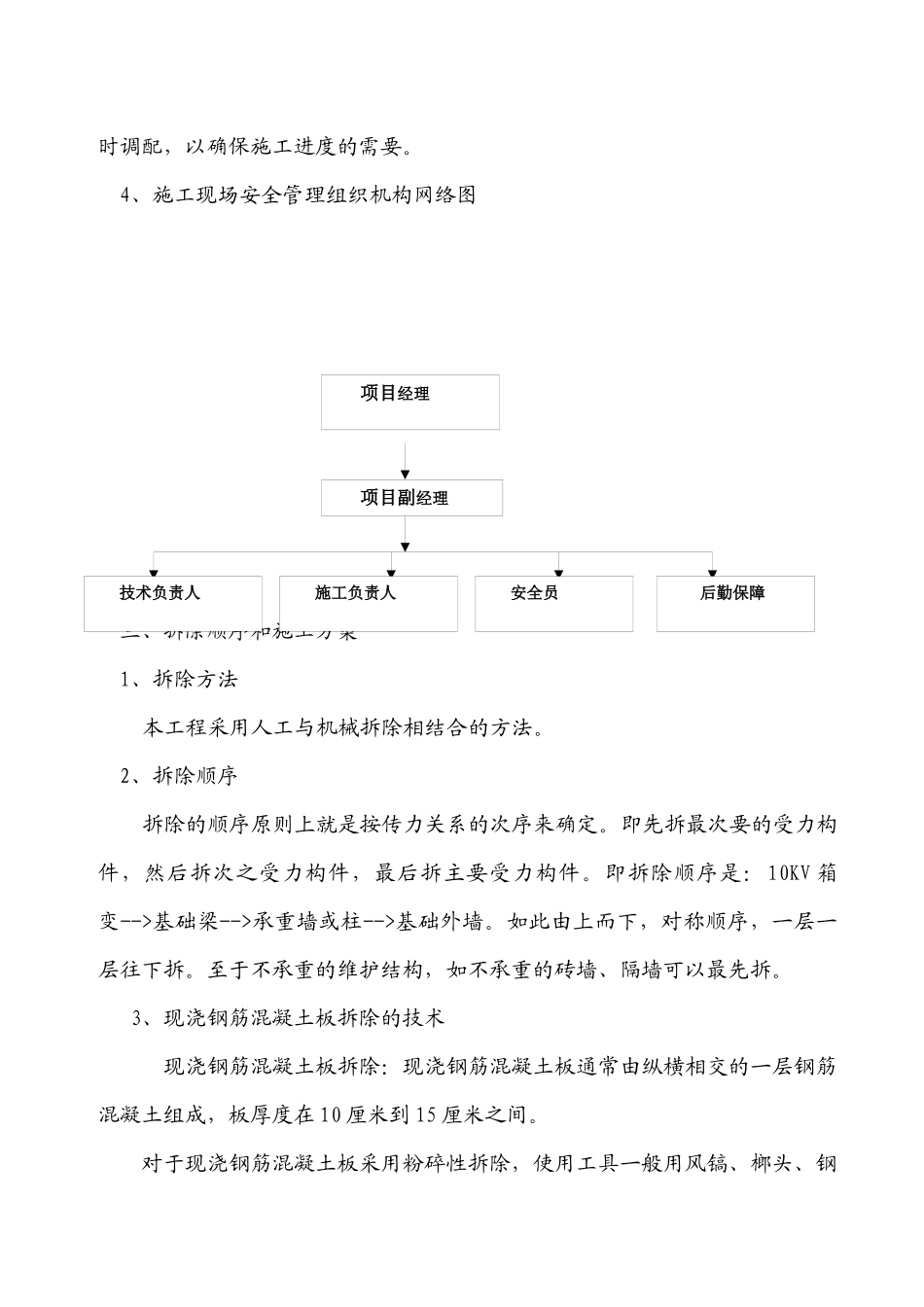

4、施工现场安全管理组织机构网络图三、拆除顺序和施工方案1、拆除方法本工程采用人工与机械拆除相结合的方法
2、拆除顺序拆除的顺序原则上就是按传力关系的次序来确定
即先拆最次要的受力构件,然后拆次之受力构件,最后拆主要受力构件
即拆除顺序是:10KV箱变-->基础梁-->承重墙或柱-->基础外墙
如此由上而下,对称顺序,一层一层往下拆
至于不承重的维护结构,如不承重的砖墙、隔墙可以最先拆
3、现浇钢筋混凝土板拆除的技术现浇钢筋混凝土板拆除:现浇钢筋混凝土板通常由纵横相交的一层钢筋混凝土组成,板厚度在10厘米到15厘米之间
对于现浇钢筋混凝土板采用粉碎性拆除,使用工具一般用风镐、榔头、钢项目经理技术负责人后勤保障安全员施工负责人项目副经理钎等,楼板经外向锤击粉碎后应暂时保留钢筋网,待切割放梁前割除
4、梁的拆除技术(1)、次梁的拆除:现浇钢筋混凝土板拆除后,作为联系主
