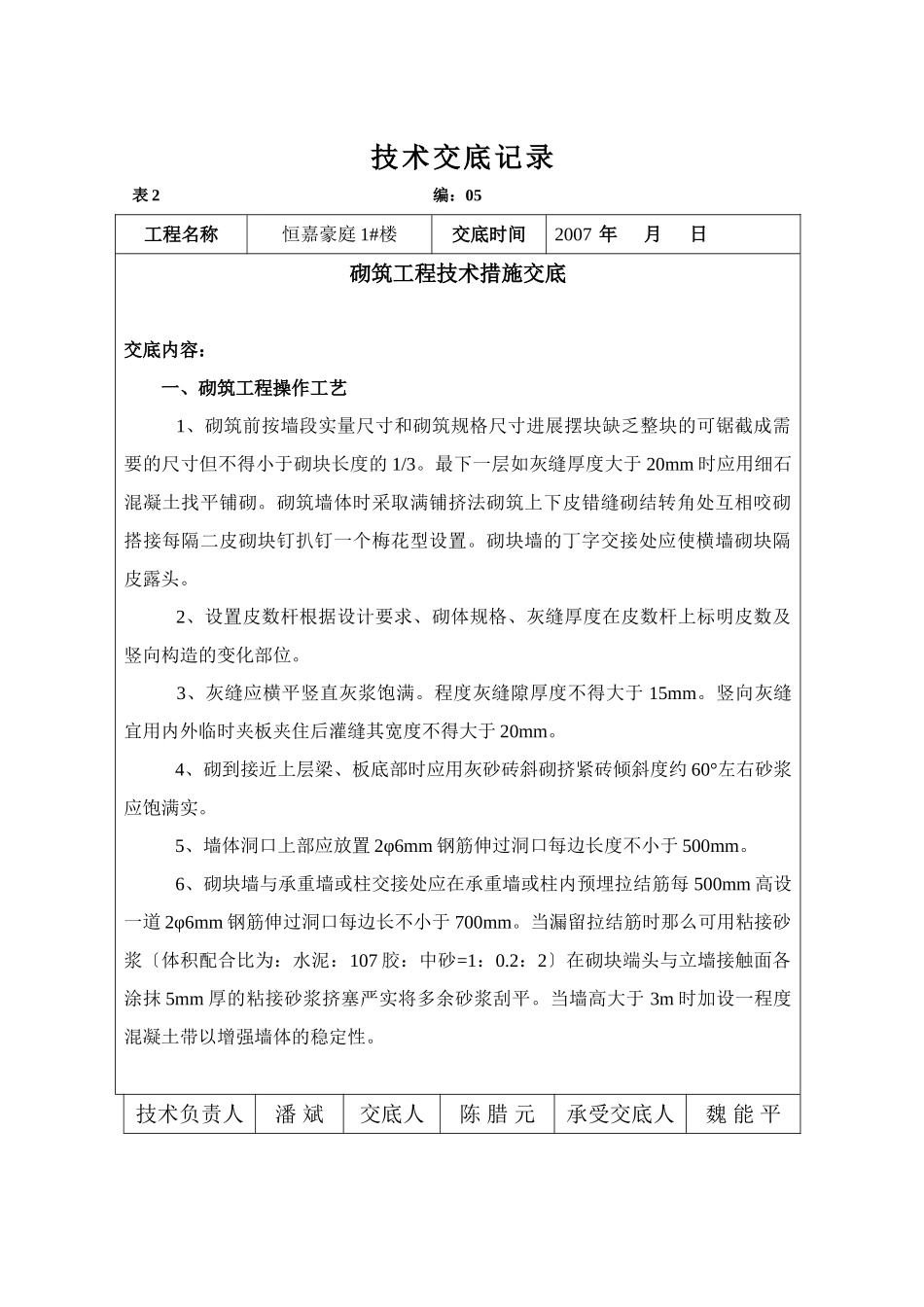

技术交底记录表2编:05工程名称恒嘉豪庭1#楼交底时间2007年11月28日砌筑工程技术措施交底交底内容:一、砌筑工程操作工艺1、砌筑前按墙段实量尺寸和砌筑规格尺寸进展摆块缺乏整块的可锯截成需要的尺寸但不得小于砌块长度的1/3
最下一层如灰缝厚度大于20mm时应用细石混凝土找平铺砌
砌筑墙体时采取满铺挤法砌筑上下皮错缝砌结转角处互相咬砌搭接每隔二皮砌块钉扒钉一个梅花型设置
砌块墙的丁字交接处应使横墙砌块隔皮露头
2、设置皮数杆根据设计要求、砌体规格、灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位
3、灰缝应横平竖直灰浆饱满
程度灰缝隙厚度不得大于15mm
竖向灰缝宜用内外临时夹板夹住后灌缝其宽度不得大于20mm
4、砌到接近上层梁、板底部时应用灰砂砖斜砌挤紧砖倾斜度约60°左右砂浆应饱满实
5、墙体洞口上部应放置2φ6mm钢筋伸过洞口每边长度不小于500mm
6、砌块墙与承重墙或柱交接处应在承重墙或柱内预埋拉结筋每500mm高设一道2φ6mm钢筋伸过洞口每边长不小于700mm
当漏留拉结筋时那么可用粘接砂浆〔体积配合比为:水泥:107胶:中砂=1:0
2:2〕在砌块端头与立墙接触面各涂抹5mm厚的粘接砂浆挤塞严实将多余砂浆刮平
当墙高大于3m时加设一程度混凝土带以增强墙体的稳定性
技术负责人潘斌交底人陈腊元承受交底人魏能平本表由施工填写交底与承受交底各存一份

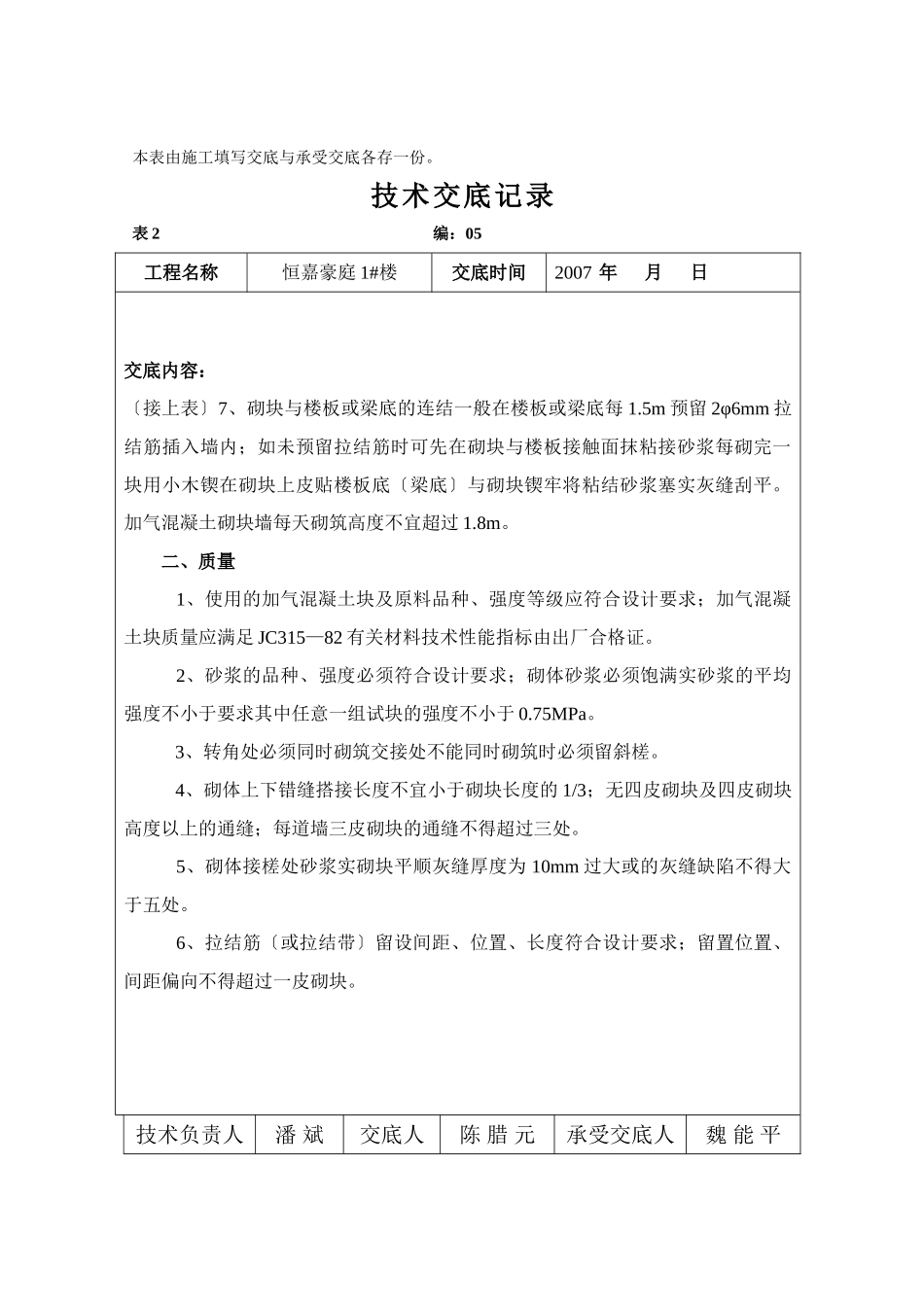

技术交底记录表2编:05工程名称恒嘉豪庭1#楼交底时间2007年10月22日交底内容:〔接上表〕7、砌块与楼板或梁底的连结一般在楼板或梁底每1
5m预留2φ6mm拉结筋插入墙内;如未预留拉结筋时可先在砌块与楼板接触面抹粘接砂浆每砌完一块用小木锲在砌块上皮贴楼板底〔梁底〕与砌块锲牢将粘结砂浆塞实灰缝刮平
加气混凝土砌块墙每天砌筑高度不宜超过1
二、质量1、使用的加气混凝土块及原料品种、强度等级应符合设计要求;加气混
