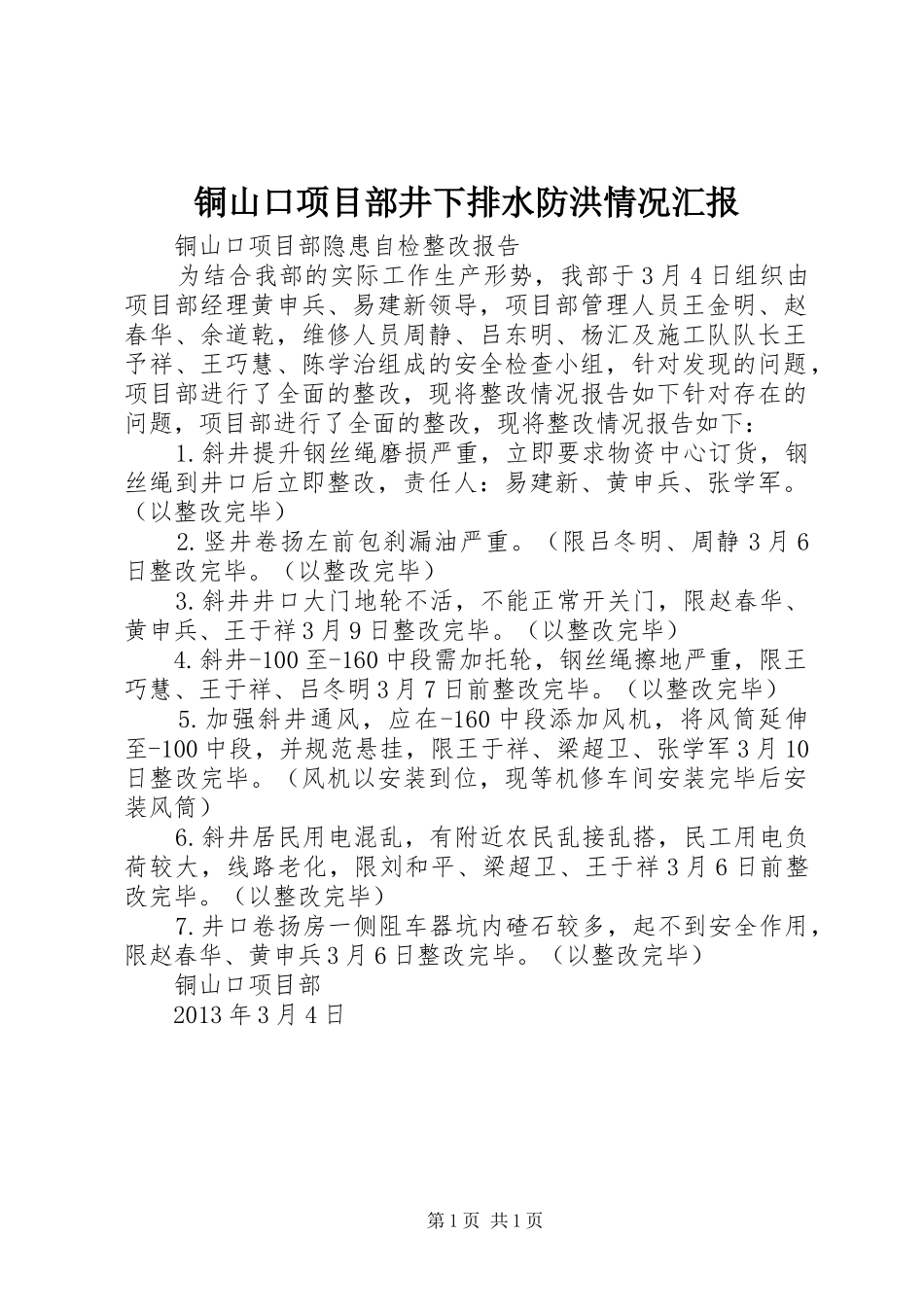

铜山口项目部井下排水防洪情况汇报铜山口项目部隐患自检整改报告为结合我部的实际工作生产形势,我部于3月4日组织由项目部经理黄申兵、易建新领导,项目部管理人员王金明、赵春华、余道乾,维修人员周静、吕东明、杨汇及施工队队长王予祥、王巧慧、陈学治组成的安全检查小组,针对发现的问题,项目部进行了全面的整改,现将整改情况报告如下针对存在的问题,项目部进行了全面的整改,现将整改情况报告如下:1.斜井提升钢丝绳磨损严重,立即要求物资中心订货,钢丝绳到井口后立即整改,责任人:易建新、黄申兵、张学军。(以整改完毕)2.竖井卷扬左前包刹漏油严重。(限吕冬明、周静3月6日整改完毕。(以整改完毕)3.斜井井口大门地轮不活,不能正常开关门,限赵春华、黄申兵、王于祥3月9日整改完毕。(以整改完毕)4.斜井-100至-160中段需加托轮,钢丝绳擦地严重,限王巧慧、王于祥、吕冬明3月7日前整改完毕。(以整改完毕)5.加强斜井通风,应在-160中段添加风机,将风筒延伸至-100中段,并规范悬挂,限王于祥、梁超卫、张学军3月10日整改完毕。(风机以安装到位,现等机修车间安装完毕后安装风筒)6.斜井居民用电混乱,有附近农民乱接乱搭,民工用电负荷较大,线路老化,限刘和平、梁超卫、王于祥3月6日前整改完毕。(以整改完毕)7.井口卷扬房一侧阻车器坑内碴石较多,起不到安全作用,限赵春华、黄申兵3月6日整改完毕。(以整改完毕)铜山口项目部2013年3月4日第1页共1页
