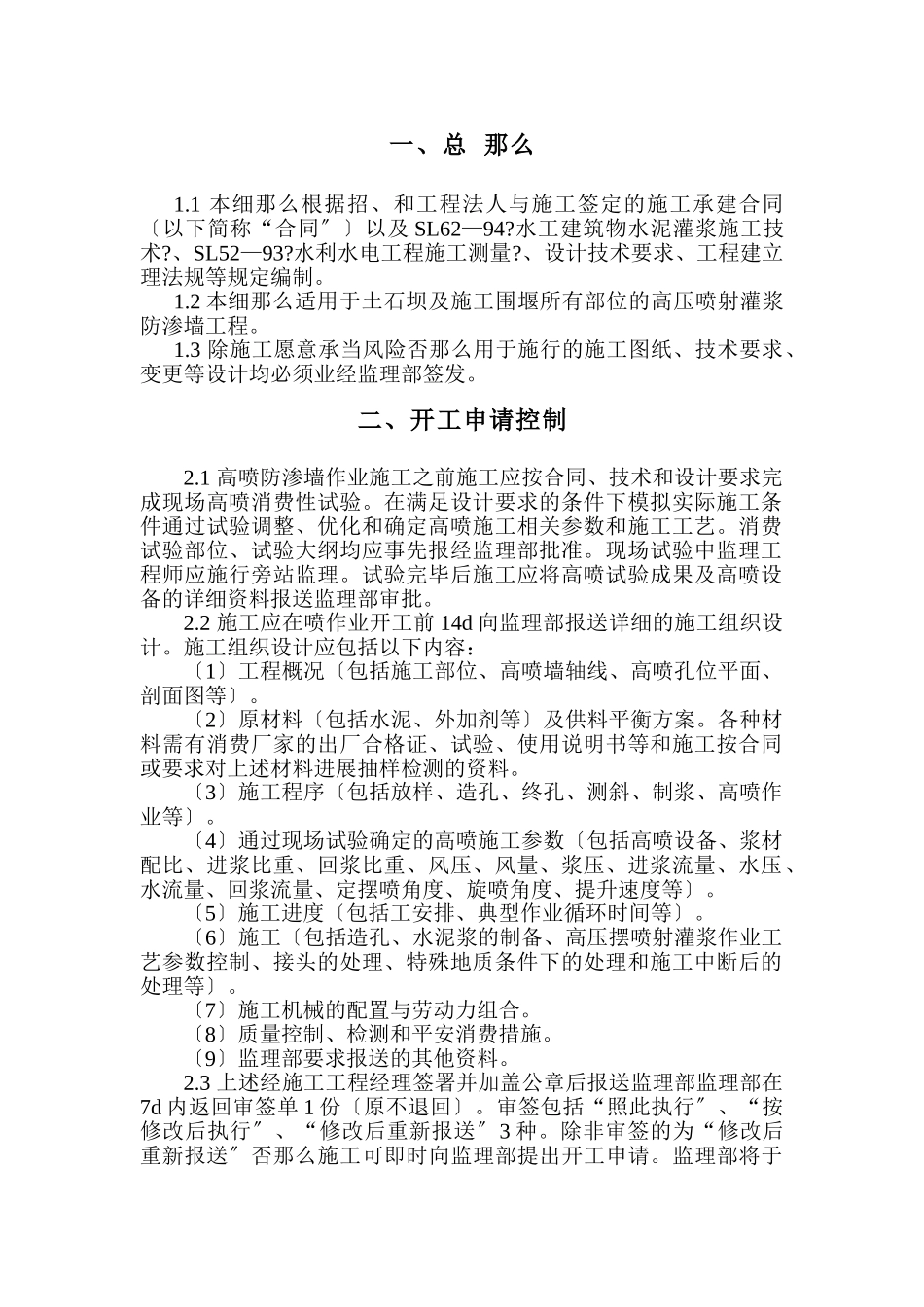

惠州东江水利枢纽工程监理工作规程之四高压喷射灌浆防渗墙监理施行细那么广东科源工程监理咨询惠州东江水利枢纽工程建立监理部高压喷射灌浆防渗墙监理施行细那么审批:刘永开黄观胜编写:吴治平一、总那么1
1本细那么根据招、和工程法人与施工签定的施工承建合同〔以下简称“合同〞〕以及SL62—94
水工建筑物水泥灌浆施工技术
、SL52—93
水利水电工程施工测量
、设计技术要求、工程建立理法规等规定编制
2本细那么适用于土石坝及施工围堰所有部位的高压喷射灌浆防渗墙工程
3除施工愿意承当风险否那么用于施行的施工图纸、技术要求、变更等设计均必须业经监理部签发
二、开工申请控制2
1高喷防渗墙作业施工之前施工应按合同、技术和设计要求完成现场高喷消费性试验
在满足设计要求的条件下模拟实际施工条件通过试验调整、优化和确定高喷施工相关参数和施工工艺
消费试验部位、试验大纲均应事先报经监理部批准
现场试验中监理工程师应施行旁站监理
试验完毕后施工应将高喷试验成果及高喷设备的详细资料报送监理部审批
2施工应在喷作业开工前14d向监理部报送详细的施工组织设计
施工组织设计应包括以下内容:〔1〕工程概况〔包括施工部位、高喷墙轴线、高喷孔位平面、剖面图等〕
〔2〕原材料〔包括水泥、外加剂等〕及供料平衡方案
各种材料需有消费厂家的出厂合格证、试验、使用说明书等和施工按合同或要求对上述材料进展抽样检测的资料
〔3〕施工程序〔包括放样、造孔、终孔、测斜、制浆、高喷作业等〕
〔4〕通过现场试验确定的高喷施工参数〔包括高喷设备、浆材配比、进浆比重、回浆比重、风压、风量、浆压、进浆流量、水压、水流量、回浆流量、定摆喷角度、旋喷角度、提升速度等〕
〔5〕施工进度〔包括工安排、典型作业循环时间等〕
〔6〕施工〔包括造孔、水泥浆的制备、高压摆喷射灌浆作业工艺参数控制、接头的处理、特殊地质条件下的处理和施工中断后的
