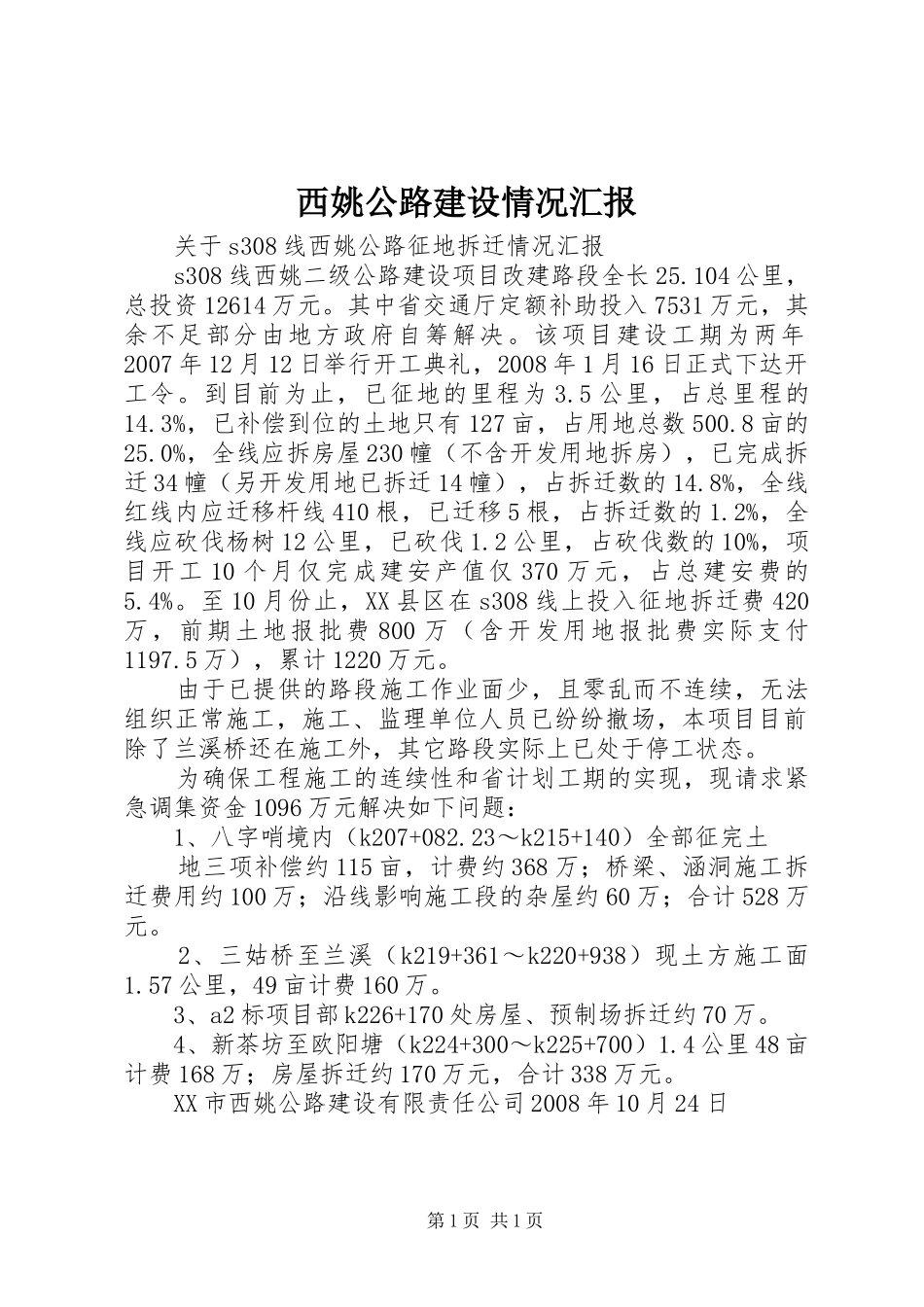

西姚公路建设情况汇报关于s308线西姚公路征地拆迁情况汇报s308线西姚二级公路建设项目改建路段全长25.104公里,总投资12614万元。其中省交通厅定额补助投入7531万元,其余不足部分由地方政府自筹解决。该项目建设工期为两年2007年12月12日举行开工典礼,2008年1月16日正式下达开工令。到目前为止,已征地的里程为3.5公里,占总里程的14.3%,已补偿到位的土地只有127亩,占用地总数500.8亩的25.0%,全线应拆房屋230幢(不含开发用地拆房),已完成拆迁34幢(另开发用地已拆迁14幢),占拆迁数的14.8%,全线红线内应迁移杆线410根,已迁移5根,占拆迁数的1.2%,全线应砍伐杨树12公里,已砍伐1.2公里,占砍伐数的10%,项目开工10个月仅完成建安产值仅370万元,占总建安费的5.4%。至10月份止,XX县区在s308线上投入征地拆迁费420万,前期土地报批费800万(含开发用地报批费实际支付1197.5万),累计1220万元。由于已提供的路段施工作业面少,且零乱而不连续,无法组织正常施工,施工、监理单位人员已纷纷撤场,本项目目前除了兰溪桥还在施工外,其它路段实际上已处于停工状态。为确保工程施工的连续性和省计划工期的实现,现请求紧急调集资金1096万元解决如下问题:1、八字哨境内(k207+082.23~k215+140)全部征完土地三项补偿约115亩,计费约368万;桥梁、涵洞施工拆迁费用约100万;沿线影响施工段的杂屋约60万;合计528万元。2、三姑桥至兰溪(k219+361~k220+938)现土方施工面1.57公里,49亩计费160万。3、a2标项目部k226+170处房屋、预制场拆迁约70万。4、新茶坊至欧阳塘(k224+300~k225+700)1.4公里48亩计费168万;房屋拆迁约170万元,合计338万元。XX市西姚公路建设有限责任公司2008年10月24日第1页共1页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

西姚公路建设情况汇报

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
