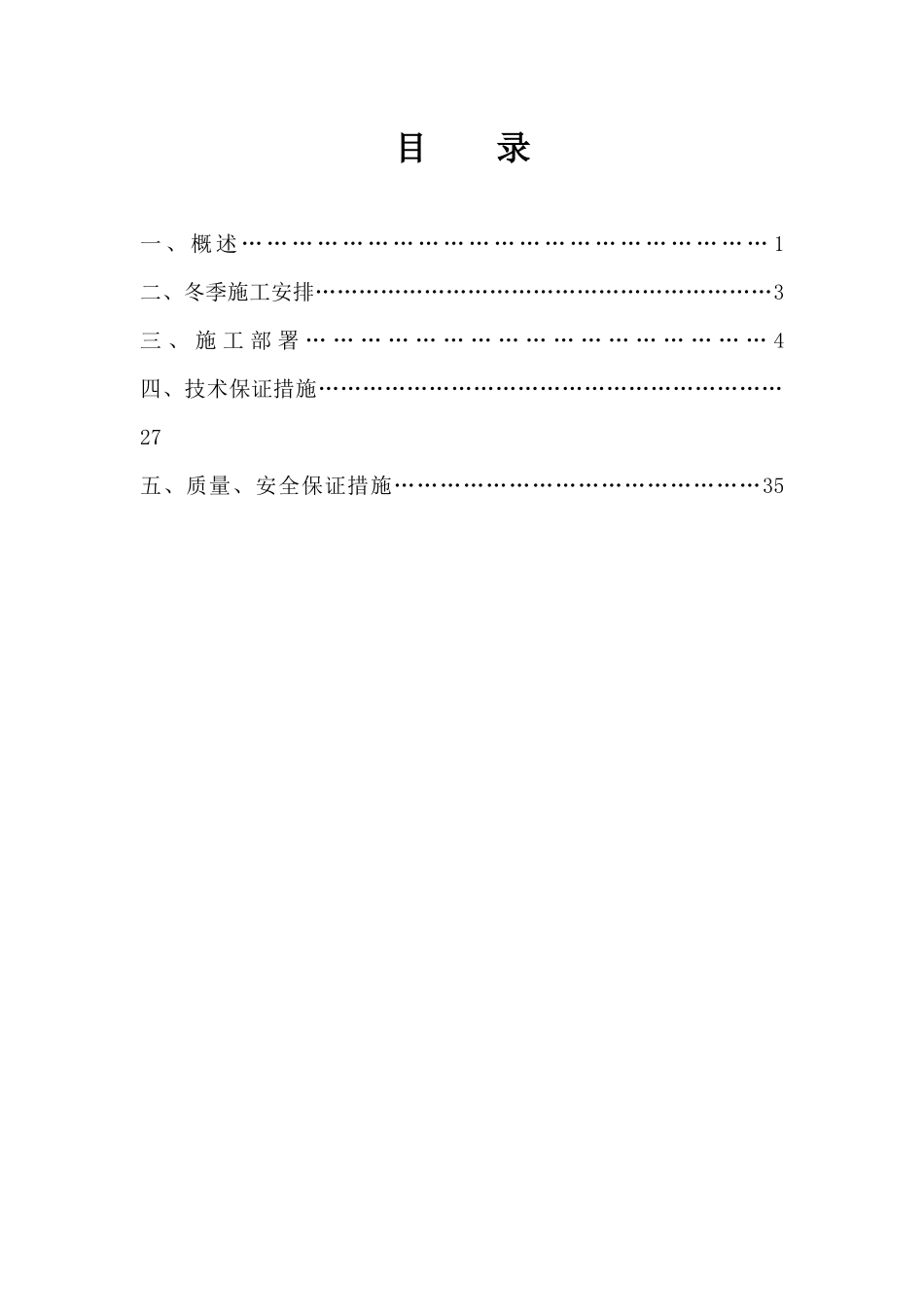

新建铁路西安至宝鸡客运专线工程冬季施工方案中铁一局西宝客专工程指挥部二O一O年十一月目录一、概述………………………………………………………1二、冬季施工安排………………………………………………………3三、施工部署……………………………………………4四、技术保证措施………………………………………………………27五、质量、安全保证措施…………………………………………35一、概述(一)、编制依据1、《新建铁路西安至宝鸡指导性施工组织设计》
2、新建铁路西安至宝鸡客专工程施工设计图及相关标准图
3、国家、铁道部现行客运专线设计、验收标准及有关的质量、安全规程等
4、陕西关中地区气温气象资料
(二)、冬季施工的确定根据《铁路路基施工规范》规定,昼夜平均气温在0℃以下且连续15d,应按低温施工办理
桥梁及混凝土施工《铁路混凝土与砌体工程施工规范》规定当环境昼夜平均气温连续3天低于5℃或最低气温低于-3℃时,混凝土工程应按冬期施工规定进行施工
《客运专线预应力混凝土预制梁暂行技术条件》规定:“3
11当昼夜平均气温低于5℃或最低气温低于-3℃,应采取保温措施,并按冬季施工处理”
关中地区冬期施工起讫日期大约在11月底~3月初,冬期总天数约110天
冬季施工方法和方案的确定根据新建铁路西安至宝鸡客专工程特点、当地气象资料、使用材料来源和工期要求等因素,通过热工计算和技术经济分析确定
(三)、气象资料本区属暖温带半湿润大陆性季风气候
四季分明,春秋适宜,夏热多雨,冬寒干燥
年平均气温13
7℃,最冷月平均气温-5
2℃,最热月平均气温24
6℃,极端最高气温41
8℃,极端最低气温-19
4℃,年平均降水量500
4mm,年平均蒸发量1154
9~1493
7mm,年平均大风(≥8级)日数1
6天,最大冻土深度建议值40cm
