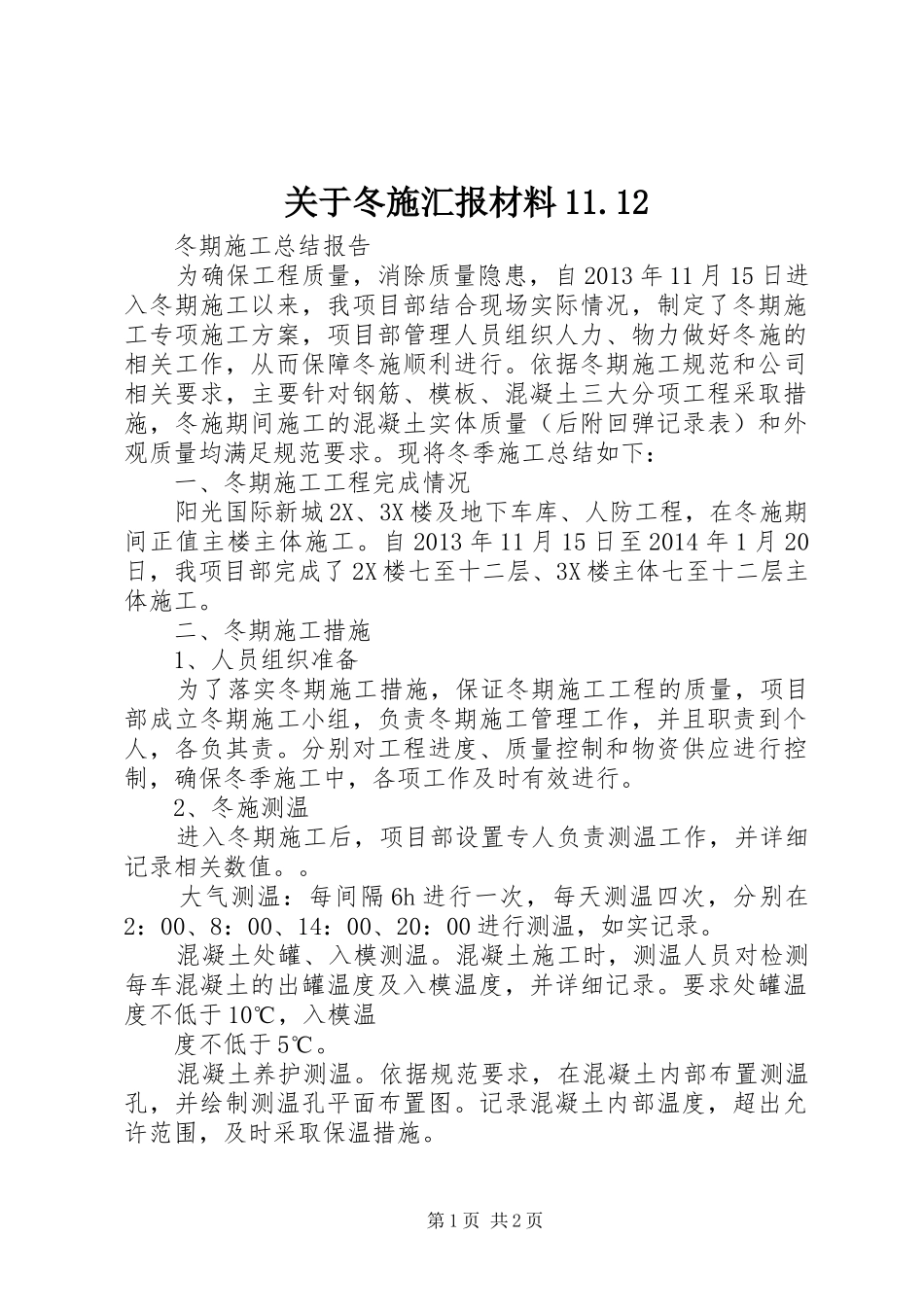

关于冬施汇报材料11
12冬期施工总结报告为确保工程质量,消除质量隐患,自2013年11月15日进入冬期施工以来,我项目部结合现场实际情况,制定了冬期施工专项施工方案,项目部管理人员组织人力、物力做好冬施的相关工作,从而保障冬施顺利进行
依据冬期施工规范和公司相关要求,主要针对钢筋、模板、混凝土三大分项工程采取措施,冬施期间施工的混凝土实体质量(后附回弹记录表)和外观质量均满足规范要求
现将冬季施工总结如下:一、冬期施工工程完成情况阳光国际新城2X、3X楼及地下车库、人防工程,在冬施期间正值主楼主体施工
自2013年11月15日至2014年1月20日,我项目部完成了2X楼七至十二层、3X楼主体七至十二层主体施工
二、冬期施工措施1、人员组织准备为了落实冬期施工措施,保证冬期施工工程的质量,项目部成立冬期施工小组,负责冬期施工管理工作,并且职责到个人,各负其责
分别对工程进度、质量控制和物资供应进行控制,确保冬季施工中,各项工作及时有效进行
2、冬施测温进入冬期施工后,项目部设置专人负责测温工作,并详细记录相关数值
大气测温:每间隔6h进行一次,每天测温四次,分别在2:00、8:00、14:00、20:00进行测温,如实记录
混凝土处罐、入模测温
混凝土施工时,测温人员对检测每车混凝土的出罐温度及入模温度,并详细记录
要求处罐温度不低于10℃,入模温度不低于5℃
混凝土养护测温
依据规范要求,在混凝土内部布置测温孔,并绘制测温孔平面布置图
记录混凝土内部温度,超出允许范围,及时采取保温措施

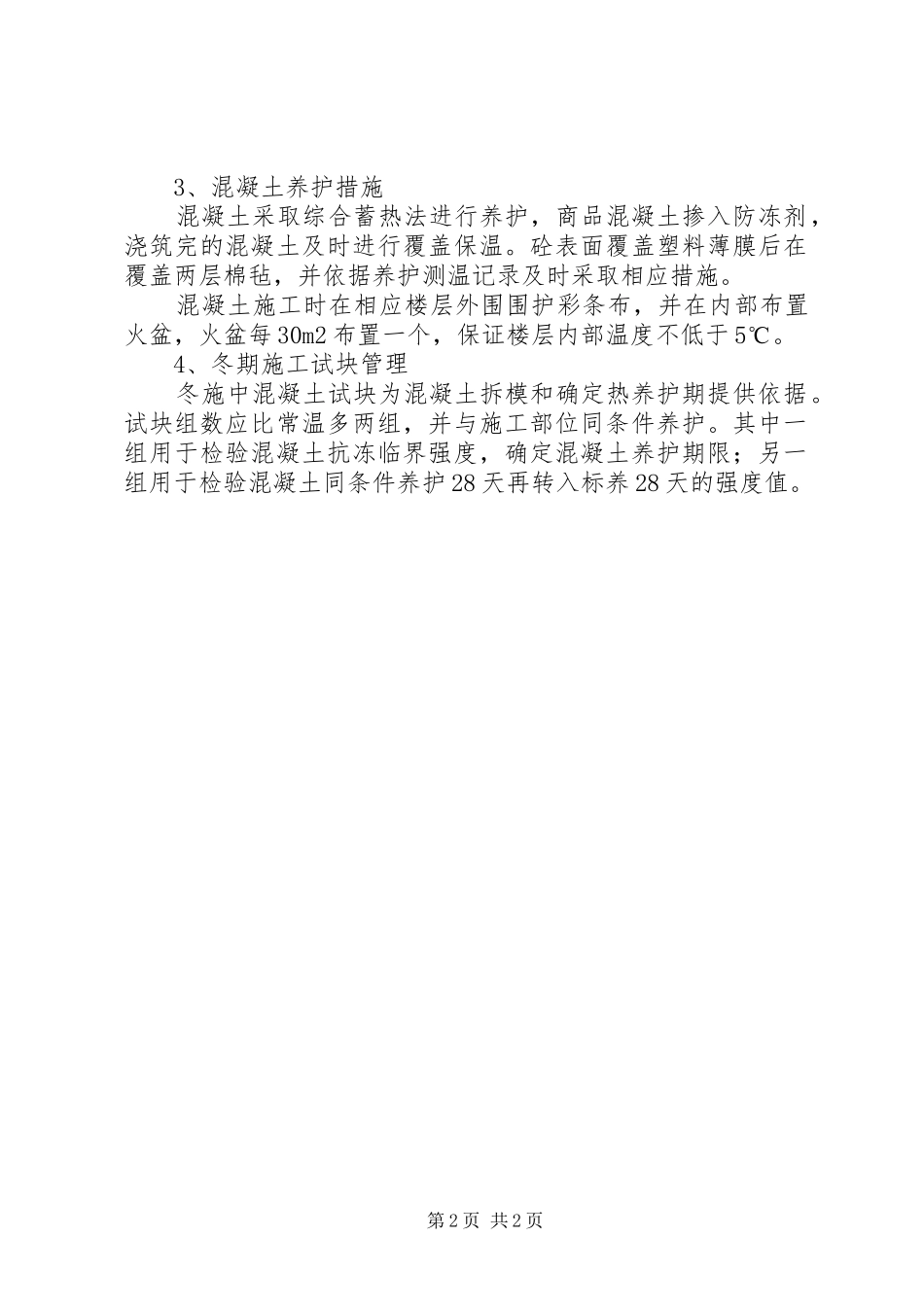

第1页共2页3、混凝土养护措施混凝土采取综合蓄热法进行养护,商品混凝土掺入防冻剂,浇筑完的混凝土及时进行覆盖保温
砼表面覆盖塑料薄膜后在覆盖两层棉毡,并依据养护测温记录及时采取相应措施
混凝土施工时在相应楼层外围围护彩条布,并在内部布置火盆,火盆每30m2布置一个,保证楼层内部温度不低于
