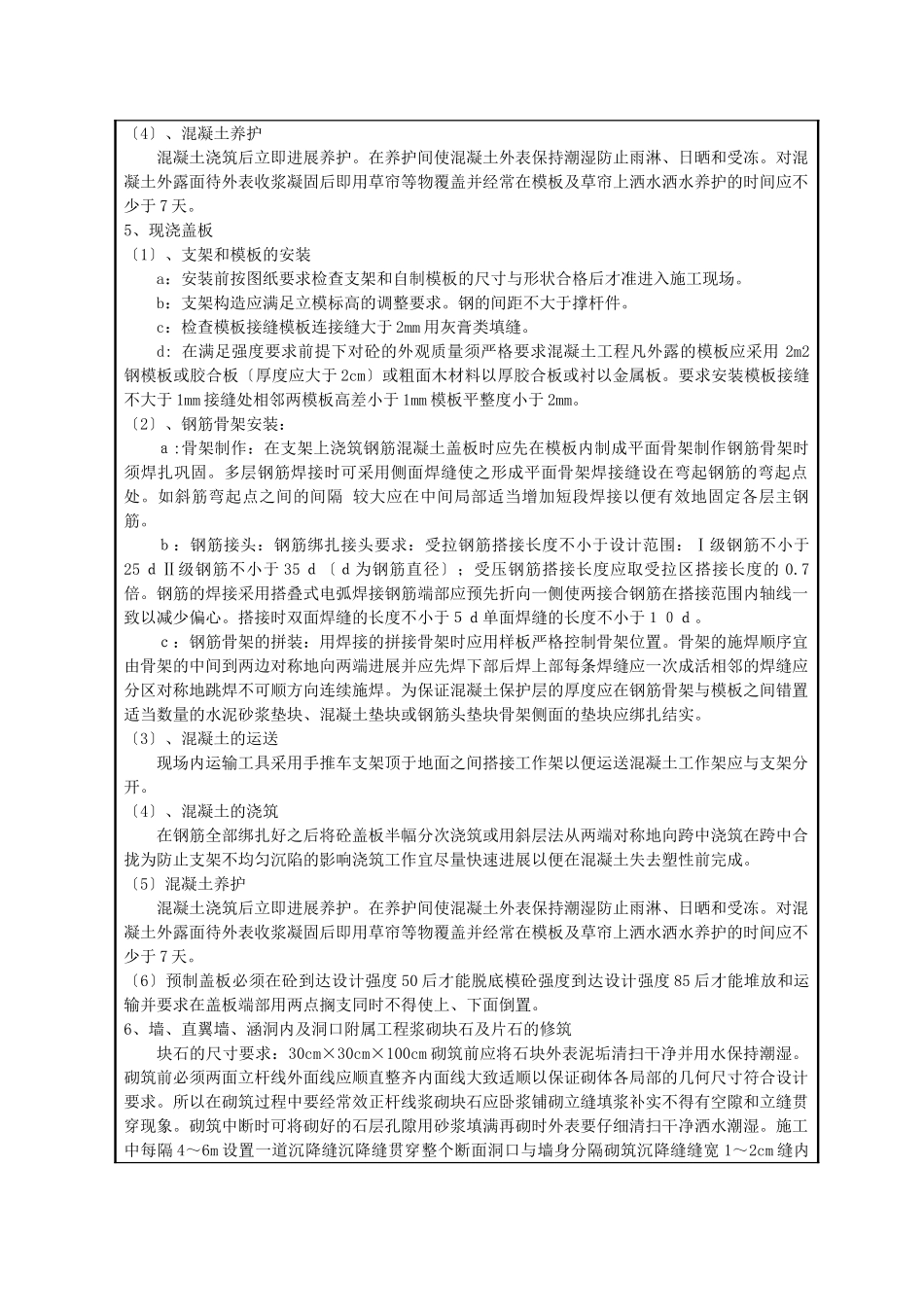

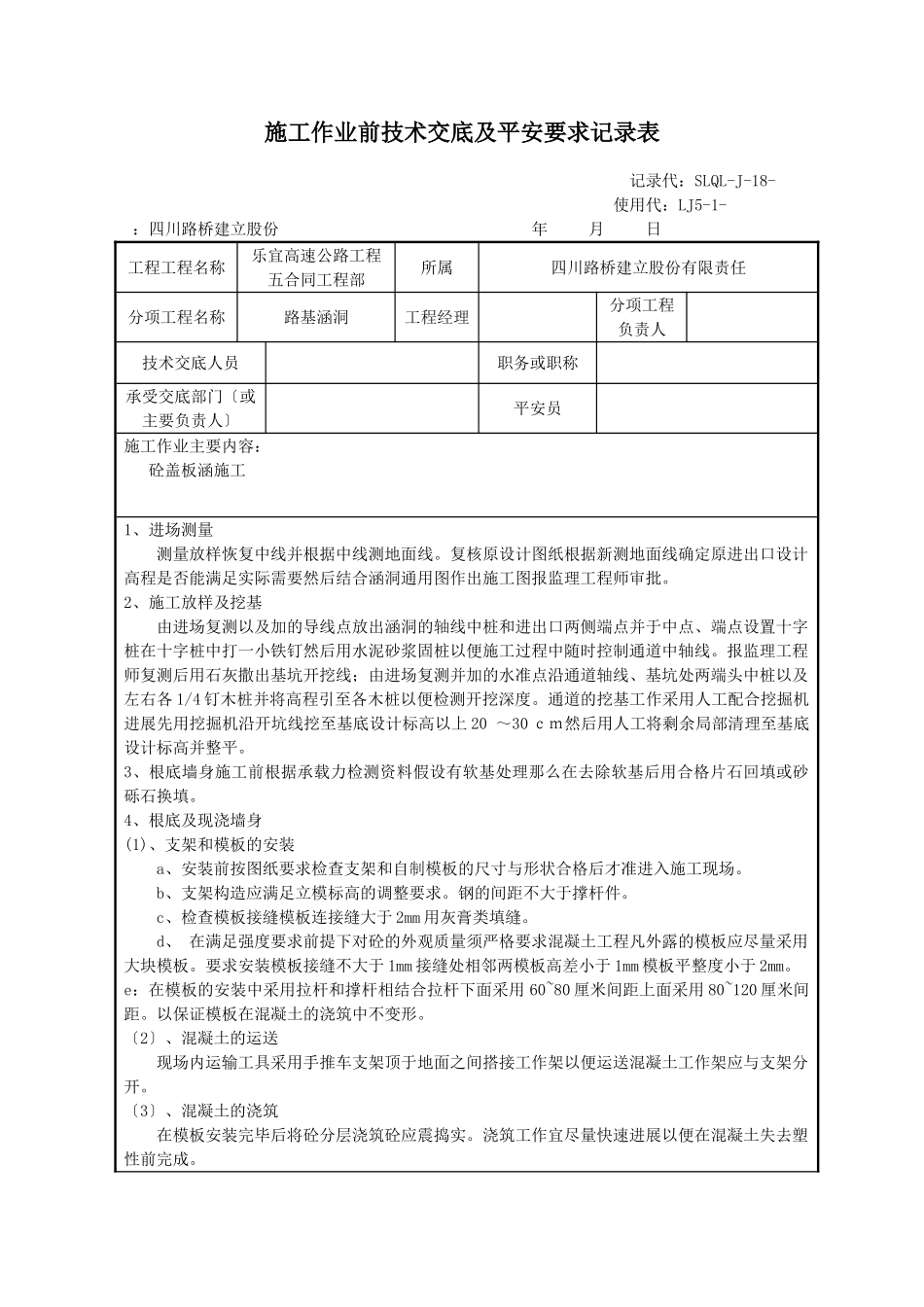

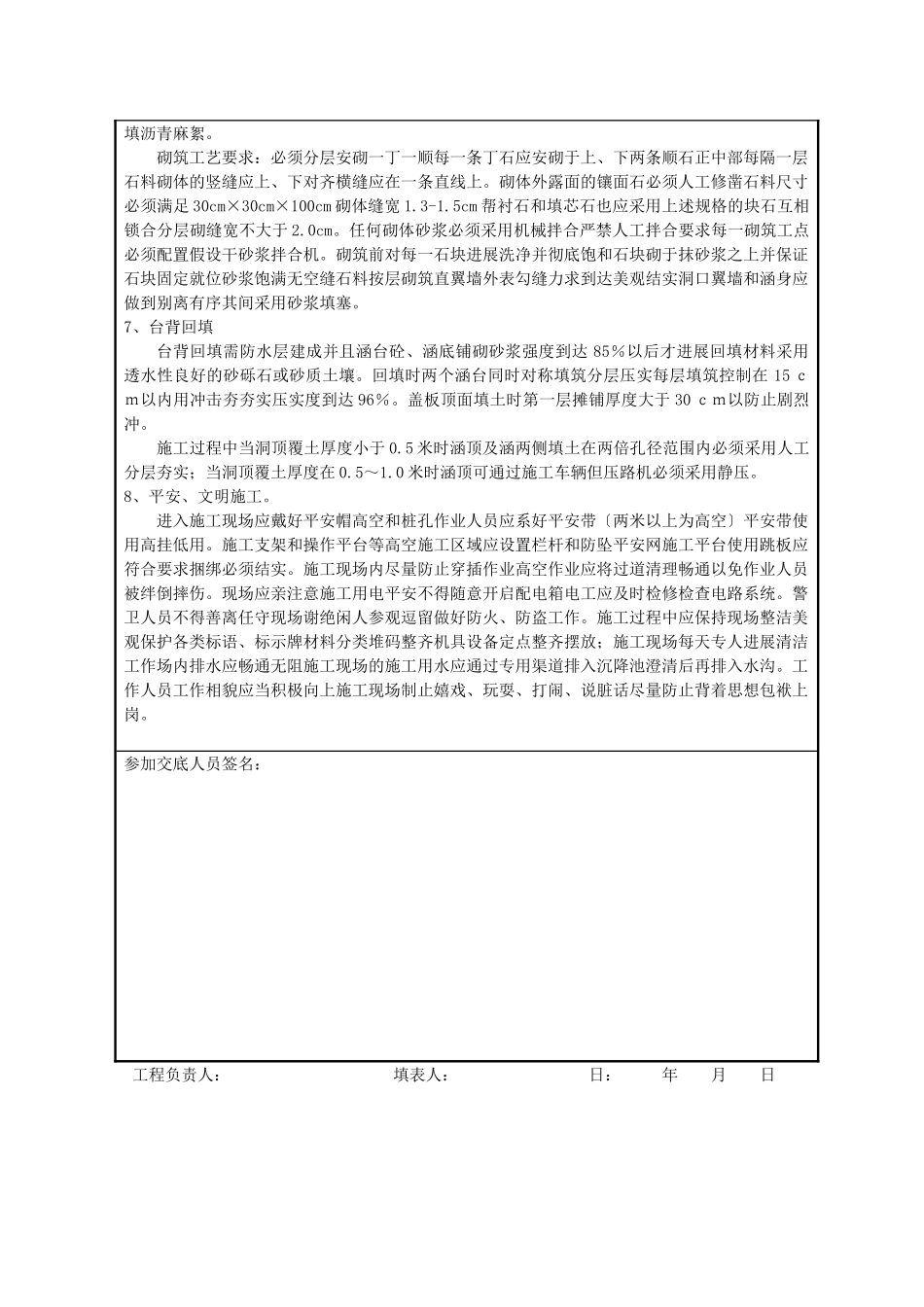

施工作业前技术交底及平安要求记录表记录代:SLQL-J-18-使用代:LJ5-1-:四川路桥建立股份年月日工程工程名称乐宜高速公路工程五合同工程部所属四川路桥建立股份有限责任分项工程名称路基涵洞工程经理分项工程负责人技术交底人员职务或职称承受交底部门〔或主要负责人〕平安员施工作业主要内容:砼盖板涵施工1、进场测量测量放样恢复中线并根据中线测地面线。复核原设计图纸根据新测地面线确定原进出口设计高程是否能满足实际需要然后结合涵洞通用图作出施工图报监理工程师审批。2、施工放样及挖基由进场复测以及加的导线点放出涵洞的轴线中桩和进出口两侧端点并于中点、端点设置十字桩在十字桩中打一小铁钉然后用水泥砂浆固桩以便施工过程中随时控制通道中轴线。报监理工程师复测后用石灰撒出基坑开挖线;由进场复测并加的水准点沿通道轴线、基坑处两端头中桩以及左右各1/4钉木桩并将高程引至各木桩以便检测开挖深度。通道的挖基工作采用人工配合挖掘机进展先用挖掘机沿开坑线挖至基底设计标高以上20~30cm然后用人工将剩余局部清理至基底设计标高并整平。3、根底墙身施工前根据承载力检测资料假设有软基处理那么在去除软基后用合格片石回填或砂砾石换填。4、根底及现浇墙身(1)、支架和模板的安装a、安装前按图纸要求检查支架和自制模板的尺寸与形状合格后才准进入施工现场。b、支架构造应满足立模标高的调整要求。钢的间距不大于撑杆件。c、检查模板接缝模板连接缝大于2mm用灰膏类填缝。d、在满足强度要求前提下对砼的外观质量须严格要求混凝土工程凡外露的模板应尽量采用大块模板。要求安装模板接缝不大于1mm接缝处相邻两模板高差小于1mm模板平整度小于2mm。e:在模板的安装中采用拉杆和撑杆相结合拉杆下面采用60~80厘米间距上面采用80~120厘米间距。以保证模板在混凝土的浇筑中不变形。〔2〕、混凝土的运送现场内运输工具采用手推车支架顶于地面之间搭接工作架以便运送混凝土工作架应与支架分开。〔3〕、混凝土的浇筑在模板安装完毕后将砼分层浇筑砼应震捣实。浇筑工作宜尽量快速进展以便在混凝土失去塑性前完成。〔4〕、混凝土养护混凝土浇筑后立即进展养护。在养护间使混凝土外表保持潮湿防止雨淋、日晒和受冻。对混凝土外露面待外表收浆凝固后即用草帘等物覆盖并经常在模板及草帘上洒水洒水养护的时间应不少于7天。5、现浇盖板〔1〕、支架和模板的安装a:安装前按图纸要求检查支架和自制模板的尺寸与形状合格后才准进入施工现场。b:支架构造应满足立模标高的调整要求。钢的间距不大于撑杆件。c:检查模板接缝模板连接缝大于2mm用灰膏类填缝。d:在满足强度要求前提下对砼的外观质量须严格要求混凝土工程凡外露的模板应采用2m2钢模板或胶合板〔厚度应大于2cm〕或粗面木材料以厚胶合板或衬以金属板。要求安装模板接缝不大于1mm接缝处相邻两模板高差小于1mm模板平整度小于2mm。〔2〕、钢筋骨架安装:a:骨架制作:在支架上浇筑钢筋混凝土盖板时应先在模板内制成平面骨架制作钢筋骨架时须焊扎巩固。多层钢筋焊接时可采用侧面焊缝使之形成平面骨架焊接缝设在弯起钢筋的弯起点处。如斜筋弯起点之间的间隔较大应在中间局部适当增加短段焊接以便有效地固定各层主钢筋。b:钢筋接头:钢筋绑扎接头要求:受拉钢筋搭接长度不小于设计范围:Ⅰ级钢筋不小于25dⅡ级钢筋不小于35d〔d为钢筋直径〕;受压钢筋搭接长度应取受拉区搭接长度的0.7倍。钢筋的焊接采用搭叠式电弧焊接钢筋端部应预先折向一侧使两接合钢筋在搭接范围内轴线一致以减少偏心。搭接时双面焊缝的长度不小于5d单面焊缝的长度不小于10d。c:钢筋骨架的拼装:用焊接的拼接骨架时应用样板严格控制骨架位置。骨架的施焊顺序宜由骨架的中间到两边对称地向两端进展并应先焊下部后焊上部每条焊缝应一次成活相邻的焊缝应分区对称地跳焊不可顺方向连续施焊。为保证混凝土保护层的厚度应在钢筋骨架与模板之间错置适当数量的水泥砂浆垫块、混凝土垫块或钢筋头垫块骨架侧面的垫块应绑扎结实。〔3〕、混凝土的运送现场内运输工具采用手推车支架顶于地面之间搭接工作架以便运送混凝土工作架应与支架分开。〔4〕、混凝土的浇筑...
