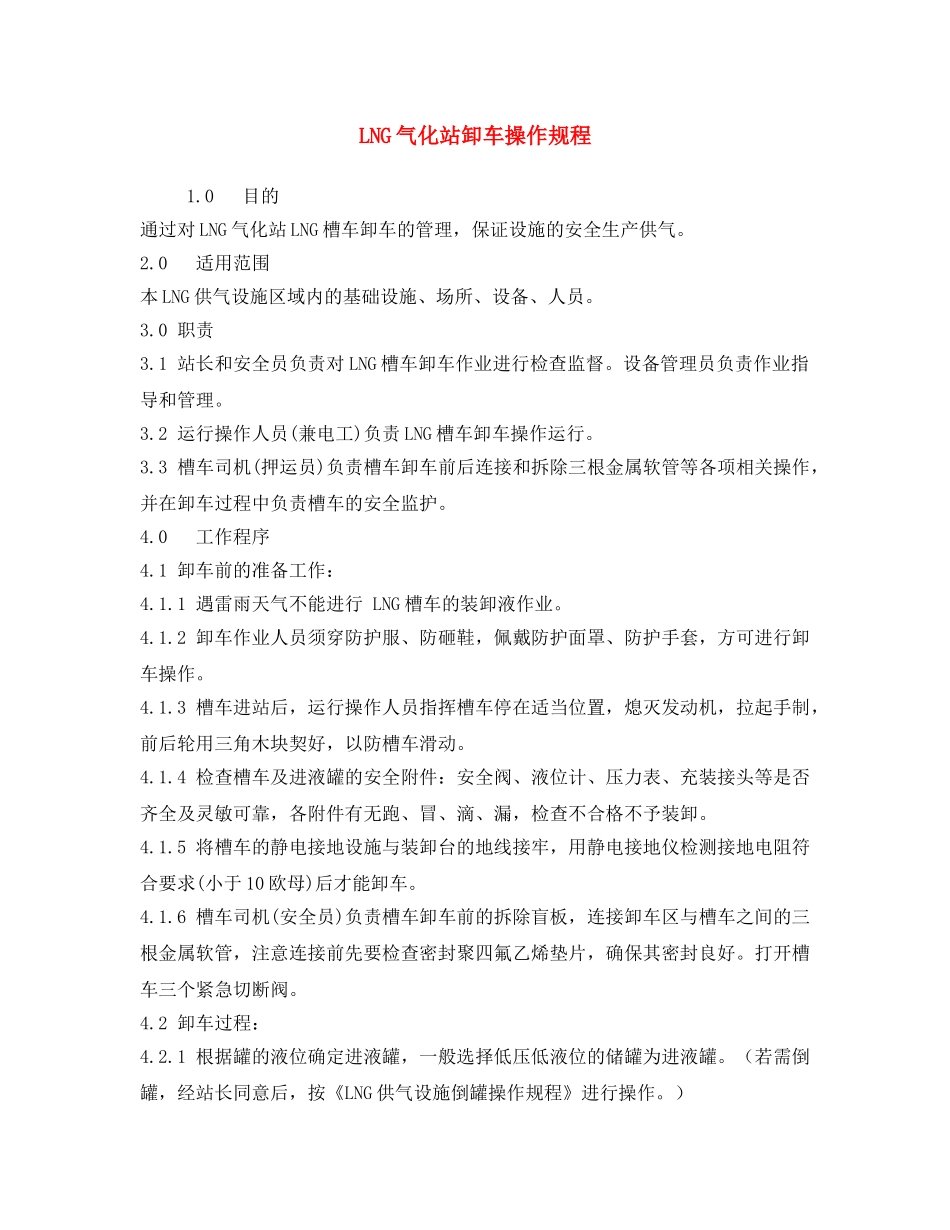

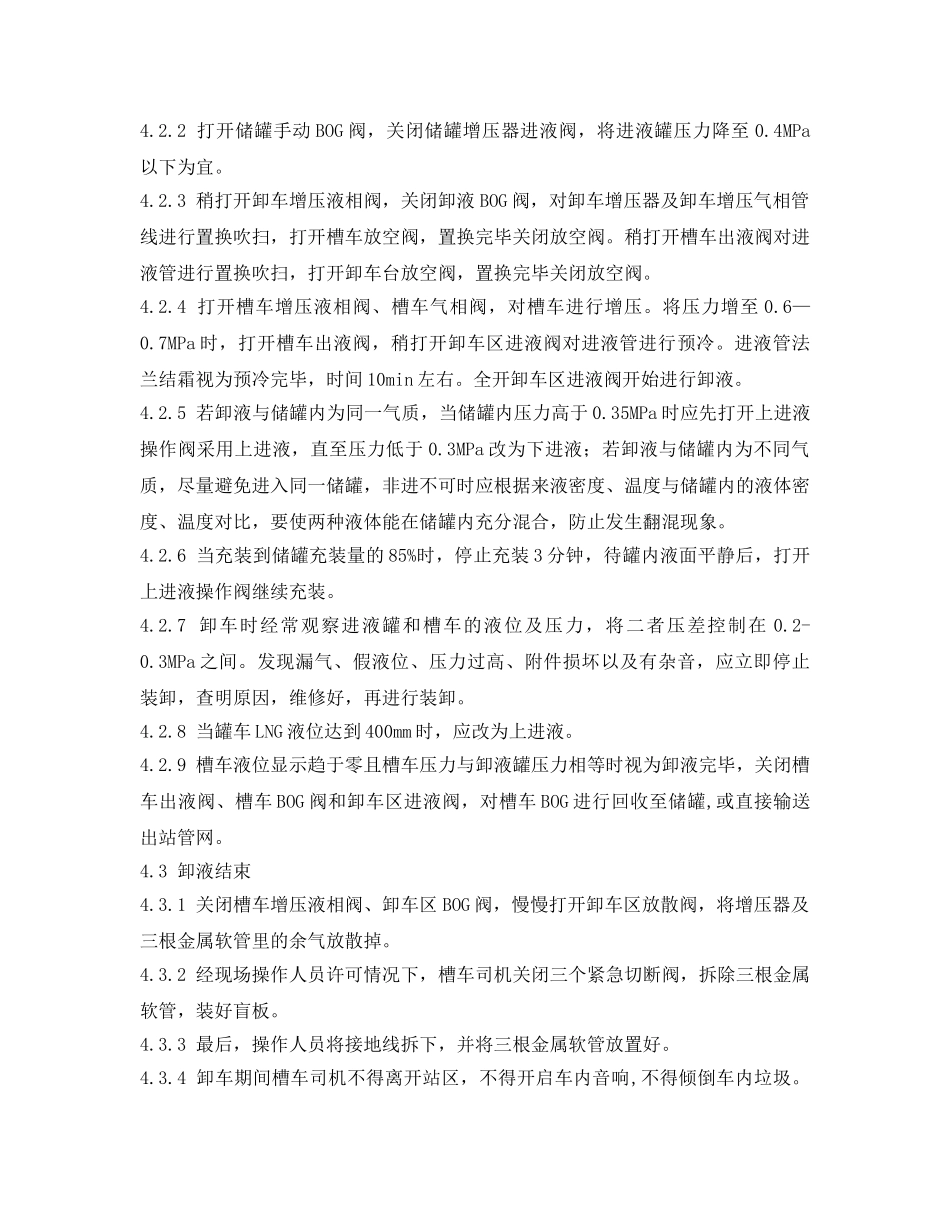

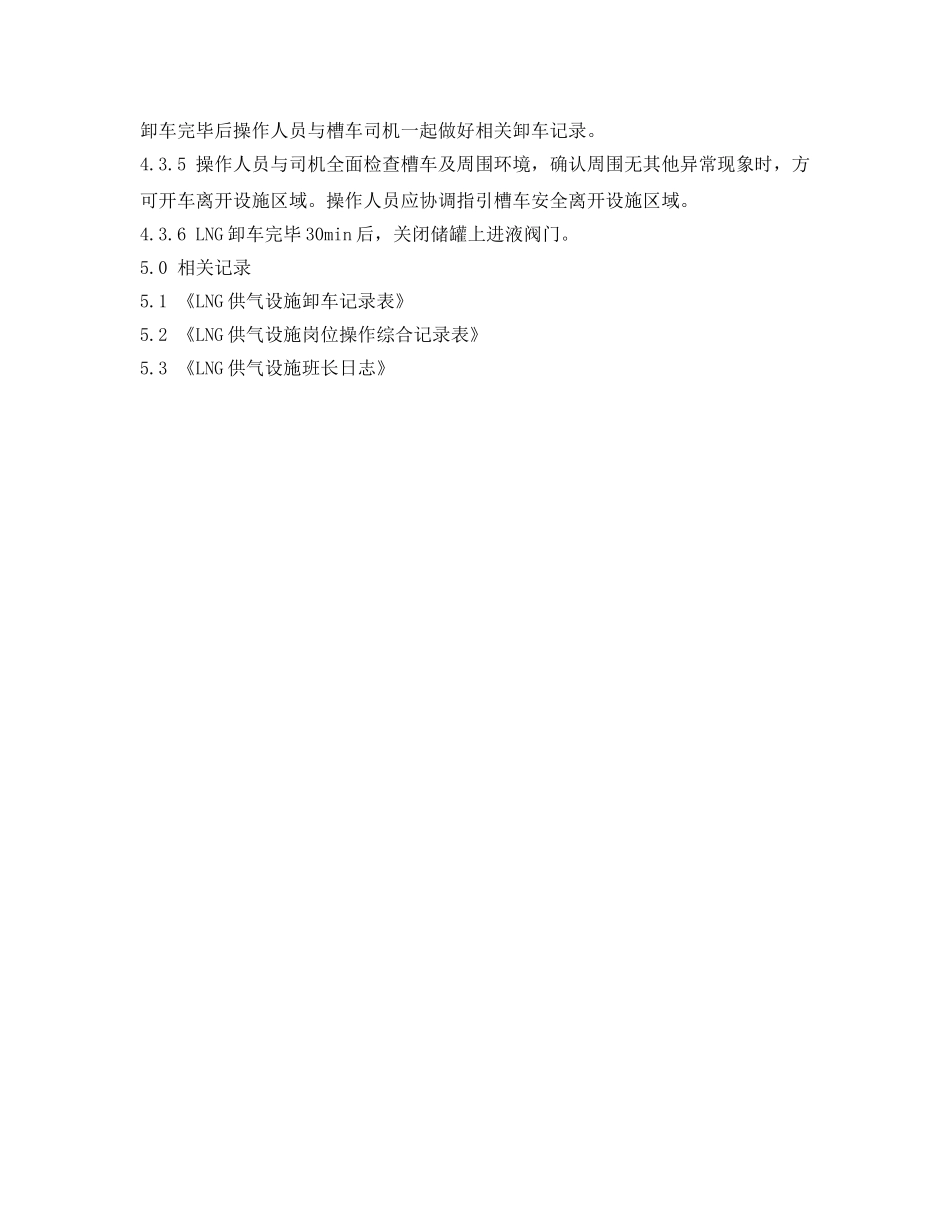

LNG气化站卸车操作规程1
0目的通过对LNG气化站LNG槽车卸车的管理,保证设施的安全生产供气
0适用范围本LNG供气设施区域内的基础设施、场所、设备、人员
1站长和安全员负责对LNG槽车卸车作业进行检查监督
设备管理员负责作业指导和管理
2运行操作人员(兼电工)负责LNG槽车卸车操作运行
3槽车司机(押运员)负责槽车卸车前后连接和拆除三根金属软管等各项相关操作,并在卸车过程中负责槽车的安全监护
0工作程序4
1卸车前的准备工作:4
1遇雷雨天气不能进行LNG槽车的装卸液作业
2卸车作业人员须穿防护服、防砸鞋,佩戴防护面罩、防护手套,方可进行卸车操作
3槽车进站后,运行操作人员指挥槽车停在适当位置,熄灭发动机,拉起手制,前后轮用三角木块契好,以防槽车滑动
4检查槽车及进液罐的安全附件:安全阀、液位计、压力表、充装接头等是否齐全及灵敏可靠,各附件有无跑、冒、滴、漏,检查不合格不予装卸
5将槽车的静电接地设施与装卸台的地线接牢,用静电接地仪检测接地电阻符合要求(小于10欧母)后才能卸车
6槽车司机(安全员)负责槽车卸车前的拆除盲板,连接卸车区与槽车之间的三根金属软管,注意连接前先要检查密封聚四氟乙烯垫片,确保其密封良好
打开槽车三个紧急切断阀
2卸车过程:4
1根据罐的液位确定进液罐,一般选择低压低液位的储罐为进液罐
(若需倒罐,经站长同意后,按《LNG供气设施倒罐操作规程》进行操作
2打开储罐手动BOG阀,关闭储罐增压器进液阀,将进液罐压力降至0
4MPa以下为宜
3稍打开卸车增压液相阀,关闭卸液BOG阀,对卸车增压器及卸车增压气相管线进行置换吹扫,打开槽车放空阀,置换完毕关闭放空阀
稍打开槽车出液阀对进液管进行置换吹扫,打开卸车台放空阀,置换完毕关闭放空阀
