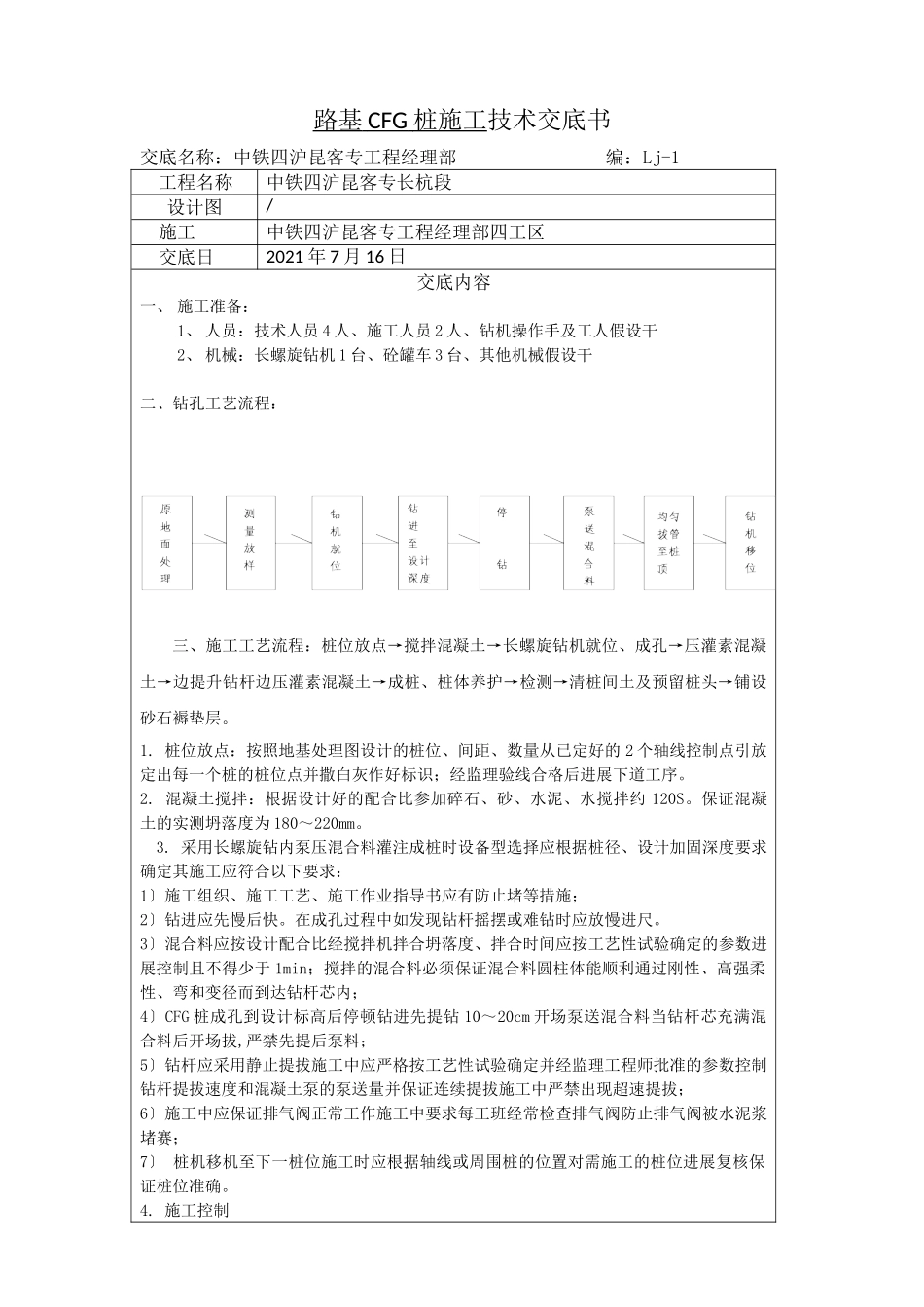

路基CFG桩施工技术交底书交底名称:中铁四沪昆客专工程经理部编:Lj-1工程名称中铁四沪昆客专长杭段设计图/施工中铁四沪昆客专工程经理部四工区交底日2021年7月16日交底内容一、施工准备:1、人员:技术人员4人、施工人员2人、钻机操作手及工人假设干2、机械:长螺旋钻机1台、砼罐车3台、其他机械假设干二、钻孔工艺流程:三、施工工艺流程:桩位放点→搅拌混凝土→长螺旋钻机就位、成孔→压灌素混凝土→边提升钻杆边压灌素混凝土→成桩、桩体养护→检测→清桩间土及预留桩头→铺设砂石褥垫层
桩位放点:按照地基处理图设计的桩位、间距、数量从已定好的2个轴线控制点引放定出每一个桩的桩位点并撒白灰作好标识;经监理验线合格后进展下道工序
混凝土搅拌:根据设计好的配合比参加碎石、砂、水泥、水搅拌约120S
保证混凝土的实测坍落度为180~220mm
采用长螺旋钻内泵压混合料灌注成桩时设备型选择应根据桩径、设计加固深度要求确定其施工应符合以下要求:1〕施工组织、施工工艺、施工作业指导书应有防止堵等措施;2〕钻进应先慢后快
在成孔过程中如发现钻杆摇摆或难钻时应放慢进尺
3〕混合料应按设计配合比经搅拌机拌合坍落度、拌合时间应按工艺性试验确定的参数进展控制且不得少于1min;搅拌的混合料必须保证混合料圆柱体能顺利通过刚性、高强柔性、弯和变径而到达钻杆芯内;4〕CFG桩成孔到设计标高后停顿钻进先提钻10~20cm开场泵送混合料当钻杆芯充满混合料后开场拔,严禁先提后泵料;5〕钻杆应采用静止提拔施工中应严格按工艺性试验确定并经监理工程师批准的参数控制钻杆提拔速度和混凝土泵的泵送量并保证连续提拔施工中严禁出现超速提拔;6〕施工中应保证排气阀正常工作施工中要求每工班经常检查排气阀防止排气阀被水泥浆堵赛;7〕桩机移机至下一桩位施工时应根据轴线或周围桩的位置对需施工的桩位进展复核保证桩位准确

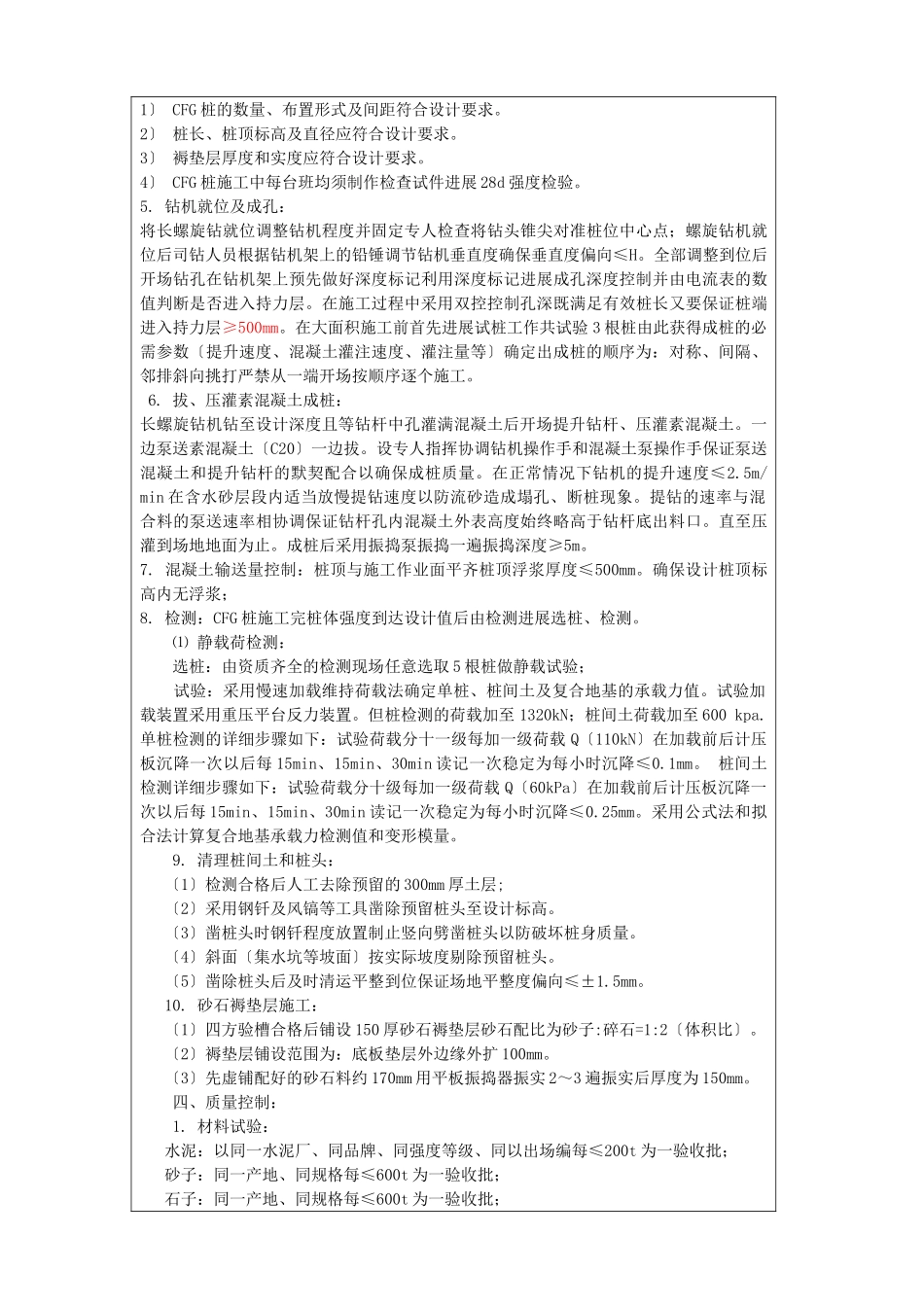

施工控制1〕
