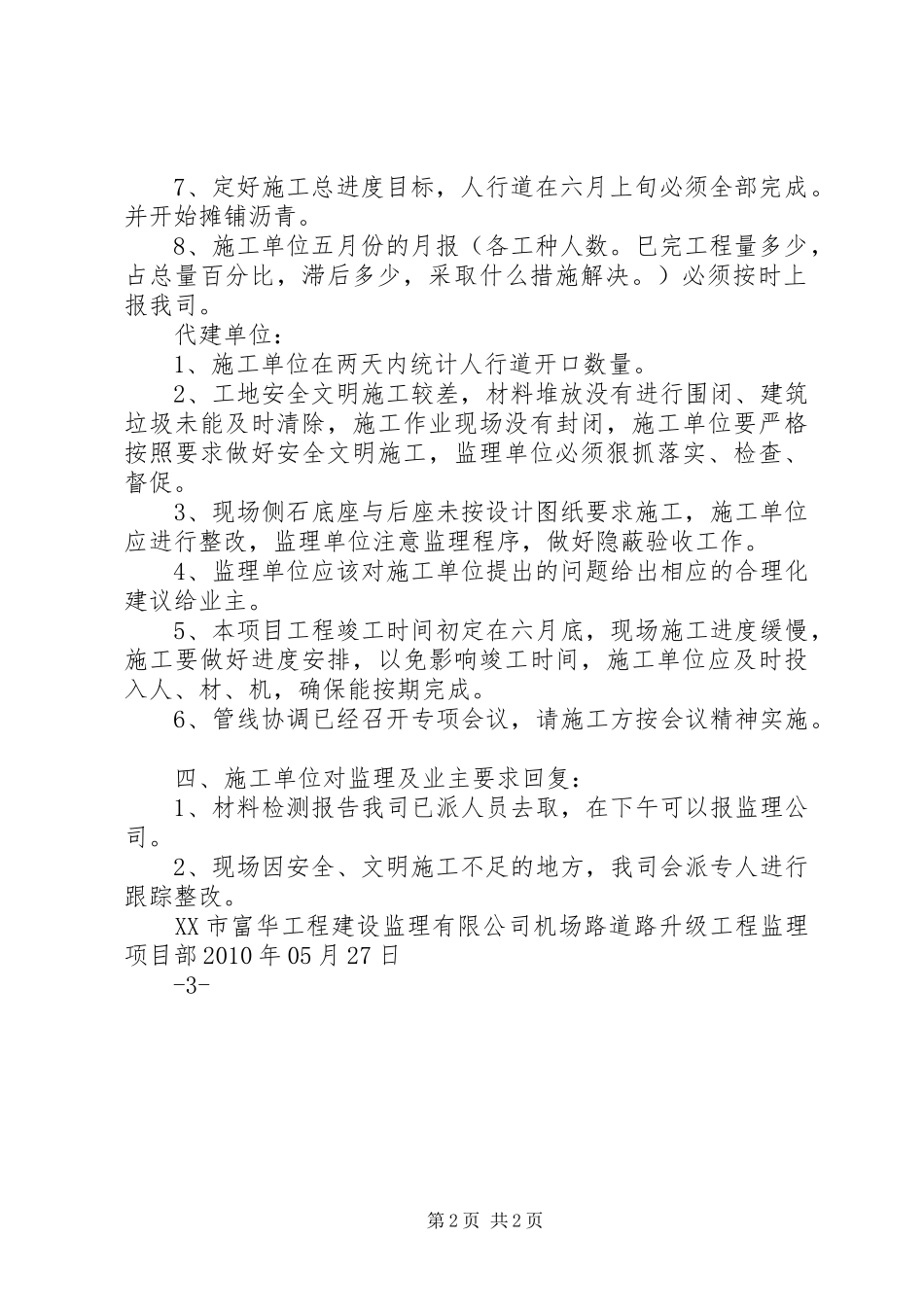

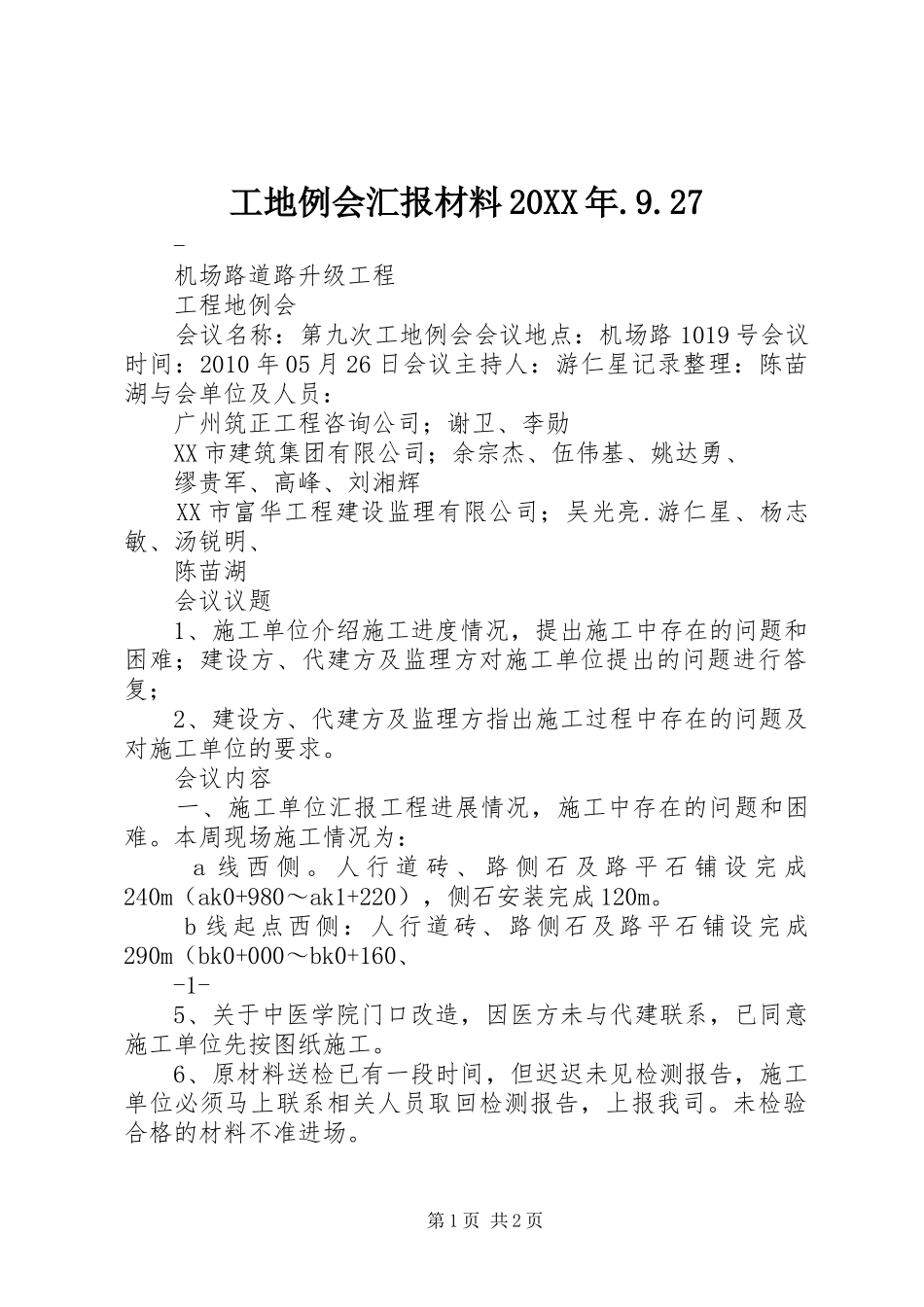

工地例会汇报材料20XX年
27-机场路道路升级工程工程地例会会议名称:第九次工地例会会议地点:机场路1019号会议时间:2010年05月26日会议主持人:游仁星记录整理:陈苗湖与会单位及人员:广州筑正工程咨询公司;谢卫、李勋XX市建筑集团有限公司;余宗杰、伍伟基、姚达勇、缪贵军、高峰、刘湘辉XX市富华工程建设监理有限公司;吴光亮
游仁星、杨志敏、汤锐明、陈苗湖会议议题1、施工单位介绍施工进度情况,提出施工中存在的问题和困难;建设方、代建方及监理方对施工单位提出的问题进行答复;2、建设方、代建方及监理方指出施工过程中存在的问题及对施工单位的要求
会议内容一、施工单位汇报工程进展情况,施工中存在的问题和困难
本周现场施工情况为:a线西侧
人行道砖、路侧石及路平石铺设完成240m(ak0+980~ak1+220),侧石安装完成120m
b线起点西侧:人行道砖、路侧石及路平石铺设完成290m(bk0+000~bk0+160、-1-5、关于中医学院门口改造,因医方未与代建联系,已同意施工单位先按图纸施工
6、原材料送检已有一段时间,但迟迟未见检测报告,施工单位必须马上联系相关人员取回检测报告,上报我司
未检验合格的材料不准进场
第1页共2页7、定好施工总进度目标,人行道在六月上旬必须全部完成
并开始摊铺沥青
8、施工单位五月份的月报(各工种人数
巳完工程量多少,占总量百分比,滞后多少,采取什么措施解决
)必须按时上报我司
代建单位:1、施工单位在两天内统计人行道开口数量
2、工地安全文明施工较差,材料堆放没有进行围闭、建筑垃圾未能及时清除,施工作业现场没有封闭,施工单位要严格按照要求做好安全文明施工,监理单位必须狠抓落实、检查、督促
3、现场侧石底座与后座未按设计图纸要求施工,施工单位应进行整改,监理单位注意监理程序,做好隐蔽验收工作
4、监理单位应该对施工单位提出的问题给出相
