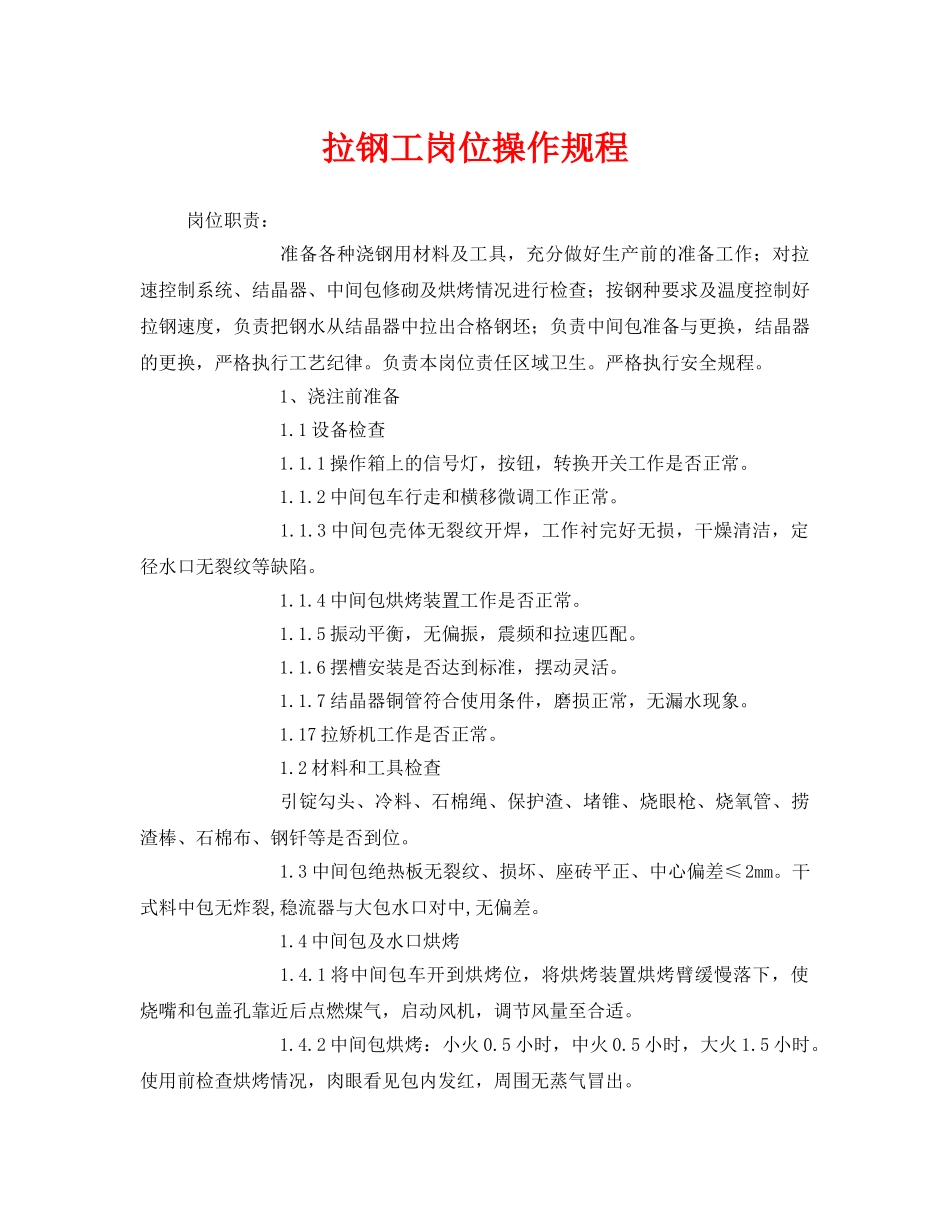

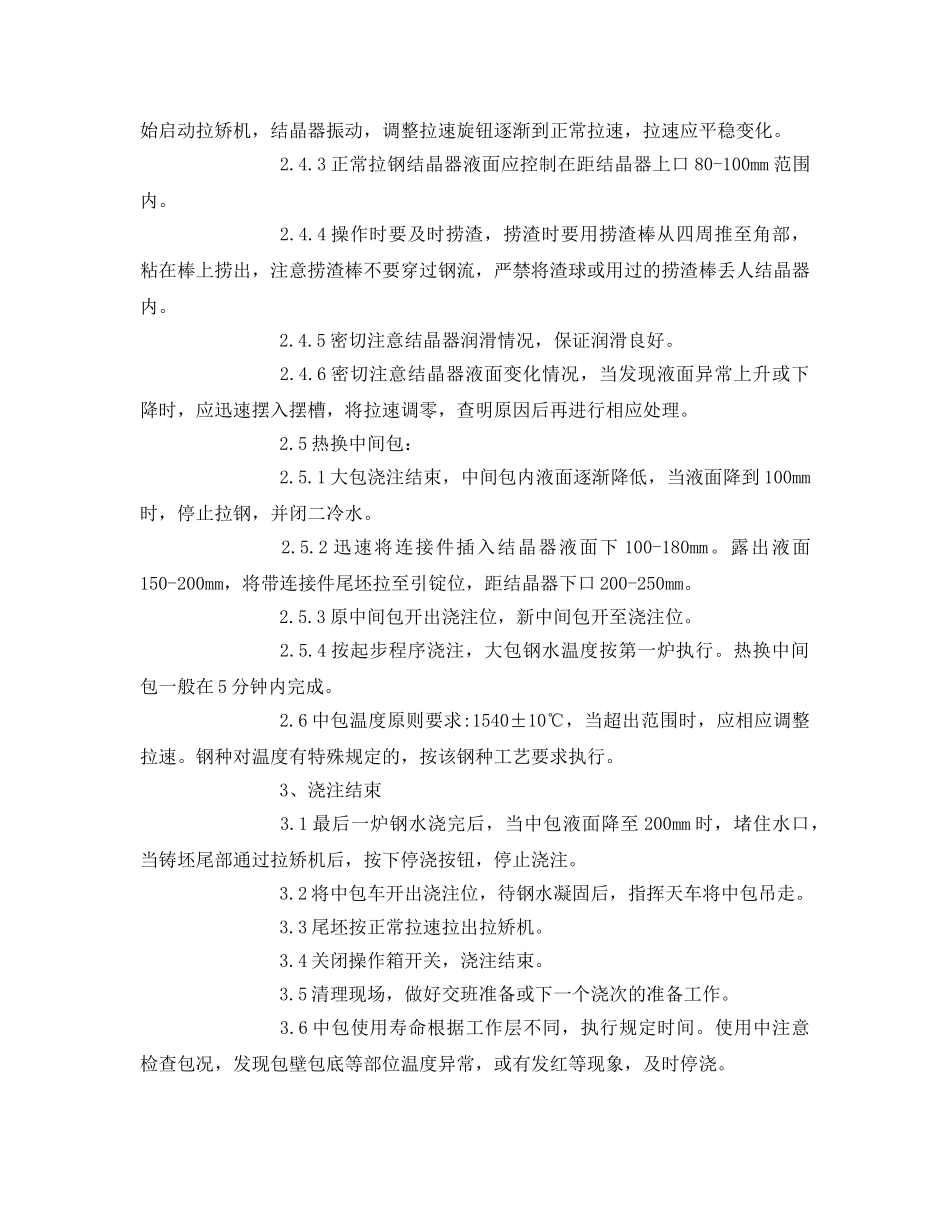

拉钢工岗位操作规程岗位职责:准备各种浇钢用材料及工具,充分做好生产前的准备工作;对拉速控制系统、结晶器、中间包修砌及烘烤情况进行检查;按钢种要求及温度控制好拉钢速度,负责把钢水从结晶器中拉出合格钢坯;负责中间包准备与更换,结晶器的更换,严格执行工艺纪律
负责本岗位责任区域卫生
严格执行安全规程
1、浇注前准备1
1设备检查1
1操作箱上的信号灯,按钮,转换开关工作是否正常
2中间包车行走和横移微调工作正常
3中间包壳体无裂纹开焊,工作衬完好无损,干燥清洁,定径水口无裂纹等缺陷
4中间包烘烤装置工作是否正常
5振动平衡,无偏振,震频和拉速匹配
6摆槽安装是否达到标准,摆动灵活
7结晶器铜管符合使用条件,磨损正常,无漏水现象
17拉矫机工作是否正常
2材料和工具检查引锭勾头、冷料、石棉绳、保护渣、堵锥、烧眼枪、烧氧管、捞渣棒、石棉布、钢钎等是否到位
3中间包绝热板无裂纹、损坏、座砖平正、中心偏差≤2mm
干式料中包无炸裂,稳流器与大包水口对中,无偏差
4中间包及水口烘烤1
1将中间包车开到烘烤位,将烘烤装置烘烤臂缓慢落下,使烧嘴和包盖孔靠近后点燃煤气,启动风机,调节风量至合适
2中间包烘烤:小火0
5小时,中火0
5小时,大火1
使用前检查烘烤情况,肉眼看见包内发红,周围无蒸气冒出
3当钢水包在吹氩站吹氩时,停中间包烘烧,先关闭风机阀门,后关闭煤气,抬起烘烤臂
4将中包车开到浇注位并重新对中
5将滑块放入烘烤箱上烘烤,烘烤到30-50℃
5中包水口快换机构检查1
1弹簧压距正常,开口小于1mm,且两侧开口相同
2更换滑块后,裸露部分滑块无损伤
3油缸支架无变形,无开焊,滑道内无杂物,无夹钢
6送引锭操作1
1首先检查各转换开关是否在自动
