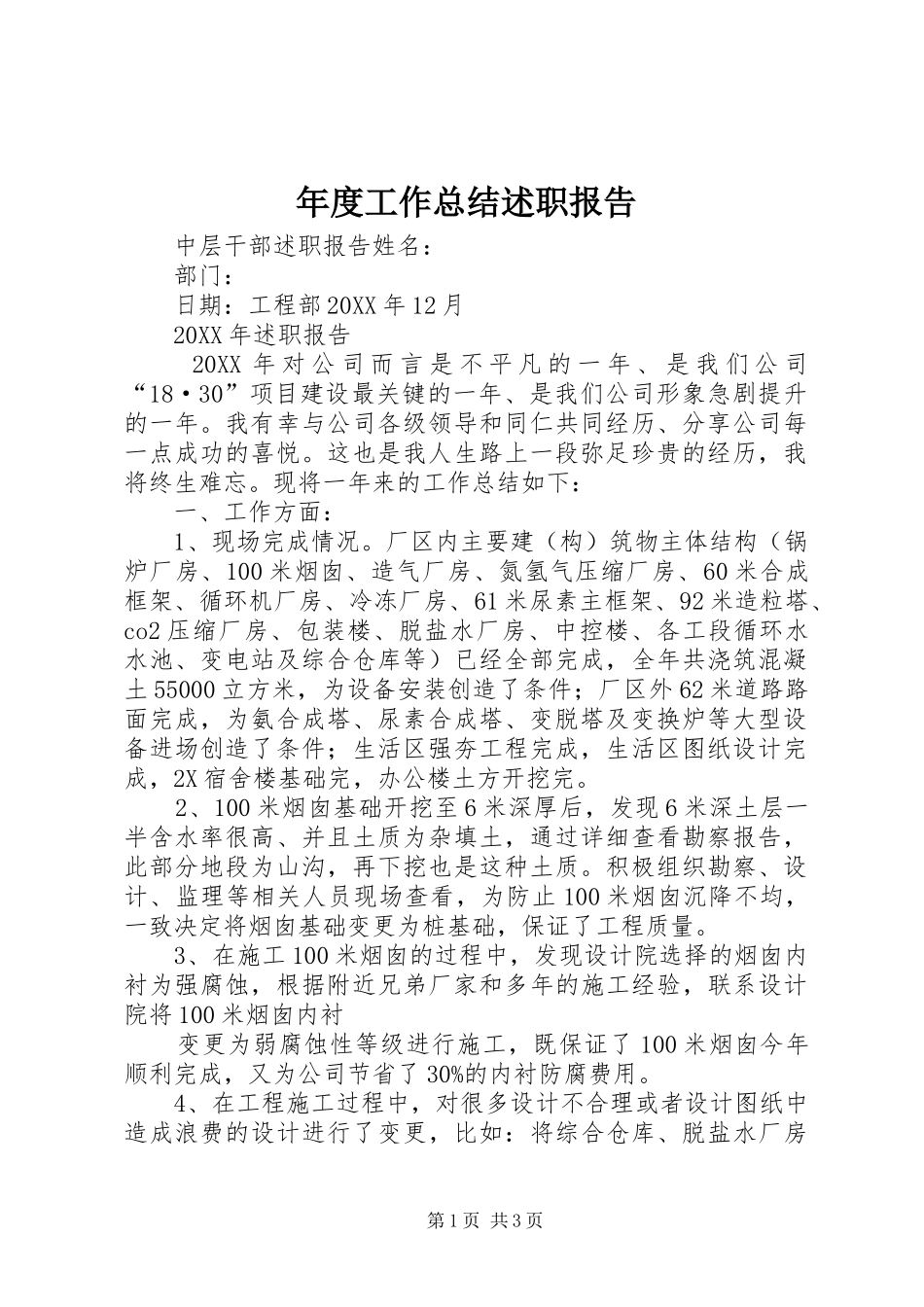

年度工作总结述职报告中层干部述职报告姓名:部门:日期:工程部20XX年12月20XX年述职报告20XX年对公司而言是不平凡的一年、是我们公司“18·30”项目建设最关键的一年、是我们公司形象急剧提升的一年
我有幸与公司各级领导和同仁共同经历、分享公司每一点成功的喜悦
这也是我人生路上一段弥足珍贵的经历,我将终生难忘
现将一年来的工作总结如下:一、工作方面:1、现场完成情况
厂区内主要建(构)筑物主体结构(锅炉厂房、100米烟囱、造气厂房、氮氢气压缩厂房、60米合成框架、循环机厂房、冷冻厂房、61米尿素主框架、92米造粒塔、co2压缩厂房、包装楼、脱盐水厂房、中控楼、各工段循环水水池、变电站及综合仓库等)已经全部完成,全年共浇筑混凝土55000立方米,为设备安装创造了条件;厂区外62米道路路面完成,为氨合成塔、尿素合成塔、变脱塔及变换炉等大型设备进场创造了条件;生活区强夯工程完成,生活区图纸设计完成,2X宿舍楼基础完,办公楼土方开挖完
2、100米烟囱基础开挖至6米深厚后,发现6米深土层一半含水率很高、并且土质为杂填土,通过详细查看勘察报告,此部分地段为山沟,再下挖也是这种土质
积极组织勘察、设计、监理等相关人员现场查看,为防止100米烟囱沉降不均,一致决定将烟囱基础变更为桩基础,保证了工程质量
3、在施工100米烟囱的过程中,发现设计院选择的烟囱内衬为强腐蚀,根据附近兄弟厂家和多年的施工经验,联系设计院将100米烟囱内衬变更为弱腐蚀性等级进行施工,既保证了100米烟囱今年顺利完成,又为公司节省了30%的内衬防腐费用
