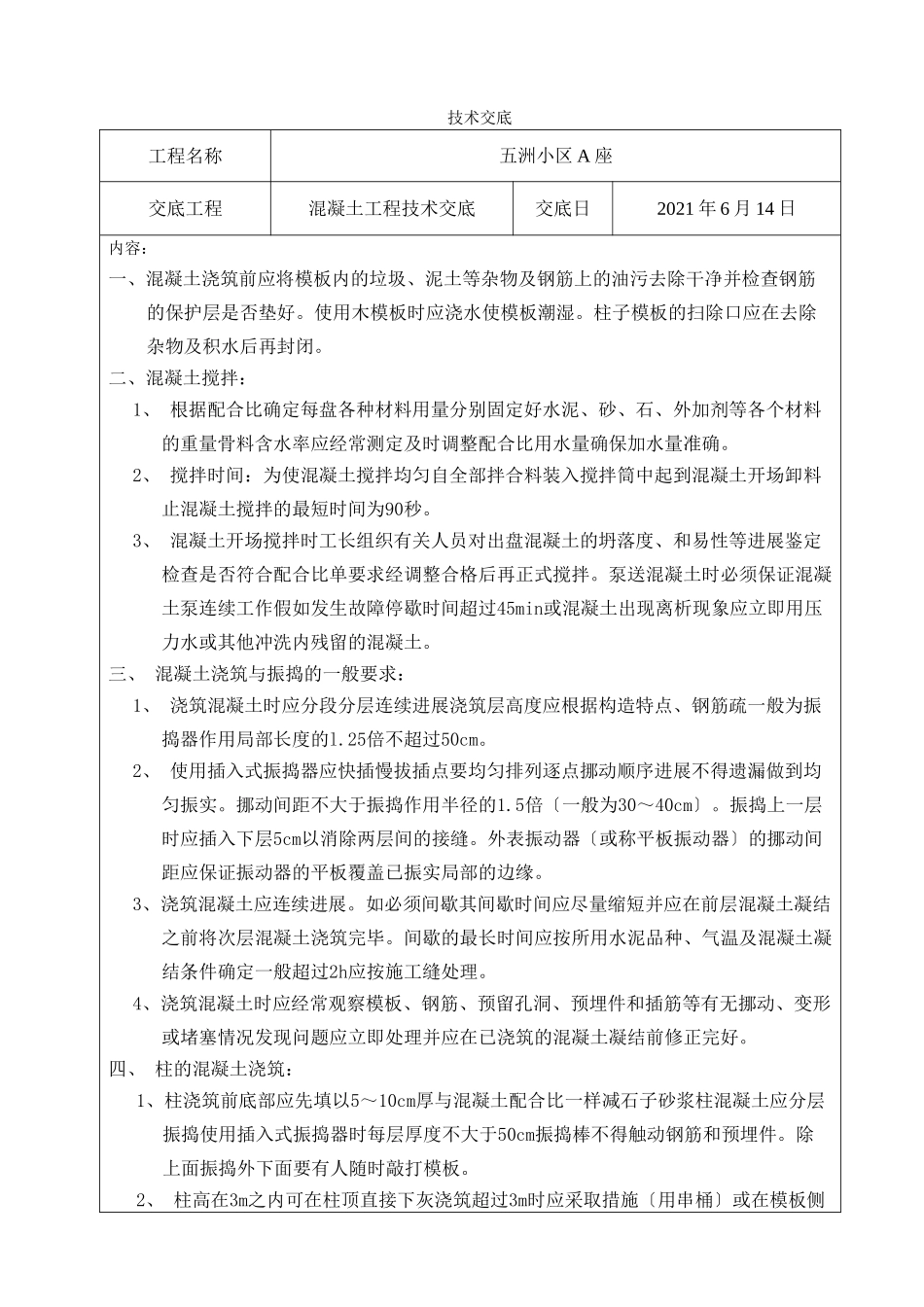

技术交底工程名称五洲小区A座交底工程混凝土工程技术交底交底日2021年6月14日内容:一、混凝土浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污去除干净并检查钢筋的保护层是否垫好
使用木模板时应浇水使模板潮湿
柱子模板的扫除口应在去除杂物及积水后再封闭
二、混凝土搅拌:1、根据配合比确定每盘各种材料用量分别固定好水泥、砂、石、外加剂等各个材料的重量骨料含水率应经常测定及时调整配合比用水量确保加水量准确
2、搅拌时间:为使混凝土搅拌均匀自全部拌合料装入搅拌筒中起到混凝土开场卸料止混凝土搅拌的最短时间为90秒
3、混凝土开场搅拌时工长组织有关人员对出盘混凝土的坍落度、和易性等进展鉴定检查是否符合配合比单要求经调整合格后再正式搅拌
泵送混凝土时必须保证混凝土泵连续工作假如发生故障停歇时间超过45min或混凝土出现离析现象应立即用压力水或其他冲洗内残留的混凝土
三、混凝土浇筑与振捣的一般要求:1、浇筑混凝土时应分段分层连续进展浇筑层高度应根据构造特点、钢筋疏一般为振捣器作用局部长度的l
25倍不超过50cm
2、使用插入式振捣器应快插慢拔插点要均匀排列逐点挪动顺序进展不得遗漏做到均匀振实
挪动间距不大于振捣作用半径的1
5倍〔一般为30~40cm〕
振捣上一层时应插入下层5cm以消除两层间的接缝
外表振动器〔或称平板振动器〕的挪动间距应保证振动器的平板覆盖已振实局部的边缘
3、浇筑混凝土应连续进展
如必须间歇其间歇时间应尽量缩短并应在前层混凝土凝结之前将次层混凝土浇筑完毕
间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定一般超过2h应按施工缝处理
4、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无挪动、变形或堵塞情况发现问题应立即处理并应在已浇筑的混凝土凝结前修正完好
四、柱的混凝土浇筑:1、柱浇筑前底部应先填以5~10cm厚与混凝土配合比一样减石子砂浆柱混
