曳引驱动电梯钢丝绳安装技术交底曳引驱动电梯钢丝绳安装技术交底卡10GD2301003施工单位工程名称分部工程交底部位日期年月日交底内容交底内容交底内容1范围本工艺标准适用于额定载重量5000kg及以下,额定速度3m/s及以下各类国产曳引驱动电梯钢丝绳安装工程
2施工准备2
1设备、材料要求:2
1钢丝绳规格型号符合设计要求,无死弯、锈蚀、松股、断丝现象,麻芯润滑油脂无干枯现象,且保持清洁
2绳头杆及其组件的数量、质量、规格符合设计要求
3钨金(巴氏合金)的数量要备够
5mm2以上的铜线;20号铅丝;汽油、煤油、棉丝
2主要机具:榔头、剁子(切断钢丝绳的工具)、成套气焊工具、喷灯、锡锅、盒尺、拉力秤
3作业条件:2
1做绳头的地方应保持清洁,熔化钨金的地方有防火措施
2放开钢丝绳场地应洁净、宽敞,保证钢丝绳表面不受脏污
3操作工艺3
1单绕式工艺流程:确定钢丝绳长度→放开钢丝绳、剁钢丝绳→做绳头、挂钢丝绳→调整钢丝绳3
2复绕式工艺流程:确定钢丝绳长度→开钢丝绳、剁钢丝绳→挂钢丝绳、做绳头→安装绳头→调整钢丝绳3
3确定钢丝绳长度:在轿厢及对重的绳头板上相应的位置分别装好一个绳头装紧
绳头杆上装上双螺母,以刚好能装上开口销为准
提起绳头杆(使绳头杆上的弹簧向压缩方向受力),用2
5mm2以上的铜线位图5-96所示的方法测量轿厢绳头锥体出口至对重绳头锥体出口的长度X
则绳长L用下列公式确定:单绕式:L=0
996×(X+2Z+Q)复绕式:L=0
996×(X+2Z+2Q)其中:Z为钢丝绳在锥体内的长度(包括钢丝绳在绳头锥套内回弯部分);Q为轿厢离出厅门地坎高度

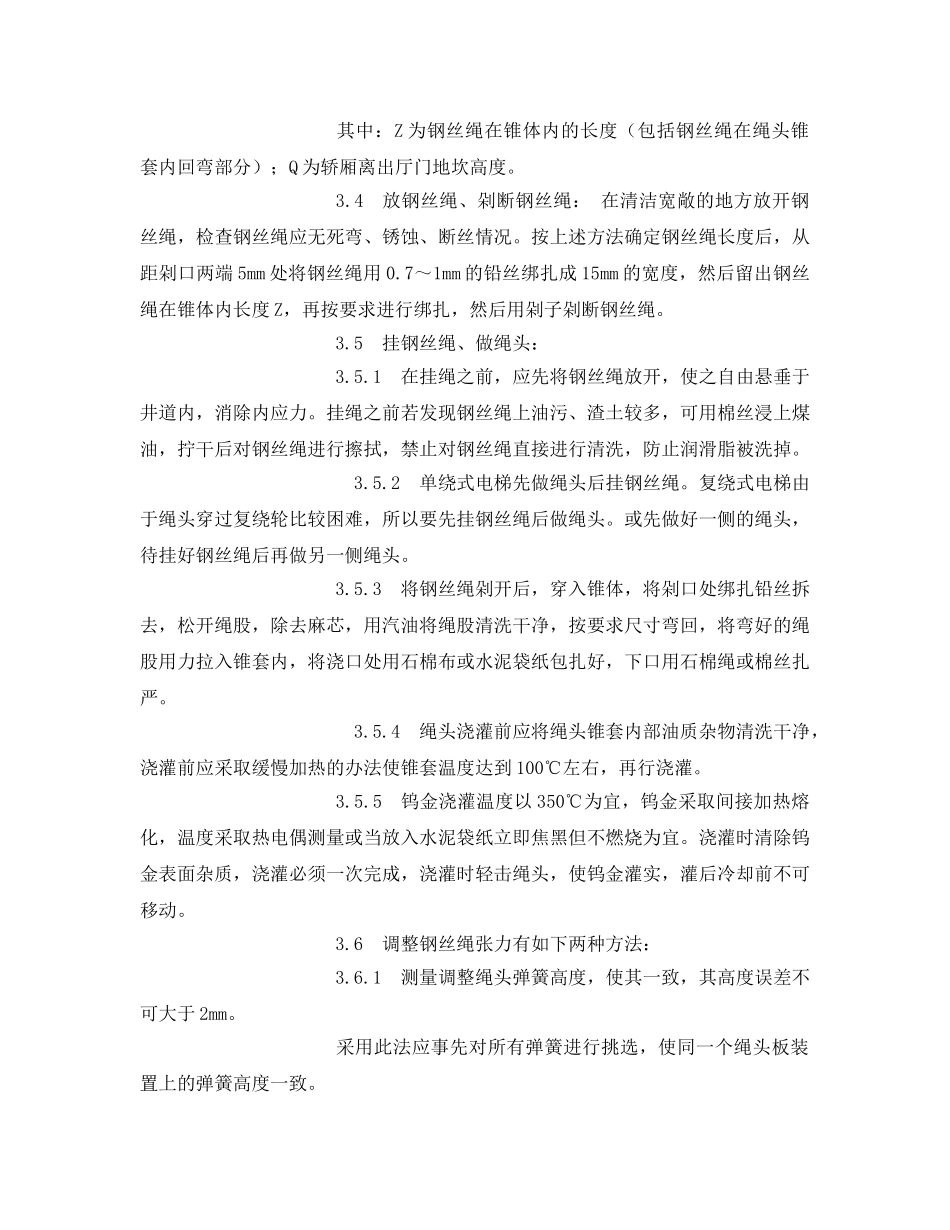

4放钢丝绳、剁断钢丝绳:在清洁宽敞的地方放开钢丝绳,检查钢丝绳应无死弯、锈蚀、断丝情况
按上述方法确定钢丝绳长度后,从距剁口两端5mm处将钢丝绳用0
