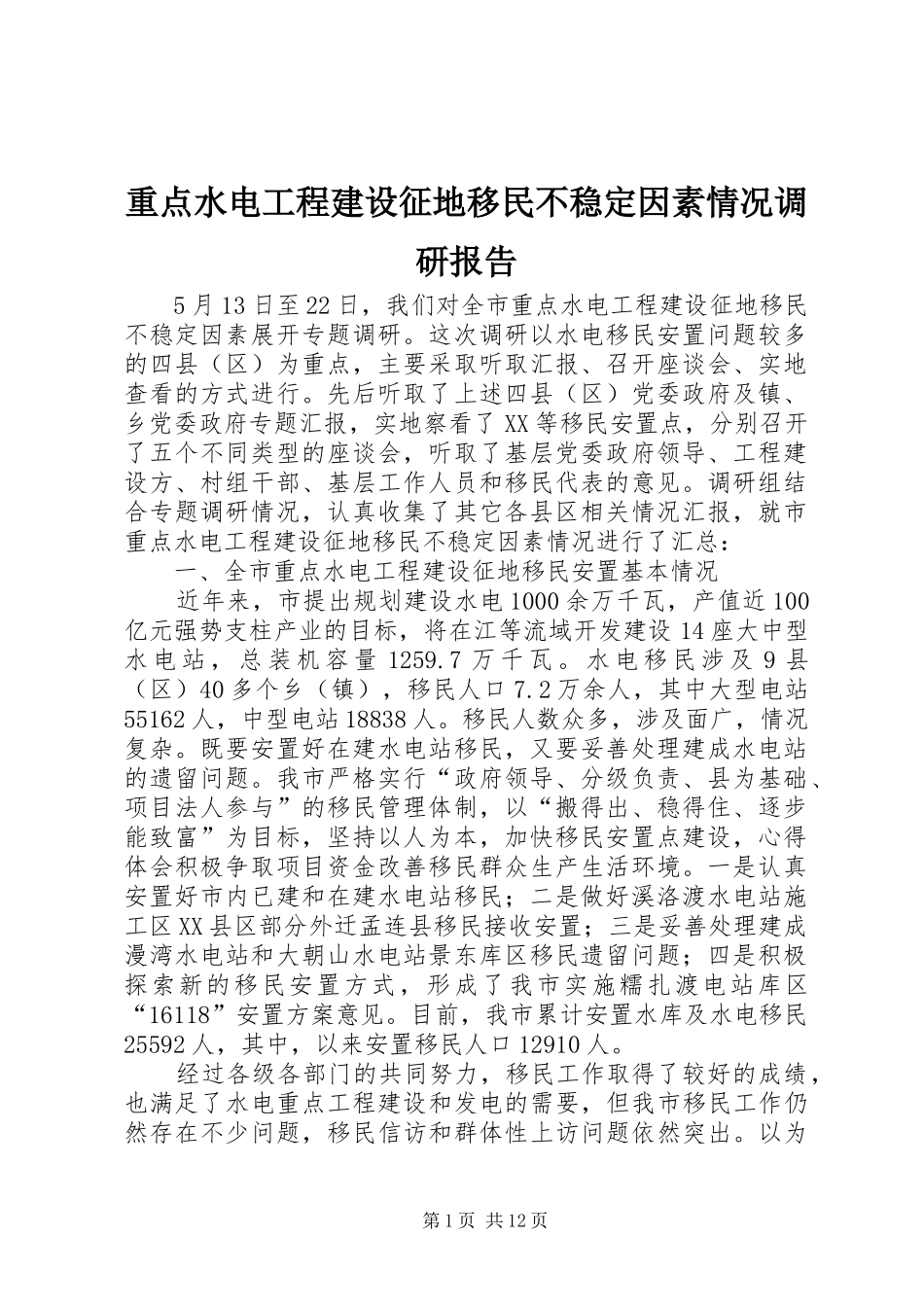

重点水电工程建设征地移民不稳定因素情况调研报告5月13日至22日,我们对全市重点水电工程建设征地移民不稳定因素展开专题调研
这次调研以水电移民安置问题较多的四县(区)为重点,主要采取听取汇报、召开座谈会、实地查看的方式进行
先后听取了上述四县(区)党委政府及镇、乡党委政府专题汇报,实地察看了XX等移民安置点,分别召开了五个不同类型的座谈会,听取了基层党委政府领导、工程建设方、村组干部、基层工作人员和移民代表的意见
调研组结合专题调研情况,认真收集了其它各县区相关情况汇报,就市重点水电工程建设征地移民不稳定因素情况进行了汇总:一、全市重点水电工程建设征地移民安置基本情况近年来,市提出规划建设水电1000余万千瓦,产值近100亿元强势支柱产业的目标,将在江等流域开发建设14座大中型水电站,总装机容量1259
水电移民涉及9县(区)40多个乡(镇),移民人口7
2万余人,其中大型电站55162人,中型电站18838人
移民人数众多,涉及面广,情况复杂
既要安置好在建水电站移民,又要妥善处理建成水电站的遗留问题
我市严格实行“政府领导、分级负责、县为基础、项目法人参与”的移民管理体制,以“搬得出、稳得住、逐步能致富”为目标,坚持以人为本,加快移民安置点建设,心得体会积极争取项目资金改善移民群众生产生活环境
一是认真安置好市内已建和在建水电站移民;二是做好溪洛渡水电站施工区XX县区部分外迁孟连县移民接收安置;三是妥善处理建成漫湾水电站和大朝山水电站景东库区移民遗留问题;四是积极探索新的移民安置方式,形成了我市实施糯扎渡电站库区“16118”安置方案意见
目前,我市累计安置水库及水电移民25592人,其中,以来安置移民人口12910人
经过各级各部门的共同努力,移民工作取得了较好的成绩,也满足了水电重点工程建设和发电的需要,但我市移民工作仍然存在不少问题,移民信访和群体性上访
