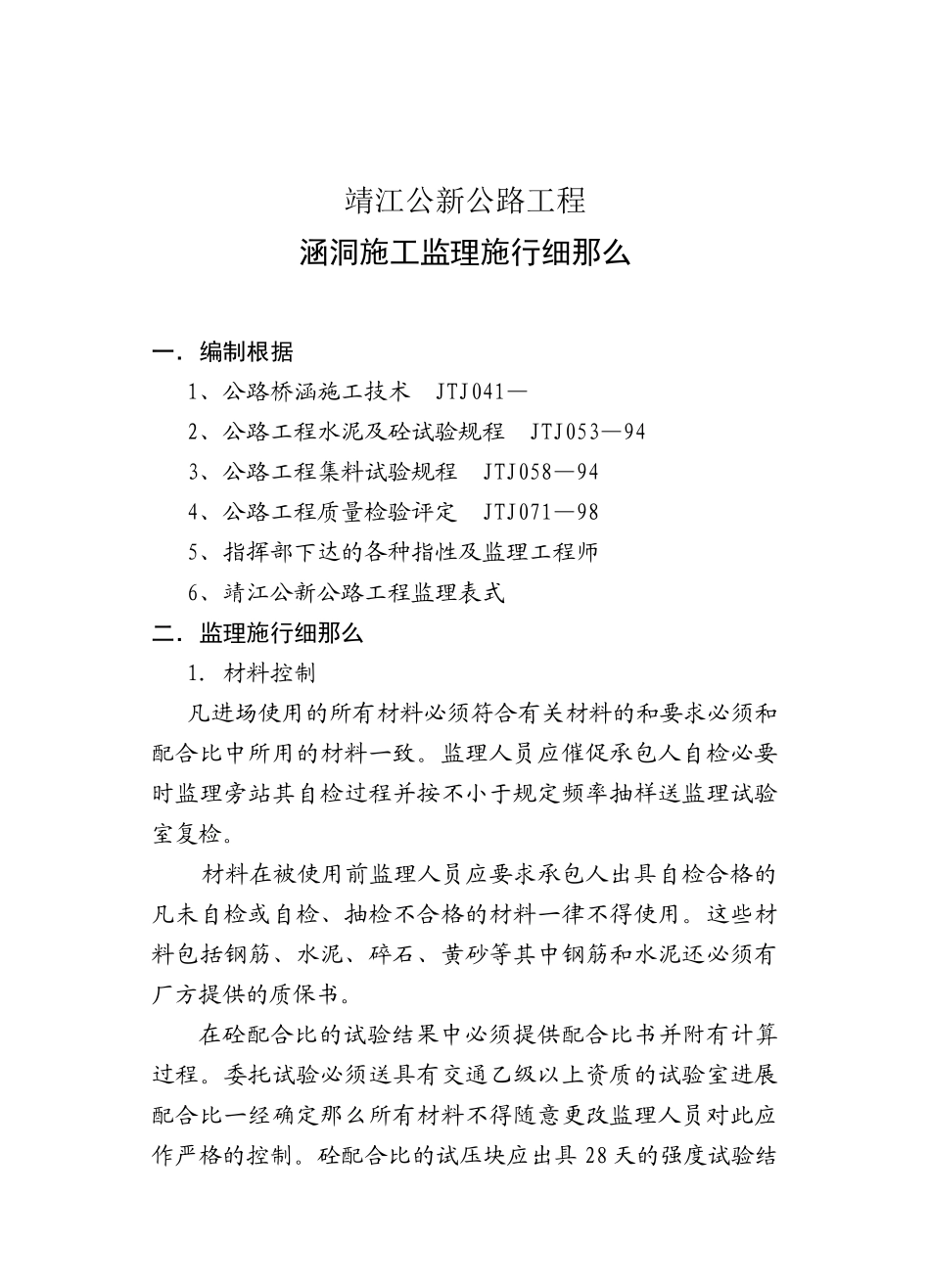

靖江公新公路工程涵洞施工监理施行细那么一.编制根据1、公路桥涵施工技术JTJ041—2、公路工程水泥及砼试验规程JTJ053—943、公路工程集料试验规程JTJ058—944、公路工程质量检验评定JTJ071—985、指挥部下达的各种指性及监理工程师6、靖江公新公路工程监理表式二.监理施行细那么1.材料控制凡进场使用的所有材料必须符合有关材料的和要求必须和配合比中所用的材料一致。监理人员应催促承包人自检必要时监理旁站其自检过程并按不小于规定频率抽样送监理试验室复检。材料在被使用前监理人员应要求承包人出具自检合格的凡未自检或自检、抽检不合格的材料一律不得使用。这些材料包括钢筋、水泥、碎石、黄砂等其中钢筋和水泥还必须有厂方提供的质保书。在砼配合比的试验结果中必须提供配合比书并附有计算过程。委托试验必须送具有交通乙级以上资质的试验室进展配合比一经确定那么所有材料不得随意更改监理人员对此应作严格的控制。砼配合比的试压块应出具28天的强度试验结果如承包人以7天强度推算那么必须对28天强度负责在28天强度达不到设计要求时对所完成的工程应予以返工和报废处理。有关材料的技术和施工要求详见公路桥涵施工技术JTJ041-2、场地要求材料场地必须经硬化处理砂石材料须分开堆放不得混堆;水泥场地必须架空离地30cm以上并具有完备的防雨水设施;钢材及钢筋骨架也应架空离地不得直接放置在泥土地上;现场临时蓄水池应作硬化处理确保施工用水清洁无杂质。施工现场应井然有序妥善布置必须竖牌子标明材料来源、规格、施工配合比及各施工工序负责人做到文明施工、合理组织责任落实到人。监理工程师应对现场进展严格的检查达不到要求的不得开工并承包人立即整改。3、机械设备控制进场设备必须性能良好、部件齐全设施配套能满足连续施工的要求。所有设备须经监理人员验收前方可使用。施工现场的搅拌机、电源及振捣器等关键设备都应有备用品确保施工能连续进展。搅拌机必须有自动进水计量装置上料的手推车必须将自重及需载重量用红漆写明车内用明显标记标明载料位置线。监理人员应对设备逐一检查验收、标定对不合格的设备应及时清理或整修。当机械设备的数量和质量不能满足施工连续性的要求时那么不能开工。4、测量放样控制承包人在对构造物位置放样后应及时填写施工放样报验单报请监理工程师复检。每个涵洞至少应放出中心桩及两端轴线护桩并提供测设坐标。复检确认后承包人应对护桩妥善保护供控制与检测使用。每个涵洞附近应至少引测一临时水准点精度须满足四等以上水准精度位置应放在巩固并不易损害处。对未经复审即行基坑开挖的涵洞测量工程师将回绝签认一切后果由承包人自负现场监理人员应催促承包人按程序进展施工。5、开工初审承包人在完成上述步骤的根底上可提交开工申请正式开工开工的内容分为以下几项:(1)分项工程开工申请单A—8(2)施工组织设计报审表及附件A—1(3)施工技术方案报审表及附件A—3(4)施工放样报验单及附件A—4(5)建筑材料报验单及附件A—5(6)进场设备报验单及附件A—6(7)分项工程月进度方案表各专业监理工程师应对各项内容进展严格审查逐项落实在承包人自检资料或委托试验资料的根底上进展抽检复检并及时提供监理资料对施工放样、建筑材料、进场设备及月进度方案等工程予以确认。对施工组织设计和施工技术方案将提出初审报总监或总监代表批准由其下达开工。三、主要施工控制工程1、基坑开挖在已校验过的轴线的根底上用石灰线标出开挖范围。开挖范围应比根底尺寸大以便于开挖后的基坑有足够的尺寸放置基脚的全宽全长并有足够的空间立模板打支撑并且能保证坑壁稳定同时能满足回填土尺寸的要求。基坑开挖可以用人工或机械进展开挖机械开挖完毕前应留下一部分土方由人工开挖整修以保证基坑的尺寸与形状。开挖后的基坑底面应平整、巩固、枯燥、基底承载力应满足设计要求如基底不能满足这个要求时应采取措施加强排水铺设垫层并夯实确保根底砼浇筑在平整、巩固的根底上。基坑开挖后应由承包人自检后报监理工程师复检合格后现场签认。检测工程如下:检测工程允许偏向检测频率填表表轴线偏位20cm控制桩拉线实测C—1—33基底高程±5cm全长5点以...
