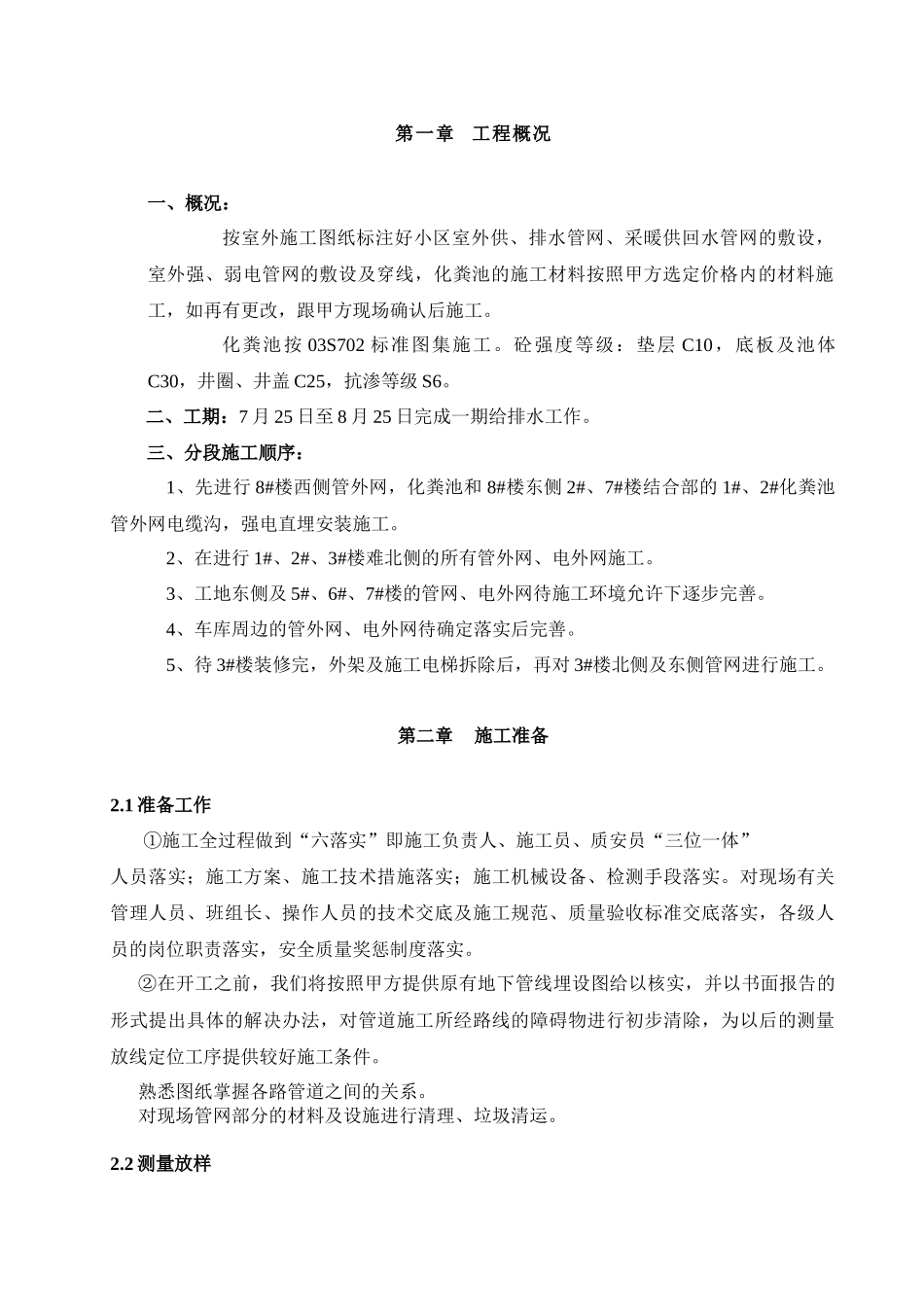

室外管网施工方案陕西晟元建筑实业有限公司唐品A+项目部2011年7月17日第一章工程概况一、概况:按室外施工图纸标注好小区室外供、排水管网、采暖供回水管网的敷设,室外强、弱电管网的敷设及穿线,化粪池的施工材料按照甲方选定价格内的材料施工,如再有更改,跟甲方现场确认后施工
化粪池按03S702标准图集施工
砼强度等级:垫层C10,底板及池体C30,井圈、井盖C25,抗渗等级S6
二、工期:7月25日至8月25日完成一期给排水工作
三、分段施工顺序:1、先进行8#楼西侧管外网,化粪池和8#楼东侧2#、7#楼结合部的1#、2#化粪池管外网电缆沟,强电直埋安装施工
2、在进行1#、2#、3#楼难北侧的所有管外网、电外网施工
3、工地东侧及5#、6#、7#楼的管网、电外网待施工环境允许下逐步完善
4、车库周边的管外网、电外网待确定落实后完善
5、待3#楼装修完,外架及施工电梯拆除后,再对3#楼北侧及东侧管网进行施工
第二章施工准备2
1准备工作①施工全过程做到“六落实”即施工负责人、施工员、质安员“三位一体”人员落实;施工方案、施工技术措施落实;施工机械设备、检测手段落实
对现场有关管理人员、班组长、操作人员的技术交底及施工规范、质量验收标准交底落实,各级人员的岗位职责落实,安全质量奖惩制度落实
②在开工之前,我们将按照甲方提供原有地下管线埋设图给以核实,并以书面报告的形式提出具体的解决办法,对管道施工所经路线的障碍物进行初步清除,为以后的测量放线定位工序提供较好施工条件
熟悉图纸掌握各路管道之间的关系
对现场管网部分的材料及设施进行清理、垃圾清运
2测量放样进行施工放样测量前测量人员先校核施工图纸,按施工图纸提供的排水工程的位置和标高,定出沟槽中线及井位并引出水准基准点,作为整个排水工程的控制点
每次测量均要闭合,按规范严格控制闭合误差
测量管沟中心轴线、标高;并放出管沟基槽边
