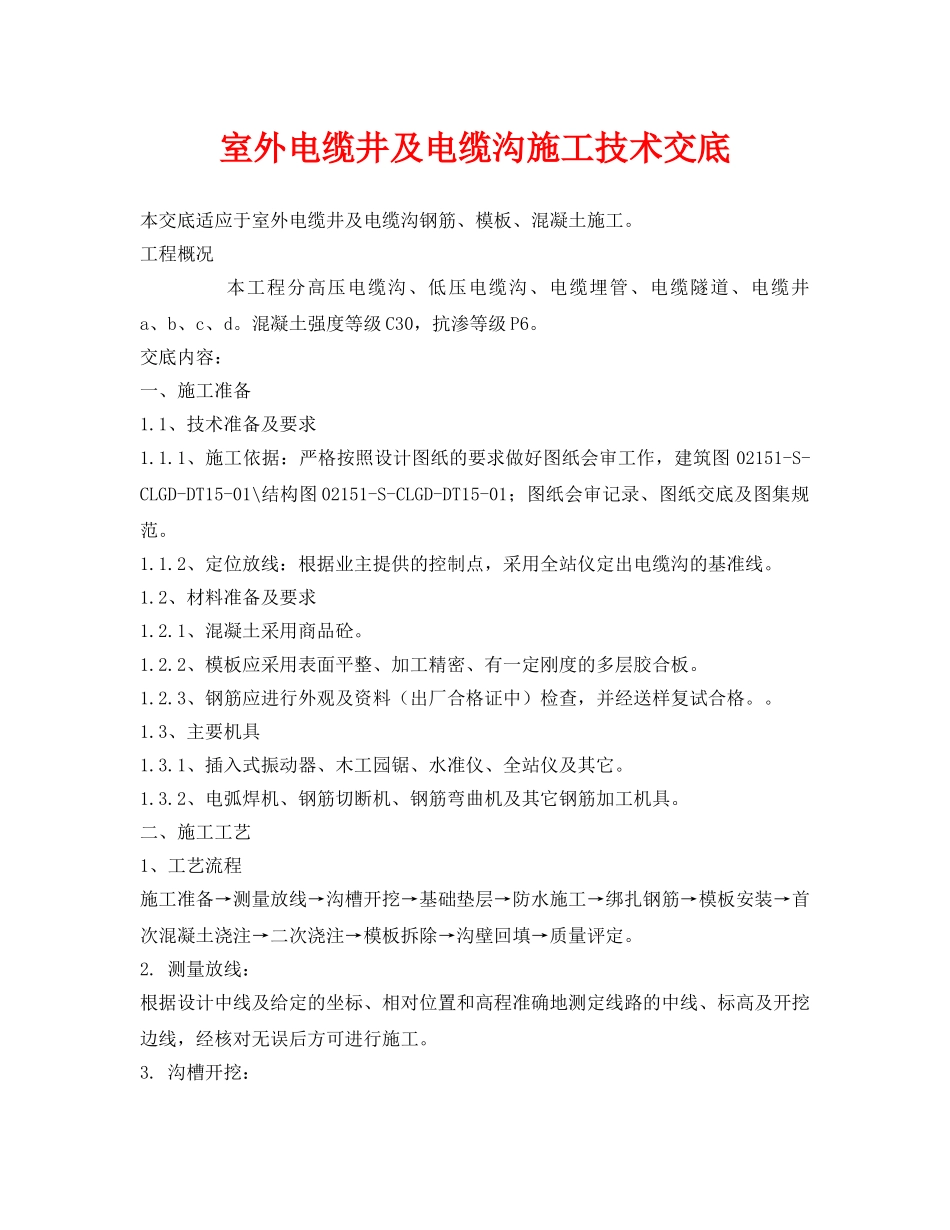

室外电缆井及电缆沟施工技术交底本交底适应于室外电缆井及电缆沟钢筋、模板、混凝土施工
工程概况本工程分高压电缆沟、低压电缆沟、电缆埋管、电缆隧道、电缆井a、b、c、d
混凝土强度等级C30,抗渗等级P6
交底内容:一、施工准备1
1、技术准备及要求1
1、施工依据:严格按照设计图纸的要求做好图纸会审工作,建筑图02151-S-CLGD-DT15-01\结构图02151-S-CLGD-DT15-01;图纸会审记录、图纸交底及图集规范
2、定位放线:根据业主提供的控制点,采用全站仪定出电缆沟的基准线
2、材料准备及要求1
1、混凝土采用商品砼
2、模板应采用表面平整、加工精密、有一定刚度的多层胶合板
3、钢筋应进行外观及资料(出厂合格证中)检查,并经送样复试合格
3、主要机具1
1、插入式振动器、木工园锯、水准仪、全站仪及其它
2、电弧焊机、钢筋切断机、钢筋弯曲机及其它钢筋加工机具
二、施工工艺1、工艺流程施工准备→测量放线→沟槽开挖→基础垫层→防水施工→绑扎钢筋→模板安装→首次混凝土浇注→二次浇注→模板拆除→沟壁回填→质量评定
测量放线:根据设计中线及给定的坐标、相对位置和高程准确地测定线路的中线、标高及开挖边线,经核对无误后方可进行施工
沟槽开挖:机械开挖、人工配合

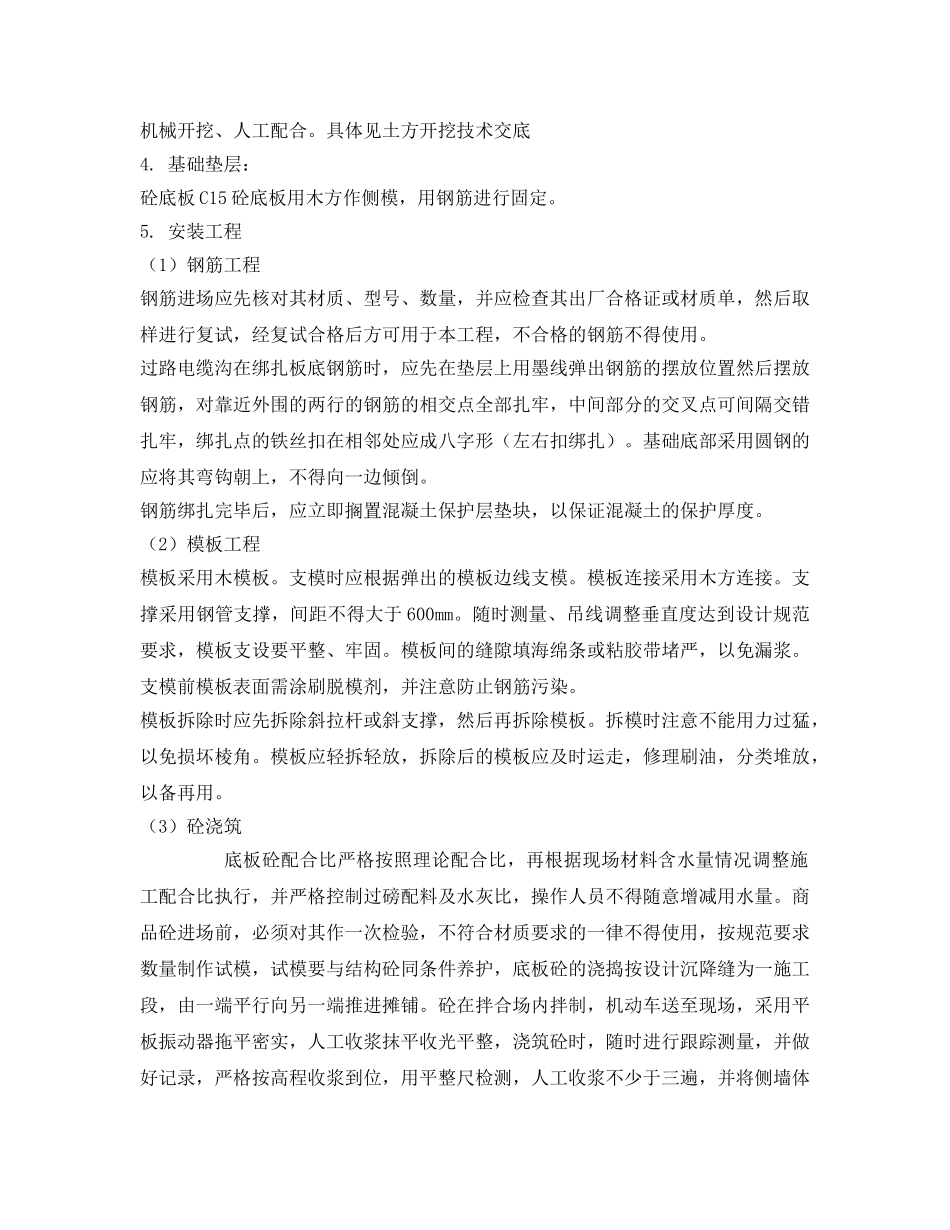

具体见土方开挖技术交底4
基础垫层:砼底板C15砼底板用木方作侧模,用钢筋进行固定
安装工程(1)钢筋工程钢筋进场应先核对其材质、型号、数量,并应检查其出厂合格证或材质单,然后取样进行复试,经复试合格后方可用于本工程,不合格的钢筋不得使用
过路电缆沟在绑扎板底钢筋时,应先在垫层上用墨线弹出钢筋的摆放位置然后摆放钢筋,对靠近外围的两行的钢筋的相交点全部扎牢,中间部分的交叉点可间隔交错扎牢,绑扎点的铁丝扣在相邻处应成八字形(左右扣绑扎)

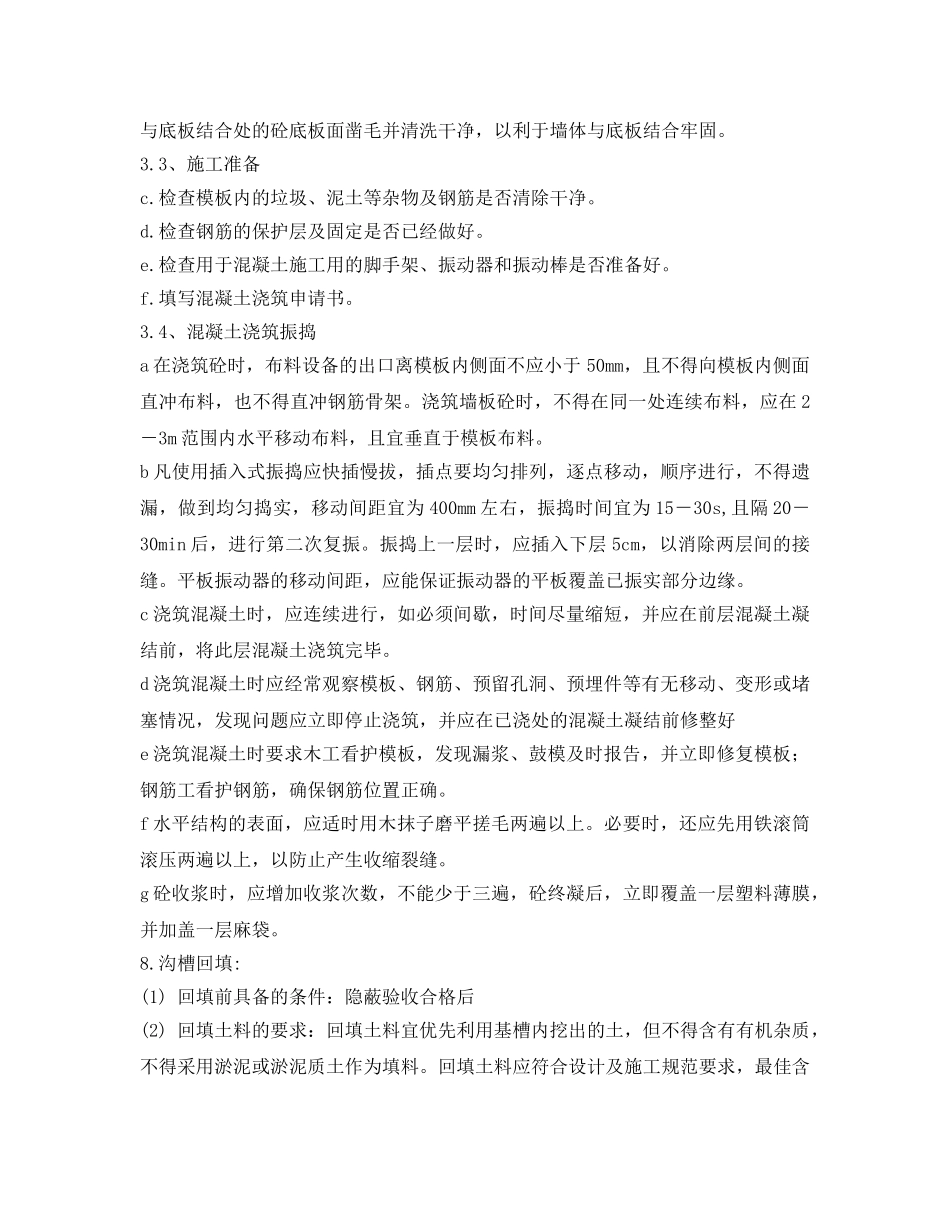

基础底部采用圆
