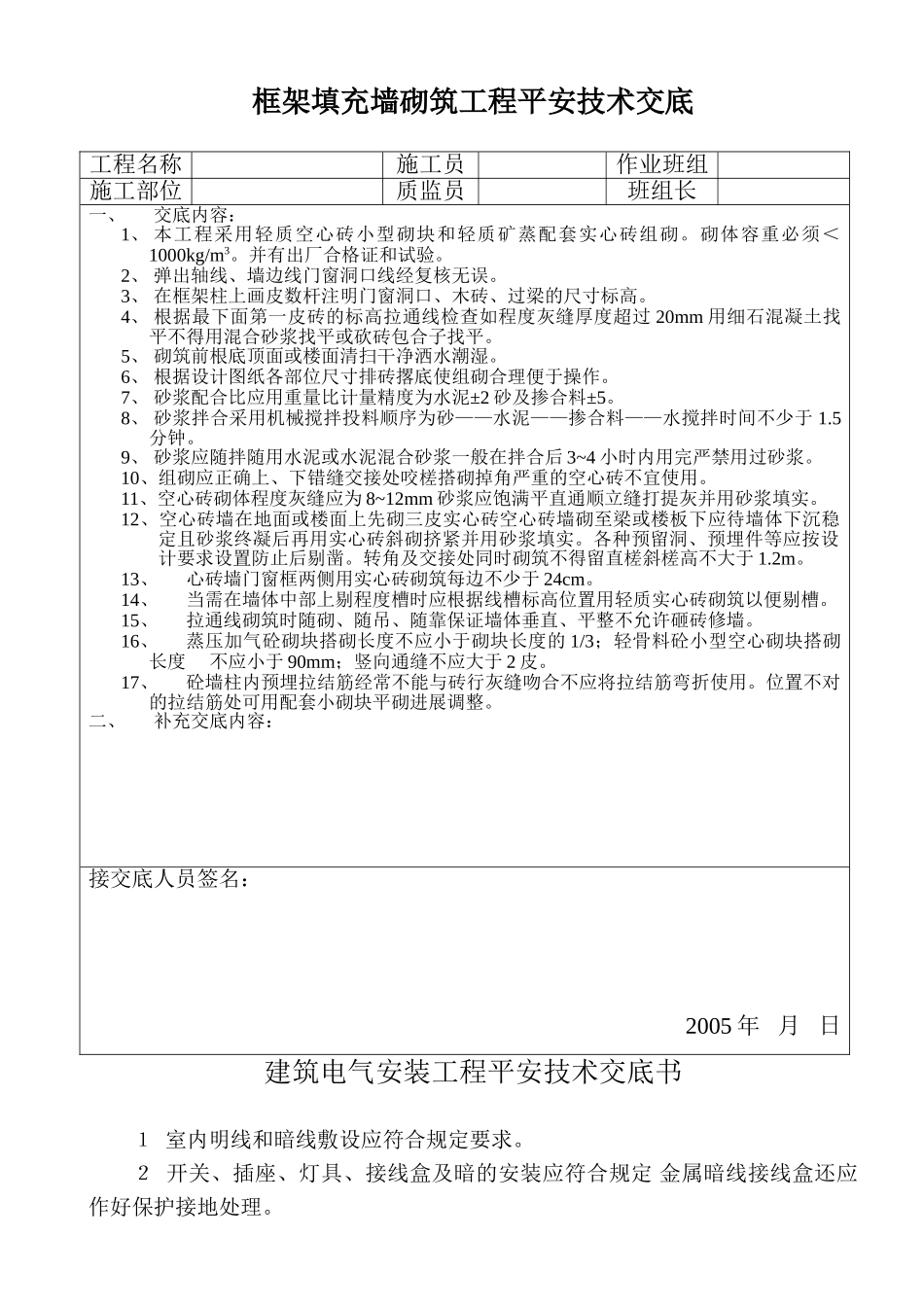

框架填充墙砌筑工程平安技术交底工程名称施工员作业班组施工部位质监员班组长一、交底内容:1、本工程采用轻质空心砖小型砌块和轻质矿蒸配套实心砖组砌
砌体容重必须<1000kg/m3
并有出厂合格证和试验
2、弹出轴线、墙边线门窗洞口线经复核无误
3、在框架柱上画皮数杆注明门窗洞口、木砖、过梁的尺寸标高
4、根据最下面第一皮砖的标高拉通线检查如程度灰缝厚度超过20mm用细石混凝土找平不得用混合砂浆找平或砍砖包合子找平
5、砌筑前根底顶面或楼面清扫干净洒水潮湿
6、根据设计图纸各部位尺寸排砖撂底使组砌合理便于操作
7、砂浆配合比应用重量比计量精度为水泥±2砂及掺合料±5
8、砂浆拌合采用机械搅拌投料顺序为砂——水泥——掺合料——水搅拌时间不少于1
9、砂浆应随拌随用水泥或水泥混合砂浆一般在拌合后3~4小时内用完严禁用过砂浆
10、组砌应正确上、下错缝交接处咬槎搭砌掉角严重的空心砖不宜使用
11、空心砖砌体程度灰缝应为8~12mm砂浆应饱满平直通顺立缝打提灰并用砂浆填实
12、空心砖墙在地面或楼面上先砌三皮实心砖空心砖墙砌至梁或楼板下应待墙体下沉稳定且砂浆终凝后再用实心砖斜砌挤紧并用砂浆填实
各种预留洞、预埋件等应按设计要求设置防止后剔凿
转角及交接处同时砌筑不得留直槎斜槎高不大于1
13、心砖墙门窗框两侧用实心砖砌筑每边不少于24cm
14、当需在墙体中部上剔程度槽时应根据线槽标高位置用轻质实心砖砌筑以便剔槽
15、拉通线砌筑时随砌、随吊、随靠保证墙体垂直、平整不允许砸砖修墙
16、蒸压加气砼砌块搭砌长度不应小于砌块长度的1/3;轻骨料砼小型空心砌块搭砌长度不应小于90mm;竖向通缝不应大于2皮
17、砼墙柱内预埋拉结筋经常不能与砖行灰缝吻合不应将拉结筋弯折使用
位置不对的拉结筋处可用配套小砌块平砌进展调整
二、补充交底内容:接交底人员签名:2005年月日建筑电气安装
