一、工程概况1、工程概况:本工程为十堰市人民广场维修改造工程,维修改造总面积为4200平方米
其中有3500平方米为原地面缸砖拆除后,再行铺装红色刨光面带防滑槽花岗岩地面;有700平方米(图书馆、体育馆前及公厕旁一带)为新铺装芝麻白花岗岩地面,广场旱喷的排水沟砌筑,图书馆前等土方挖运地面铺设等工程
2、工程总体目标:(1)质量目标:确保本工程创优良工程
(2)工期目标:确保工程45个日历天完成
(3)安全文明施工目标:确保达到市级文明标准化工地,安全事故率为零
3、编制依据:(1)建设单位规划设计图纸
(2)施工现场实地踏勘获得的第一手资料
(3)建筑工程及建筑安装工程质量验收规范
(4)湖北省有关提高建筑安装工程质量的规定
(5)湖北省有关文明施工安全标化现场管理规定

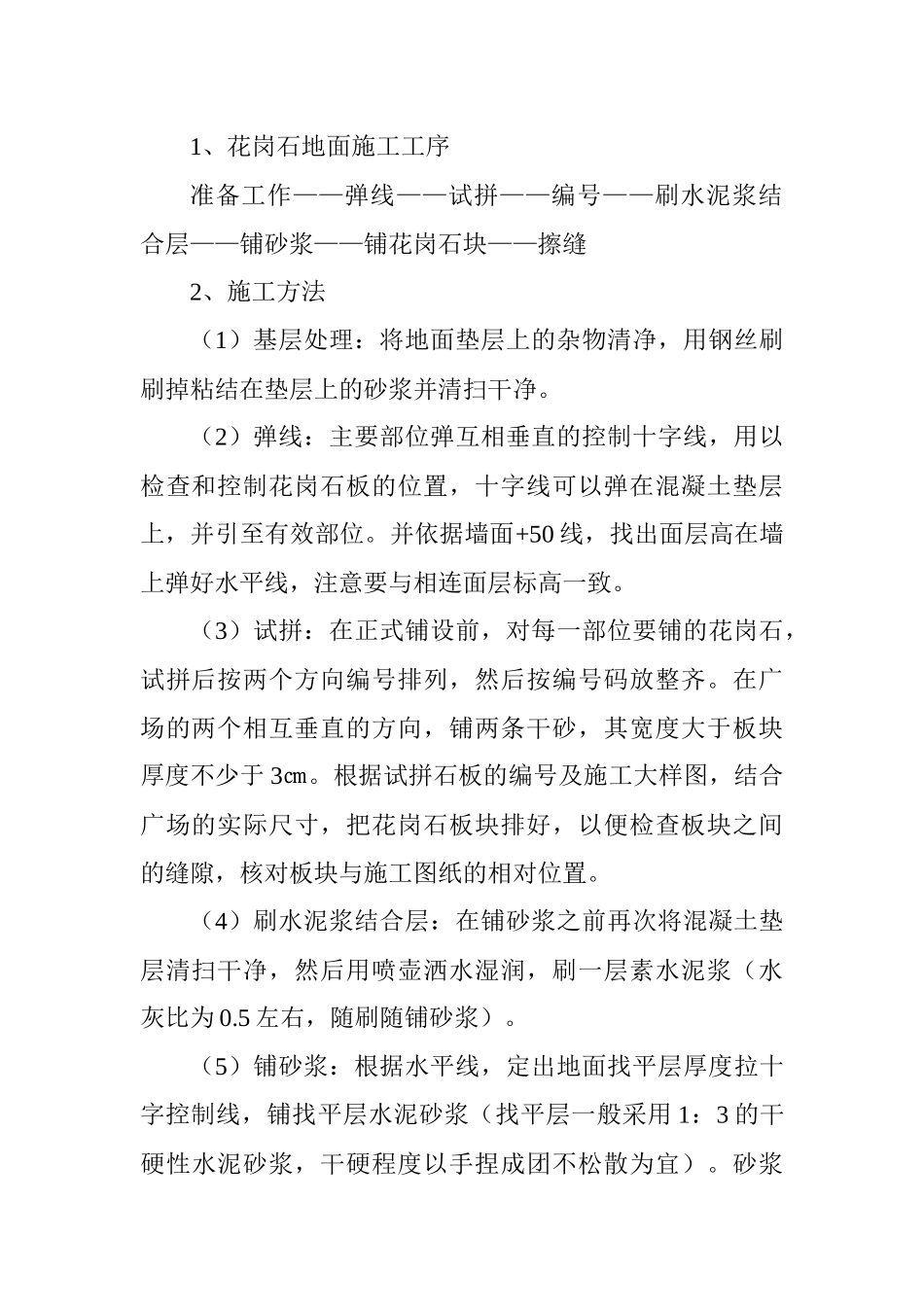

二、花岗石的铺贴施工工艺及质量标准1、花岗石地面施工工序准备工作——弹线——试拼——编号——刷水泥浆结合层——铺砂浆——铺花岗石块——擦缝2、施工方法(1)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净
(2)弹线:主要部位弹互相垂直的控制十字线,用以检查和控制花岗石板的位置,十字线可以弹在混凝土垫层上,并引至有效部位
并依据墙面+50线,找出面层高在墙上弹好水平线,注意要与相连面层标高一致
(3)试拼:在正式铺设前,对每一部位要铺的花岗石,试拼后按两个方向编号排列,然后按编号码放整齐
在广场的两个相互垂直的方向,铺两条干砂,其宽度大于板块厚度不少于3㎝
根据试拼石板的编号及施工大样图,结合广场的实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙,核对板块与施工图纸的相对位置
(4)刷水泥浆结合层:在铺砂浆之前再次将混凝土垫层清扫干净,然后用喷壶洒水湿润,刷一层素水泥浆(水灰比为0
5左右,随刷随铺砂浆)
(5)铺砂浆:根据水平线,定出地面找平层厚度拉十字控制线,铺找平层水泥砂浆
