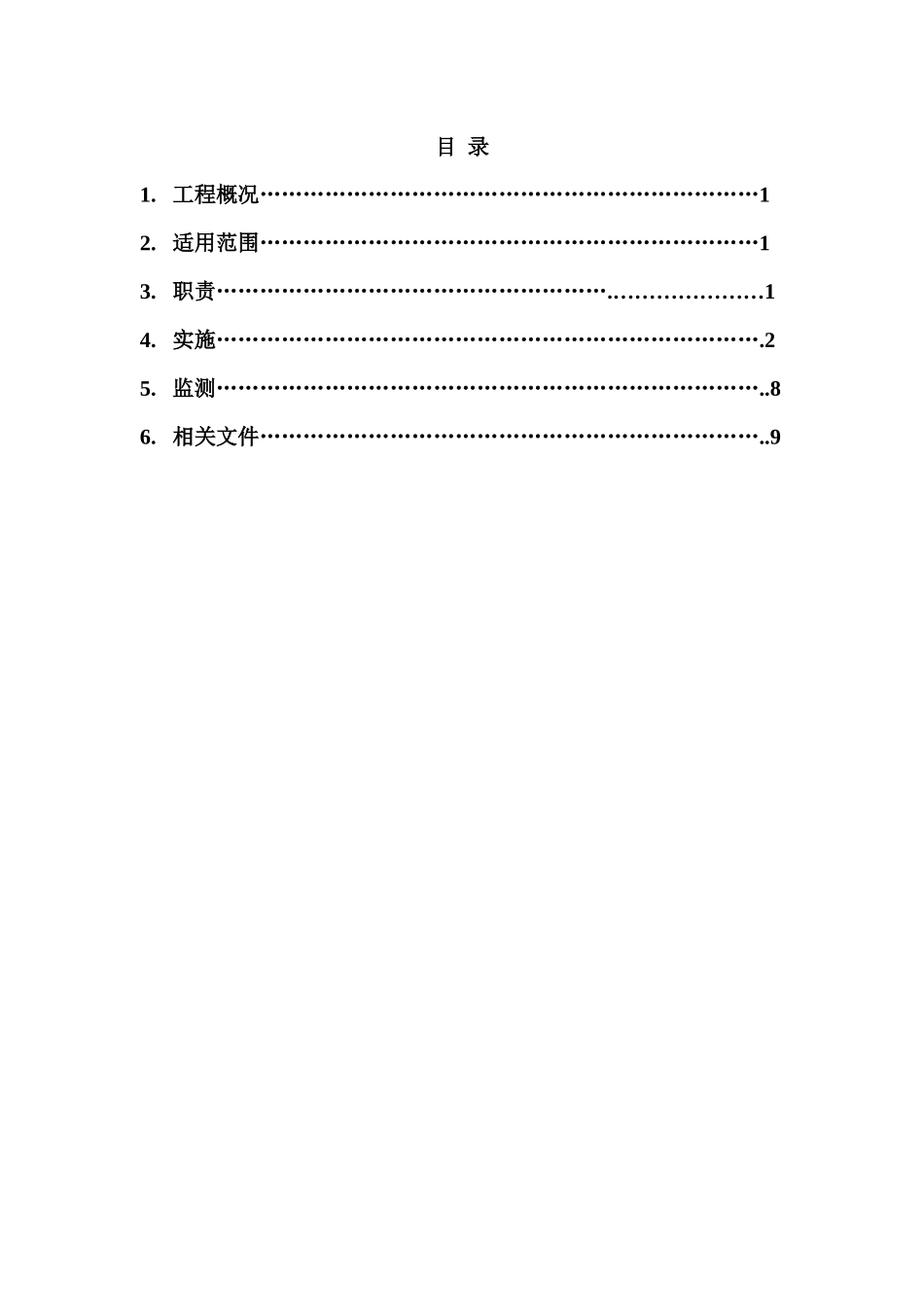

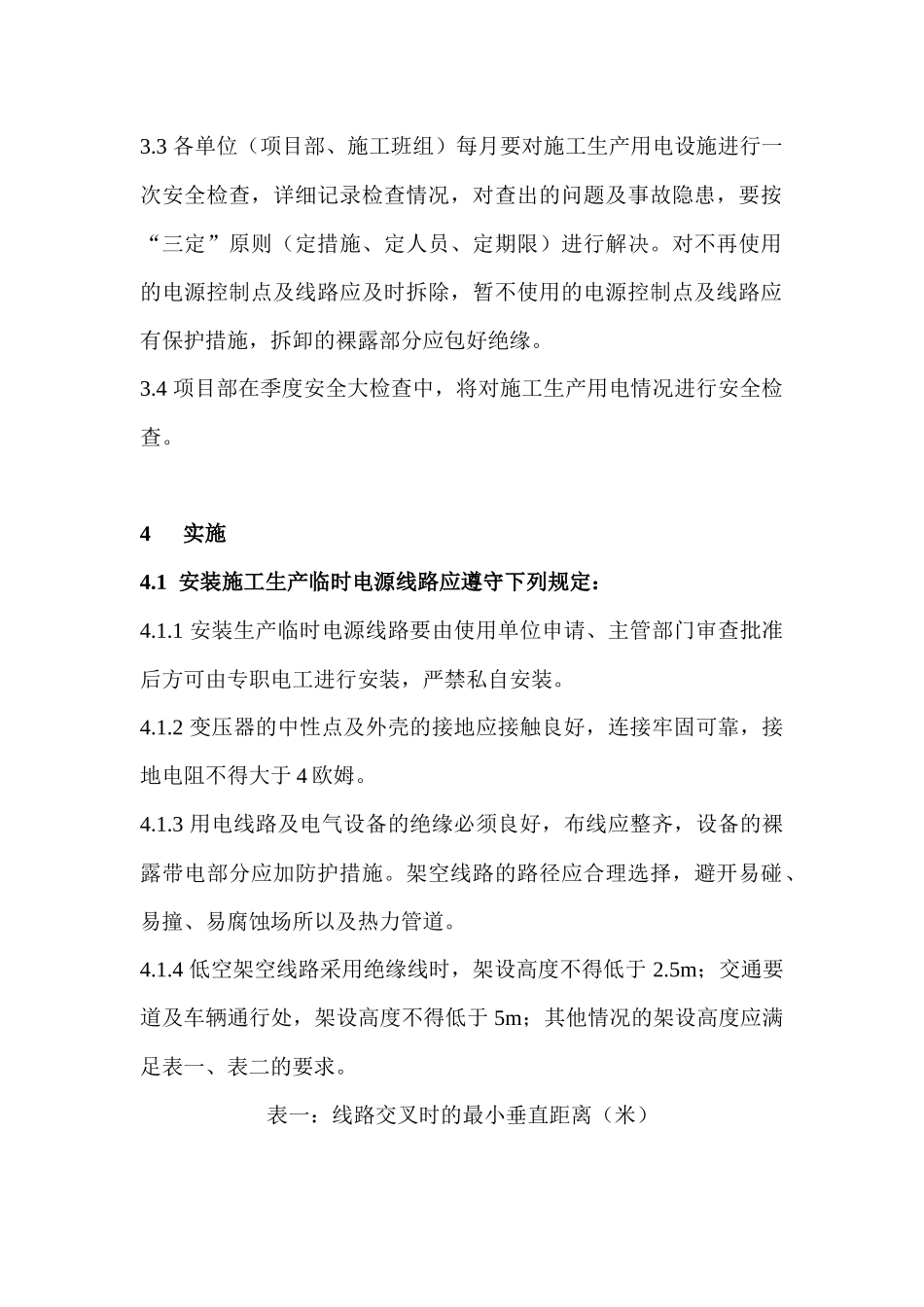

目录1.工程概况……………………………………………………………12.适用范围……………………………………………………………13.职责……………………………………………….…………………14.实施………………………………………………………………….25.监测…………………………………………………………………..86.相关文件……………………………………………………………..91工程概况500kV阿海~太安过渡线路是由500kV阿海~金官线路和500kV太安~金官线路在中间(金沙江西岸鲁资国山)搭接形成的,全线轻冰区采取同塔双回架设,重冰区采取单回路架设,路径总长度2×107.12km。施工范围及工程简介:本标段为500kV太安至金官线路的一部分以及临时过渡线,单双回混合架设。是阿海至太安500kV输电线路的第5标段。线路长度为19.28km。折算为单回路:总计38.56km。本线路10mm冰区双回路杆塔型式:SZ551,SZ552,SZ553,SZ554,SZK551,SJ551,SJ552,SJ553,SJD553。15mm冰区单回路铁塔型式:ZVB5511,ZVB5512,JG5511,JG5512,铁塔型式共计有15种,有49基,其中直线塔28基,承力塔21基,耐张比为42.86%。2适用范围本制度适用于500kV阿海电站~太安输电线路工程V标段项目部及所属施工队。3职责3.1施工生产用电布局应按已批准的《施工组织设计》进行施工安装,并符合施工生产用电设施的相关规定,施工用电设施竣工后,经现场项目部验收合格方可投入使用。3.2施工生产设施施工安装完毕后,应由指定的电工负责进行运行和维护。严禁非电气专业人员拆、装施工用电设施,严禁私拉乱接。3.3各单位(项目部、施工班组)每月要对施工生产用电设施进行一次安全检查,详细记录检查情况,对查出的问题及事故隐患,要按“三定”原则(定措施、定人员、定期限)进行解决。对不再使用的电源控制点及线路应及时拆除,暂不使用的电源控制点及线路应有保护措施,拆卸的裸露部分应包好绝缘。3.4项目部在季度安全大检查中,将对施工生产用电情况进行安全检查。4实施4.1安装施工生产临时电源线路应遵守下列规定:4.1.1安装生产临时电源线路要由使用单位申请、主管部门审查批准后方可由专职电工进行安装,严禁私自安装。4.1.2变压器的中性点及外壳的接地应接触良好,连接牢固可靠,接地电阻不得大于4欧姆。4.1.3用电线路及电气设备的绝缘必须良好,布线应整齐,设备的裸露带电部分应加防护措施。架空线路的路径应合理选择,避开易碰、易撞、易腐蚀场所以及热力管道。4.1.4低空架空线路采用绝缘线时,架设高度不得低于2.5m;交通要道及车辆通行处,架设高度不得低于5m;其他情况的架设高度应满足表一、表二的要求。表一:线路交叉时的最小垂直距离(米)线路电压(kV)<11~1035最小垂直距离(米)1.022.5表二:边导线在最大风偏时与构筑物质检的最水平小距离(米)线路电压(kV)<11~1035最小垂直距离(米)1.01.534.1.5低空架空一般不得采用裸线;采用裸线时,架空线路高度不得低于3m,穿过交通要道时不得低于6m,导线截面积不得小于16m㎡。4.1.6现场埋电缆的走向应按施工总平面布置图的规定,沿主道路或固定构筑物等得边缘直线埋设,埋深不得小于0.7m,转弯处应在地面设明显的标志;通过道路时应采用保护套管,管道不得小于电缆外径的1.5倍。电缆沿构筑物架空敷设时,其高度不得低于2m。接头处应有防水和防触电的措施。4.1.7杆上或杆旁装设的配电箱,应装设牢固并便于操作和维护;引下线应穿管敷设并作防水弯。4.1.8室内配线必须采用绝缘导线或电缆。4.2接地、接零保护和防雷接地装置规定:4.2.1电气设备及电动工具的金属外壳必须接地或接零保护。4.2.2中性点不接地系统中德电器设备,应采用接地保护,接地线应接到接地网上。4.2.3当施工现场采用低压侧为380V/220V中性点直接接地系统的变压器时,宜采用工作零线和保护零线分开的接地保护(TN-S接零保护系统(三相五线制)),保护零线应重复接地;当施工生产用电与外线共用同一个供电系统时,电气设备的接地、接零保护应与原系统保持一致;同一供电系统中严禁一部分设备做保护接零,;另一部分设备做保护接地。4.2.4接地及接零保护的接地电阻不得大于...
