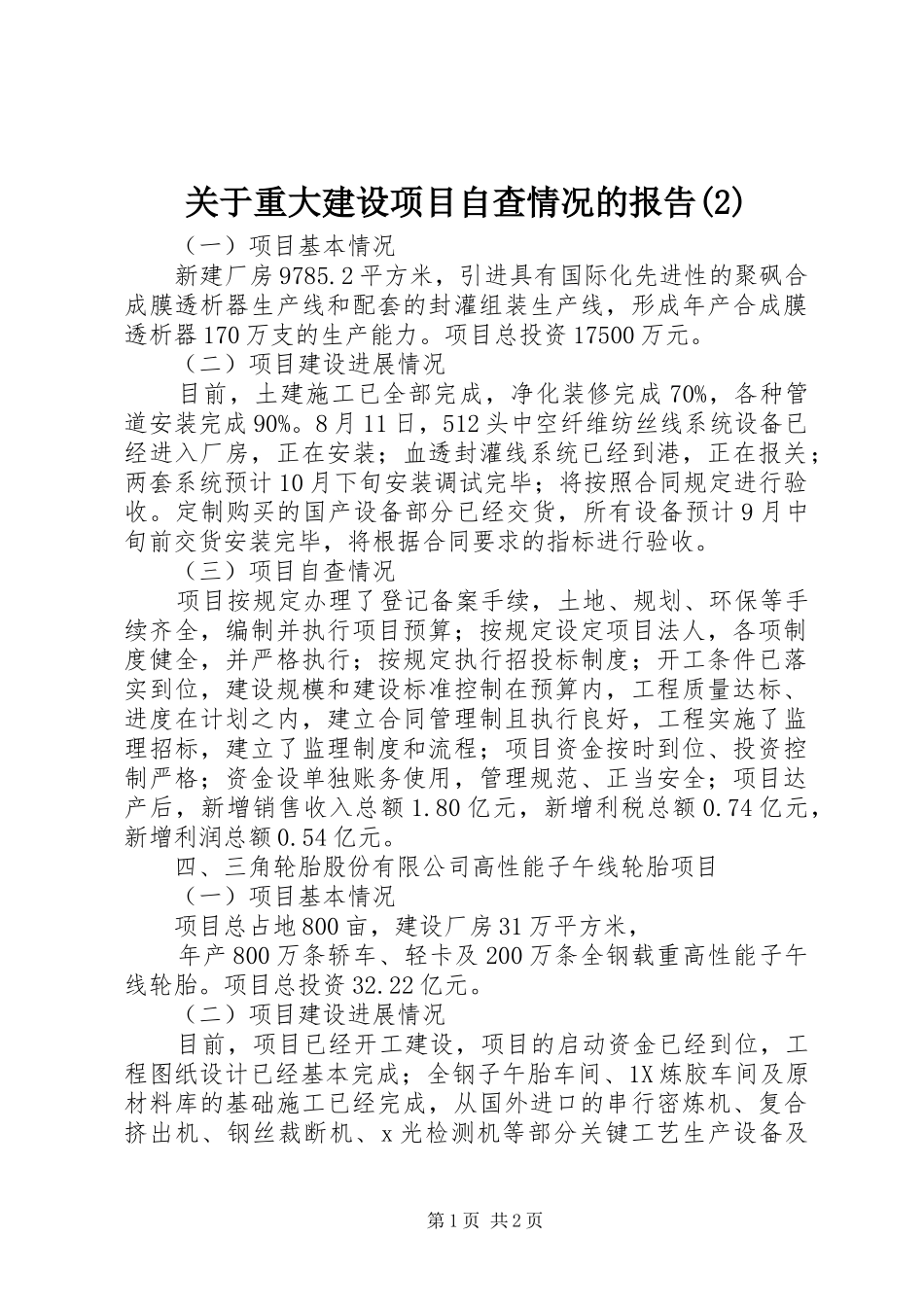

关于重大建设项目自查情况的报告(2)(一)项目基本情况新建厂房9785
2平方米,引进具有国际化先进性的聚砜合成膜透析器生产线和配套的封灌组装生产线,形成年产合成膜透析器170万支的生产能力
项目总投资17500万元
(二)项目建设进展情况目前,土建施工已全部完成,净化装修完成70%,各种管道安装完成90%
8月11日,512头中空纤维纺丝线系统设备已经进入厂房,正在安装;血透封灌线系统已经到港,正在报关;两套系统预计10月下旬安装调试完毕;将按照合同规定进行验收
定制购买的国产设备部分已经交货,所有设备预计9月中旬前交货安装完毕,将根据合同要求的指标进行验收

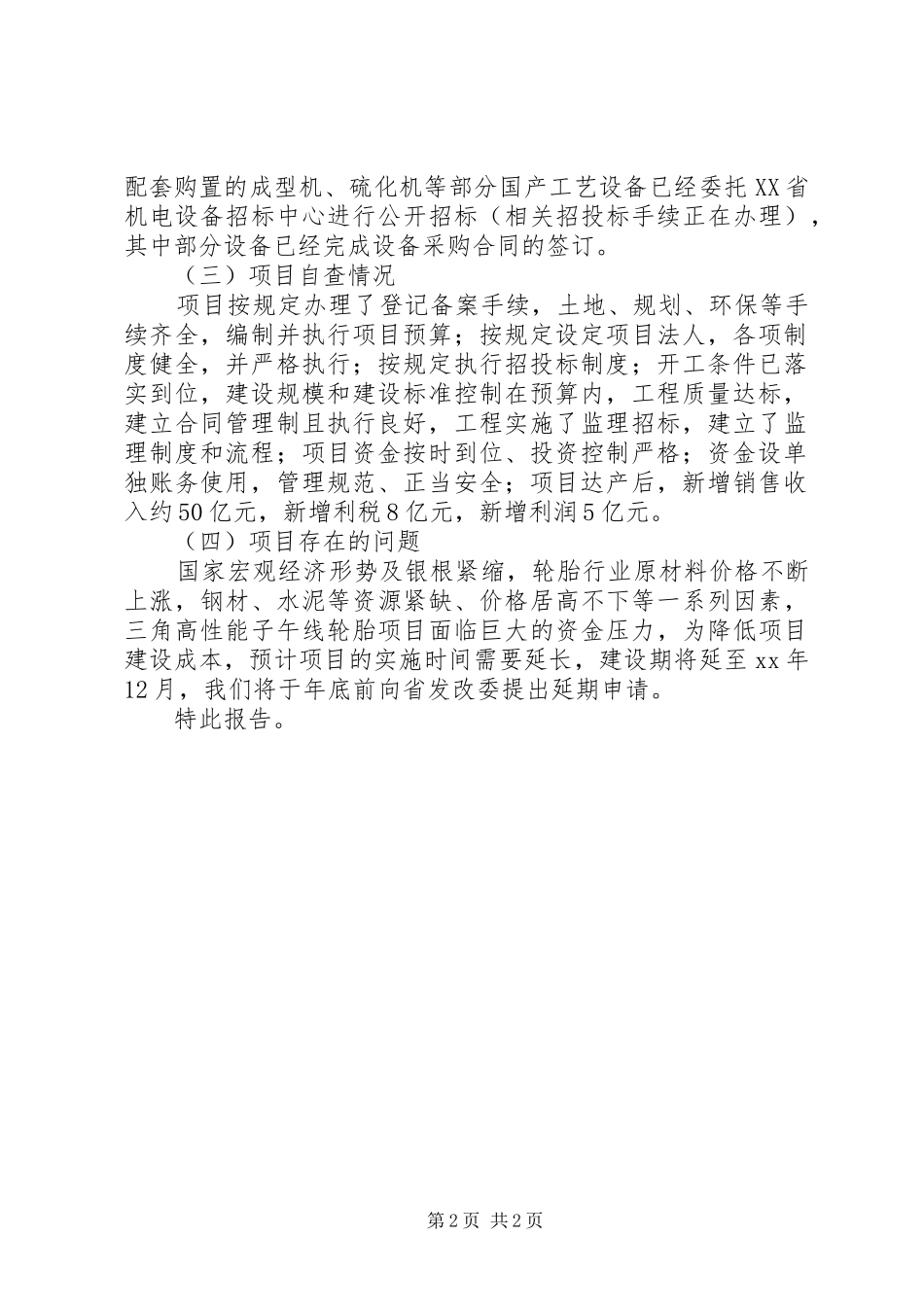

(三)项目自查情况项目按规定办理了登记备案手续,土地、规划、环保等手续齐全,编制并执行项目预算;按规定设定项目法人,各项制度健全,并严格执行;按规定执行招投标制度;开工条件已落实到位,建设规模和建设标准控制在预算内,工程质量达标、进度在计划之内,建立合同管理制且执行良好,工程实施了监理招标,建立了监理制度和流程;项目资金按时到位、投资控制严格;资金设单独账务使用,管理规范、正当安全;项目达产后,新增销售收入总额1
80亿元,新增利税总额0
74亿元,新增利润总额0
四、三角轮胎股份有限公司高性能子午线轮胎项目(一)项目基本情况项目总占地800亩,建设厂房31万平方米,年产800万条轿车、轻卡及200万条全钢载重高性能子午线轮胎
项目总投资32
(二)项目建设进展情况目前,项目已经开工建设,项目的启动资金已经到位,工程图纸设计已经基本完成;全钢子午胎车间、1X炼胶车间及原材料库的基础施工已经完成,从国外进口的串行密炼机、复合挤出机、钢丝裁断机、x光检测机等部分关键工艺生产设备及第1页共2页配套购置的成型机、硫化机等部分国产工艺设备已经委托XX省机电设备招标中心进行公开招标(相关招投标手续正在办理),
